監理工程師考試建設工程質量、投資、進度控制歷年真題精選:2004年

發布時間:2014-02-25 共1頁

2004年 歷年試卷
一、單項選擇題
1.建設工程組織非節奏流水施工時,其特點之一是(  )。
A.各專業工作隊能夠在施工段上連續作業,但有的施工段之間可能有空閑時間
B.同一施工過程的流水節拍不全相等,從而使專業工作隊有時無法連續作業
C.相鄰施工過程的流水步距不全相等,從而使專業工作隊數大于施工過程數
D.雖然在施工段上沒有空閑時間,但有的專業工作隊有時無法連續作業

正確答案:A 解題思路:非節奏流水施工的特點:(1)各施工過程在各施工段的流水節拍不全相等;(2)相鄰施工過程的流水步距不盡相等;(3)專業工作隊數等于施工過程數;(4)各專業工作隊能夠在施工段上連續作業,但有的施工段之間可能有空閑時間。

2.采用估算工程量單價合同時,工程款的結算是按(  )計算確定的。
A.業主提供的工程量及承包商所填報的單價
B.業主提供的工程量及實際發生的單價
C.實際完成的工程量及承包商所填報的單價
D.實際完成的工程量及實際發生的單價

正確答案:C 解題思路:采用估算工程量單價合同時,通常是由發包方委托設計單位或造價工程師提出工程量清單,列出分部分項工程量,由承包方以此為基礎填報單價。最后工程的結算價應按照實際完成工程量計算,由合同中分部分項工程單價乘以實際工程量,得出工程結算的總價。

3.為確保建設工程進度控制目標的實現,監理工程師必須認真制定進度控制措施。進度控制的技術措施主要有(  )。
A.對應急趕工給予優厚的趕工費用
B.建立圖紙審查、工程變更和設計變更管理制度
C.審查承包商提交的進度計劃,使承包商能在合理的狀態下施工
D.推行CM承發包模式,并協調合同工期與進度計劃之間的關系

正確答案:C 解題思路:進度控制措施包括組織措施、技術措施、經濟措施和合同措施。“對應急趕工給予優厚的趕工費用”屬于經濟措施;“建立圖紙審查、工程變更和設計變更管理制度”屬于組織措施;“推行CM承發包模式,并協調合同工期與進度計劃之間的關系”屬于合同措施。

4.某混凝土工程,9月份計劃工程量為5000m3,計劃單價為400元/m3;而9月份實際完成工程量為4000m3,實際單價為410元/m3,則該工程9月份的進度偏差為(  )萬元。
A.-36
B.36
C.40
D.41

正確答案:C 解題思路:進度偏差=擬完工程計劃投資-已完工程計劃投資=∑擬完工程量(計劃工程量)×計劃單價-∑已完工程量(實際工程量)×計劃單價=(5000×400-4000×400)/10000=40(萬元),表示工期拖后。

5.某企業第1年初向銀行借款500萬元,年利率為7%,銀行規定每季度計息一次。若企業向銀行所借本金與利息均在第4年末一次支付,則支付額為(  )萬元。
A.659.97
B.659.45
C.655.40
D.535.93

正確答案:A 解題思路:這屬于“已知P,i,n,求F的問題”,則i實=(1+i名÷m)m-1=(1+7%÷4)4-1=7.186%,F=P(1+i實)n=500×(1+7.186%)4=659.97(萬元)。

二、多項選擇題
6.在建設工程監理規劃指導下編制的施工進度控制工作細則,其主要內容有(  )。
A.進度控制工作流程
B.材料進場及檢驗安排
C.業主提供施工條件的進度協調程序
D.工程進度款的支付時間與方式
E.進度控制的方法和具體措施

正確答案:AE 解題思路:進度控制工作細則的主要內容包括:
(1)施工進度控制目標分解圖;
(2)施工進度控制的主要工作內容和深度;
(3)進度控制人員的具體分工;
(4)與進度控制有關的各項工作的時間安排及工作流程;
(5)進度控制的方法;
(6)進度控制的具體措施;
(7)施工進度控制目標實現的風險分析;
(8)尚待解決的有關問題。

7.質量管理體系認證的特征包括(  )。
A.已獲得質量管理體系認證的企業,不需再進行產品認證
B.必須由第三方認證機構進行客觀評價,作出結論
C.認證的依據只能是ISO9001
D.認證的合格標志可用于宣傳,也可用于具體產品上
E.認證的結論是企業的質量管理體系是否符合國際標準的要求

正確答案:BCE 解題思路:質量管理體系認證的特征包括:
(1)必須由具有第三方公證的認證機構進行客觀的評價,作出結論,若通過則頒發認證證書。
(2)認證的依據是質量管理體系的要求標準,即GB/T19001(ISO9001),而不能依據質量管理體系的業績改進指南標準即GB/T19004來進行,更不能依據具體的產品質量標準。
(3)認證過程中的審核是圍繞企業的質量管理體系要求的符合性和滿足質量要求與目標方面的有效性來進行。
(4)認證的結論不是證明具體的產品是否符合相關的技術標準,而是企業的質量管理體系是否符合ISO9001即質量管理體系的要求標準,是否具有按規范要求,保證產品質量的能力。
(5)認證合格標志,只能用于宣傳,不能將其用于具體的產品上。獲得質量管理體系認證資格的企業可以再申請特定產品的認證,但免除對質量管理體系通用要求的檢查。獲得產品認證的企業一般無需再申請質量管理體系認證(除非不斷有新產品問世)。

8.對施工現場不同的原材料、半成品、工序、過程或工程產品的質量檢驗可以劃分為不同的檢驗程度。下列檢驗對象中可予以免檢的是(  )。
A.有足夠證據證明有質量保證的一般材料
B.破壞性試驗項目,質量保證資料齊全時
C.耐久性試驗項目,質量保證資料齊全時
D.質量長期穩定且質量保證資料齊全的材料
E.只有通過對施工過程的嚴格監控而很難再對內在質量做出檢驗的產品

正確答案:ADE 解題思路:質量檢驗程度的種類包括:
(1)全數檢驗。也叫普遍檢驗,主要用于關鍵工序部位或隱蔽工程,以及那些在技術規程、質量檢驗驗收標準或設計文件中有明確規定應進行全數檢驗的對象。
(2)抽樣檢驗。對于主要的建筑材料、半成品或工程產品,由于數量大,通常大多采取抽樣檢驗。優點:檢驗數量少;適合于需要進行破壞性試驗的檢驗項目;檢驗所需時間較少。
(3)免檢。即免去檢驗過程。包括:已有足夠證據證明質量有保證的一般材料或產品;實踐證明其產品質量長期穩定、質量保證資料齊全的材料;只有通過對施工過程的嚴格監控而很難再對內在質量做出檢驗的產品。

9.監理工程師受業主委托實施全過程監理時,在建設工程設計準備階段進度控制的任務有(  )。
A.進行環境及施工現場條件的調查和分析
B.編制設計階段工作計劃及詳細的出圖計劃
C.收集有關工期的信息,協助業主確定工期總目標
D.編制工程項目施工總進度計劃及年、季、月實施計劃
E.編制工程項目前期工作計劃及總進度計劃

正確答案:AC 解題思路:設計準備階段進度控制的任務包括:
(1)向建設單位提供有關工期的信息,協助建設單位確定工期總目標;
(2)編制項目總進度計劃;
(3)編制準備階段詳細工作計劃,并控制該計劃的執行;
(4)施工現場條件調研和分析等。“編制設計階段工作計劃及詳細的出圖計劃”是設計階段的任務;“編制工程項目施工總進度計劃及年、季、月實施計劃”是施工階段的任務。“編制工程項目前期工作計劃及總進度計劃”是決策階段的任務。

10.某分部工程單代號網絡計劃如下圖所示,其中關鍵工作有(  )。

A.工作B
B.工作C
C.工作D
D.工作E
E.工作G

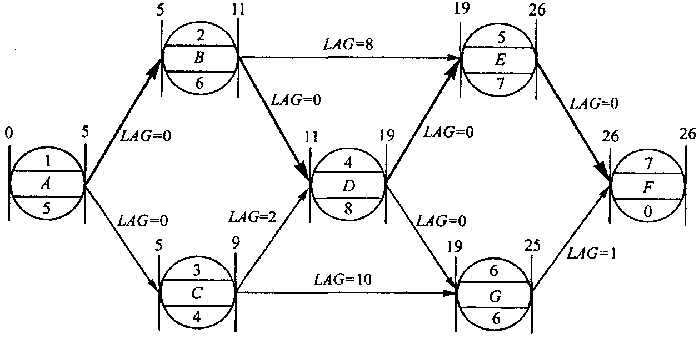

正確答案:ACD 解題思路:計算網絡計劃中相鄰兩項工作的時間間隔,計算結果如下:

可知,A→B→D→E→F為關鍵線路,工作A、B、D、E、F為關鍵工作。
