一、單項選擇題 |
1.香蕉曲線是由( )繪制而成的 |
正確答案:A 解題思路:香蕉曲線是由兩條S曲線組合而成的閉合曲線。由S曲線比較法可知,工程項目累計完成的任務量與計劃時間的關系,可以用一條S曲線表示。對于一個工程項目的網絡計劃來說,如果以其中各項工作的最早開始時間安排進度而繪制S曲線,稱為ES曲線;如果以其中各項工作的最遲開始時間安排進度而繪制S曲線,稱為LS曲線。 |
|
2.當采用非勻速進展橫道圖比較工作實際進度與計劃進度時,如果同一時刻橫道線上方累計百分比大于橫道線下方累計百分比,表明( )。 |
正確答案:C 解題思路:采用非勻速進展橫道圖比較法進行工作實際進度與計劃進度的比較時,如果同一時刻橫道線上方累計百分比大于橫道線下方累計百分比,表明實際進度拖后,拖欠的任務量為二者之差。 |
|
3.當采用勻速進展橫道圖比較工作實際進度與計劃進度時,如果表示實際進度的橫道線右端落在檢查日期的右側,則表明( )。 |
正確答案:A 解題思路:采用勻速進展橫道圖時,對比分析實際進度與計劃進度的情況包括: (1)如果涂黑的粗線右端落在檢查日期左側,表明實際進度拖后; (2)如果涂黑的粗線右端落在檢查日期右側,表明實際進度超前; (3)如果涂黑的粗線右端與檢查日期重合,表明實際進度與計劃進度一致。 |
|
4.某工作的實際進度與計劃進度如下圖所示,在第6月末進行檢查時發現( )。![]() |

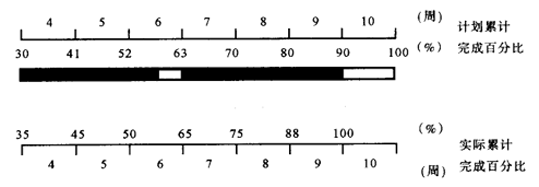

正確答案:C 解題思路:本工作完成百分比為95%,備選項A錯誤; 第一月實際進度拖后10%-8%=2%,備選項B錯誤; 同理計算2~8月的實際進度拖后比例可得備選項C正確; 第4月末實際完成的任務量為35%,而計劃任務量為60%,備選項D錯誤。 |
|
5.在工程網絡計劃的執行過程中,監理工程師檢查實際進度時,只發現工作M的總時差由原計劃的4天變為-3天,說明工作M的實際進度( )。 |
正確答案:A 解題思路:工作M的實際進度的拖后時間為:4+3=7(天),對工期的影響只有總時差為零后的時間,即3天。 |
|
二、多項選擇題 |
6.通過比較實際進度S曲線和計劃進度曲線,可以獲得( )信息。 |
正確答案:ABCD 解題思路:通過比較實際進度S曲線和計劃進度曲線,可獲得以下信息: (1)工程項目實際進展狀況; (2)工程項目實際進度超前或拖后的時間; (3)工程項目實際超額或拖欠的任務量; (4)后期工程進度預測。 |
|

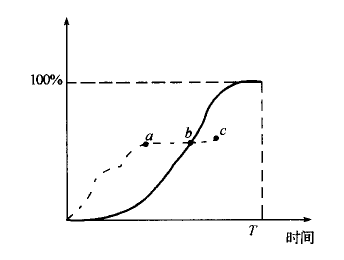

7.下圖為某工程項目的S形曲線,其中實線為計劃S形曲線,點劃線為實際S形曲線。圖中a、b、c三點所提供的信息是( )。![]() |
正確答案:AC 解題思路:落在S曲線左邊的點表示進度超前,落在S曲線右邊的點表示進度拖后。 |
|
8.某分部工程時標網絡計劃如下圖所示,當設計執行到第4周末及第8周末時,檢查實際進度如圖中前鋒線所示,該圖表明( )。![]() |

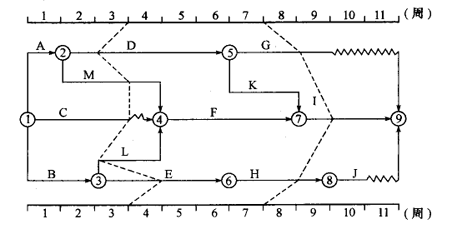

正確答案:ADE 解題思路:第4周末檢查時A工作拖后1周,D工作拖后1.5周,選項B錯誤,由于A工作為關鍵工作,則可能會延長工期1周,選項A、C是正確的;第8周檢查時、工作G拖后3周,其總時差只有2周,所以會影響總工期,選項D正確,工作E拖后1周,但其總時差為2周,不會影響總工期,選項E正確。 |
|

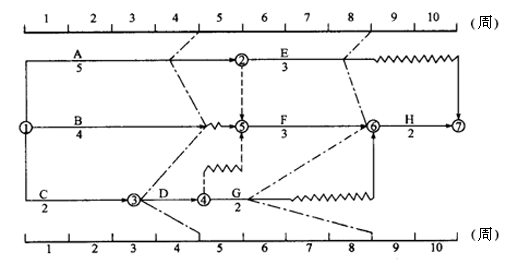

9.某工程雙代號時標網絡計劃執行到第3周末和第7周末時,檢查其實際進度如下圖前鋒線所示,檢查結果表明( )。(2005年)![]() |
正確答案:CDE 解題思路:第3周末檢查時工作D拖后1周,但工作D是關鍵工作,所以會影響總工期,工作L拖后1周,工作L也是關鍵工作,也會影響總工期,選項A和B是錯誤的;第7周末檢查時,工作I提前2周,因其為關鍵工作,可能會縮短工期2周,工作G提前1周,因其不是關鍵工作,不會影響總工期,選項C和D是正確的;第4周至第7周內的時間為4周,工作E和工作H的實際進度也是4周,選項E正確。 |
|
10.某工作第4周之后的計劃進度與實際進度如下圖所示,從圖中可獲得的正確信息有( )。![]() |
正確答案:ACDE 解題思路:第3周末實際進度為35%,計劃進度為30%,選項A正確;第5周內實際進度為50%-45%=5%,計劃進度為52%-41%=11%,選項B錯誤;原計劃第四周進度為41%-30%=11%,第五周進度為52%-41%=11%,第6周進度為63%-52%=11%,選項C正確;圖中未涂黑為未進行工作,選項D正確;原計劃工期為10周,實際工期為9周,提前1周完成,選項E正確。 |
