2012年監理工程師考試建設工程監理案例分析考前沖刺(二)

發布時間:2014-02-25 共1頁

考前沖刺(二)
一、案例分析題

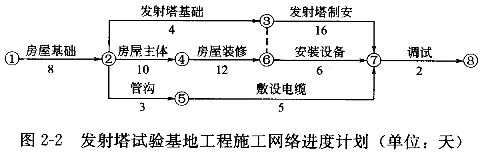

1.某施工單位(乙方)與某建設單位(甲方)簽訂了建造無線電發射試驗基地施工合同。合同工期為38天。由于該項目急于投入使用,在合同中規定,工期每提前(或拖后)1天獎(罰)5000元。乙方按時提交了施工方案和施工網絡進度計劃(圖2-2),并得到甲方代表的同意。


實際施工過程中發生了如下幾項事件。
事件1:在房屋基槽開挖后,發現局部有軟弱下臥層。按甲方代表指示,乙方配合地質復查,配合用工為10個工日。地質復查后,根據經甲方代表批準的地基處理方案,增加工程費用4萬元,因地基復查和處理使房屋基礎施工延長3天,人工窩工15個工日。
事件2:在發射塔基礎施工時,因發射塔坐落位置的設計尺寸不當,甲方代表要求修改設計,拆除已施工的基礎,重新定位施工。由此造成工程費用增加1.5萬元,發射塔基礎施工延長2天。
事件3:在房屋主體施工中,因施工機械故障,造成工人窩工8個工日,房屋主體施工延長2天。
事件4:在敷設電纜時,因乙方購買的電纜質量不合格,甲方代表令乙方重新購買合格電纜。由此造成敷設電纜施工延長4天,材料損失費1.2萬元。
事件5:鑒于該工程工期較緊,乙方在房屋裝修過程中采取了加快施工的技術措施,使房屋裝修施工縮短3天,該項技術措施費為0.9萬元。
其余各項工作持續時間和費用均與原計劃相符。
【問題】
1.在上述事件中,乙方可以就哪些事件向甲方提出工期補償和(或)費用補償要求?為什么?
2.該工程的實際工期為多少天?可得到的工期補償為多少天?
3.假設工程所在地人工費標準為30元/工日,應由甲方給予補償?shù)母C工人工費補償標準為18元/工日,間接費、利潤等均不予補償。則在該工程中,乙方可得到的合理的費用補償有哪幾項?費用補償額為多少元?



正確答案:
1.乙方對各事件可否提出工期補償和(或)費用補償?shù)呐卸ㄈ缦隆?br /> 事件1:可以提出費用補償和工期補償要求(0.5分)。因?yàn)榈刭|(zhì)條件的變化屬于有經驗的承包商所無法合理預見的(0.5分),且該工序?yàn)殛P(guān)鍵工序(或位于關鍵線路上)。(0.5分)
事件2:可提出費用補償要求(0.5分)。因?yàn)椋孩僭O(shè)計變更屬甲方應承擔的責任(0.5分);②該工序?yàn)榉顷P(guān)鍵工序,且延誤時間(2天)未超過該工序的總時差,因此工期補償為0天。(0.5分)
事件3:不能提出費用和工期補償要求(0.5分)。因施工機械故障屬乙方應承擔的責任。(0.5分)
事件4:不能提出費用和工期補償要求(0.5分)。因乙方應就自己購買的材料不合格造成的后果承擔責任。(0.5分)
事件5:不能提出費用和工期補償要求(0.5分)。因?yàn)殡p方已在合同中約定采用獎勵方法解決乙方加速施工的費用補償,故據此所發生的趕工措施費應由乙方自行承擔。(0.5分)
2.該工程實際工期為40天,可得到的工期補償為3天。
附:該工程網絡進度計劃。

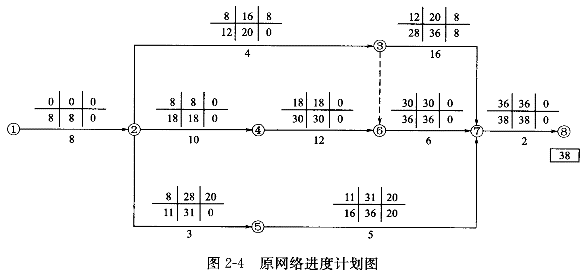

(1)原網絡進度計劃(圖2-4)。


關鍵路線:①→②→④→⑥→⑦→⑧
計劃工期:38天(注:合同工期也為38天,兩者相等)。(3分)

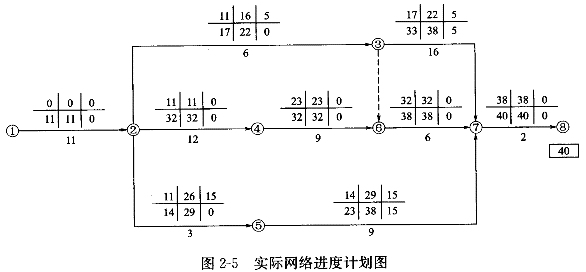

(2)實際網絡進度計劃(圖2-5)。


關鍵路線:①→②→④→⑥→⑦→⑧
實際工期:40天。(3分)

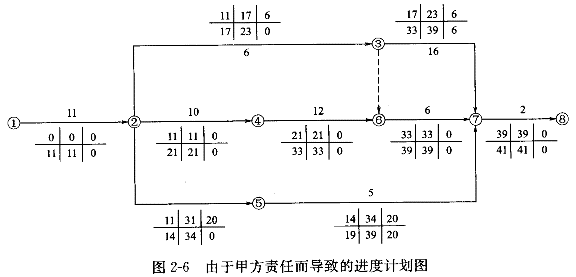

(3)由于甲方責任而導致的進度計劃(圖2-6)。


關鍵路線:①→②→④→⑥→⑦→⑧
計算工期:41天。
與合同工期相比,延長3天。(3分)
3.合理的費用補償如下。
(1)事件1
①增加人工費:10×30=300(元)(1分)
②窩工費:15×18=270(元)(1分)
③增加工程費用:40000元(1分)
事件1合計應得到的費用補償:300+270+40000=40570(元)(0.5分)
(2)事件2
增加工程費用:15000元(0.5分)
提前工期獎:1×5000=5000(元)(0.5分)
(注:實際合同工期為41天,而實際工期為40天)
合計費用補償:40570+15000+5000=60570(元)(0.5分)
