2012年監理工程師考試建設工程監理案例分析考前沖刺(七)

發布時間:2014-02-25 共1頁

考前沖刺(七)
一、案例分析題

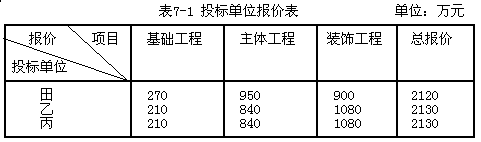

1.某工程項目業主邀請了三家施工單位參加投標競爭。各投標單位的報價如表7-1所示,施工進度計劃安排如表7-2所示。若以工程開工日期為折現點,貸款月利率為1%,并假設各分部工程每月完成的工作量相等,并且能按月及時收到工程款。

【問題】
1.就甲、乙兩家投標單位而言,若不考慮資金時間價值,判斷并簡要分析業主應優先選擇哪家投標單位。

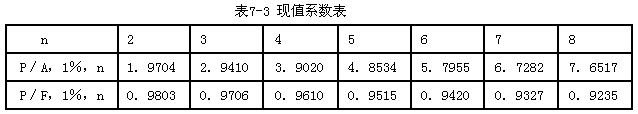

2.就乙、丙兩家投標單位而言,若考慮資金時間價值,判斷并簡要分析業主應優先選擇哪家投標單位。(注:現值系數見表7-3)

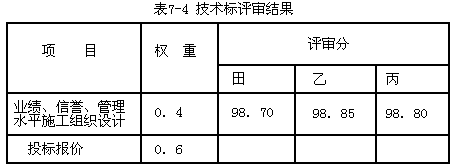

3.評標委員會對甲、乙、丙三家投標單位的技術標評審結果如表7-4所列。評標辦法規定:各投標單位報價比標底價每下降1%,扣1分,最多扣10分;報價比標底價每增加1%,扣2分,扣分不保底。報價與標底價差額在1%以內時可按比例平均扣減。評標時不考慮資金時間價值,設標底價為2125萬元,根據得分最高者中標原則,試確定中標單位。

注:計算結果保留小數點后兩位。

正確答案:
1.若不考慮資金時間價值,業主應優先選擇甲投標單位。(0.5分)
因甲、乙投標單位在相同的施工進度計劃安排下甲投標單位總報價低。(0.5分)
2.(1)乙投標單位工程款
基礎工程每月工程款A1=210/3=70(萬元)(0.5分)
主體工程每月工程款A2=840/5=168(萬元)(0.5分)
裝飾工程每月工程款A3=1080/4=270(萬元)(0.5分)
(2)乙投標單位工程款現值
PV乙=70(P/A,1%,3)+168(P/A,1%,5)(P/F,1%,3)+270(P/A,1%,4)(P/F,1%,8)
=70×2.9410+168×4.8534×0.9706+270×3.9020×0.9235(2分)
=1970.21(萬元)(0.5分)
【注:如果(1)、(2)合并計算且正確的,合計給4.5分】
(3)丙投標單位工程款
基礎工程每月工程款A1=210/2=105(萬元)(0.5分)
主體工程每月工程款A2=840/6=140(萬元)(0.5分)
裝飾工程每月工程款A3=1080/6=180(萬元)(0.5分)
(4)丙投標單位工程款現值
PV丙=105(P/A,1%,2)+140(P/A,1%,4)(P/F,1%,2)+(140+180)(P/A,1%,2)(P/F,1%,6)+180(P/A,1%,4)(P/F,1%,8)
=105×1.9704+140×3.9020×0.9803+320×1.9704×0.9420+180×3.9020×0.9235(2分)
=1985.00(萬元)(0.5分)
或PV丙=105(P/A,1%,2)+140(P/A,1%,6)(P/F,1%,2)+180(P/A,1%,6)(P/F,1%,6)
=105×1.9704+140×5.7955×0.9803+180×5.7955×0.9420(2分)
=1984.96(萬元)(0.5分)
【注:如果(3)、(4)合并計算且正確的,合計給4.5分】
(5)業主應優先選擇乙投標單位。(1分)
因乙投標單位工程款現值較低。(0.5分)

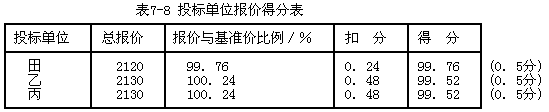

3.(1)計算各投標單位報價得分(表7-8)。

或:
甲:2120-2125=-5(萬元)
下降百分數5/2125=0.24%,扣分0.24,得分99.76。(0.5分)
乙:2130-2125=5(萬元)
增加百分數5/2125-0.24%,扣分0.48,得分99.52。(0.5分)
丙:2130-2125=5(萬元)
增加百分數5/2125=0.24%,扣分0.48,得分99.52。(0.5分)
(2)計算各投標單位綜合得分
甲:98.70×0.4+99.76×0.6(0.5分)
=99.34(分)(0.5分)
乙:98.85×0.4+99.52×0.6(0.5分)
=99.25(分)(0.5分)
丙:98.80×0.4+99.52×0.6(0.5分)
=99.23(分)(0.5分)
【注:如果(1)、(2)合并計算且正確的,合計給6分】
(3)應選甲投標單位中標(1分)
(注:將三方比較后得出該結論才可給分,否則不給分)
