一、案例分析題 |

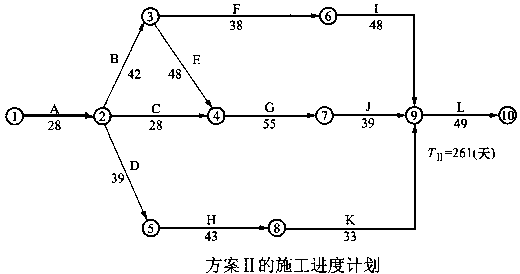

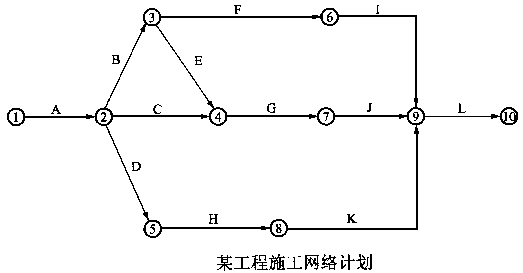

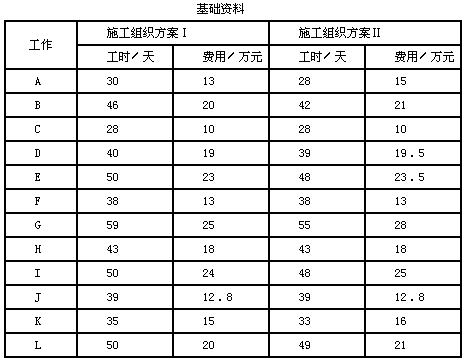

1.根據工作之間的邏輯關系,某工程施工組織網絡計劃如圖所示。該工程有兩個施工組織方案,相應的各工作所需的工時和費用如表所示。在施工合同中約定:合同工期為270天,工期延誤一天罰3萬元,提前一天獎1萬元。![]() ![]() 問題 1.分別計算兩種施工組織方案的工期和綜合費用并確定其關鍵線路。 2.如果對該工程網絡計劃的關鍵工作采用方案Ⅱ,非關鍵工作采用方案Ⅰ混合組織施工,相應的工期和綜合費用各為多少? |

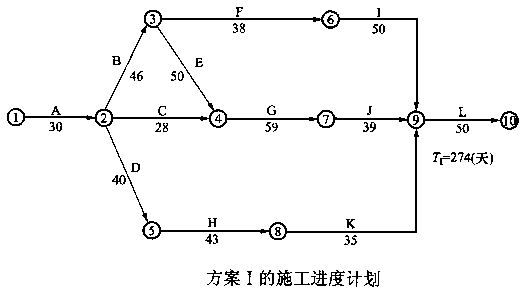

正確答案: 1.根據對圖中施工網絡計劃的分析可知,該網絡計劃共有四條線路。 線路1:1-2-3-6-9-10 線路2:1-2-3-4-7-9-10 線路3:1-2-4-7-9-10 線路4:1-2-5-8-9-10 (1)按方案Ⅰ組織施工,將表中各工作的工作持續時間標在網絡圖上,如圖所示。 ![]() 圖中四條線路的長度分別為: T ![]() T ![]() T ![]() T ![]() 所以,關鍵線路為1-2-3-4-7-9-10,計算工期T ![]() 將表中各工作的費用相加,得到方案Ⅰ的總費用為212.8萬元,則其綜合費用C ![]() (2)按方案Ⅱ組織施工,將表中各工作的工作持續時間標在網絡圖上,如圖所示。 ![]() 圖中四條線路的長度分別為: T ![]() T ![]() T ![]() T ![]() 所以,關鍵線路仍為1-2-3-4-7-9-10,計算工期T ![]() 將表中各工作的費用相加,得到方案Ⅱ的總費用為222.8萬元,則其綜合費用C ![]() 2.按題目要求,關鍵工作按方案Ⅱ組織施工,即工作A、B、E、G、J、L執行方案Ⅱ的工作時間,保證工期為261天;非關鍵工作執行方案Ⅰ的工作時間,而其中費用較低的非關鍵工作有:T ![]() ![]() ![]() ![]() ![]() ![]() |
