一、案例分析題 |

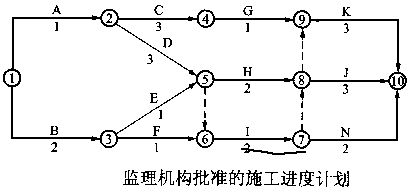

1.某工程項目,建設單位與施工單位按照《建設工程施工合同(示范文本)》簽訂了施工合同。合同工期為9個月,合同總價為840萬元。項目監理機構批準的施工進度計劃如圖所示(時間單位:月),各項工作均按照最早時間安排且勻速施工,施工單位的部分報價見表。施工合同中約定:預付款為合同總價的20%,當工程款支付達到合同價的50%時開始扣預付款,3個月內平均扣回;質量保修金為合同價的5%,從第1個月開始,按每月進度款的10%扣留,扣完為止。![]() ![]() 工程于2005年3月1日開工,施工中發生了如下事件。 事件1:建設單位接到政府安全管理部門將于6月份進行現場工程安全施工大檢查的通知后,要求施工單位結合現場安全狀況進行自查,對存在的問題進行整改。施工單位進行了自查整改,并向項目監理機構遞交了整改報告,同時要求建設單位支付為迎接檢查進行整改所發生的費用。 事件2:現場澆筑的混凝土樓板出現了多道裂縫,經有資質的檢測單位檢測分析,認定是商品混凝土的質量問題。對此,施工單位提出,因混凝土廠家是建設單位推薦的,故建設單位負有推薦的責任,應分擔檢測的費用。 事件3:K工作施工中,施工單位以按設計文件建議的施工工藝難以施工為由,向建設單位書面提出了工程變更的請求。 問題 1.該施工進度計劃中有幾條關鍵線路?請指出。 2.開工后3個月施工單位應獲得的工程款是多少? 3.工程預付款是多少?預付款從何時開始扣回?開工3個月后,總監理工程師每個月簽證的工程款是多少? 4.分別分析事件1和事件2中,施工單位提出的費用要求是否合理?說明理由。 5.事件3中,施工單位提出的變更程序是否妥當?說明理由。 |
正確答案:
1.該施工進度計劃中的關鍵線路有4條:
A→D→H→K(或:①→②→⑤→⑧→⑩);
A→D→H→J(或:①→②→⑤→⑧→⑨→⑩);
A→D→I→K(或:①→②→⑤→⑥→⑦→⑧→⑩);
A→D→I→J(或:①→②→⑤→⑥→⑦→⑧→⑨→⑩)。
2.開工后前3個施工單位每月應獲得的工程款如下。
第1個月:[30+54×(1/2)]萬元=57萬元
第2個月:[54×(1/2)+30×(1/3)+84×(1/3)]萬元=65萬元
第3個月:[30×(1/3)+84×(1/3)+300+21]萬元=359萬元
3.(1)預付款為:840萬元×20%=168萬元
(2)前3個月施工單位累計應獲得的工程款:
(57+65+359)萬元=481萬元>420萬元=840萬元×50%
因此,預付款應從第3個月開始扣回。
(3)開工后前3個月總監理工程師簽證的工程款為:
第1個月:(57-57×10%)萬元=51.3萬元(或:57萬元×90%=51.3萬元)
第2個月:(65-65×10%)萬元=58.5萬元(或:65萬元×90%=58.5萬元)
前2個月扣留保修金:(57+65)萬元×10%=12.2萬元
應扣保修金總額:840萬元×5%=42.0萬元
由于359萬元×10%=35.9萬元>29.8萬元=(42.0-12.2)萬元
第3個月應簽證的工程款:[359-(42.0-12.2)-168/3]萬元=273.2萬元
4.(1)事件1中,施工單位提出的費用要求不合理。
理由:因為安全施工自檢費用屬于建筑安裝工程費中的措施費(或:該費用已包含在合同價中)。
(2)事件2中,施工單位提出的費用要求不合理。
理由:因為商品混凝土供貨單位與建設單位沒有合同關系。
5.事件3中,施工單位提出的變更程序不妥。
理由:提出工程變更應先報項目監理機構。
