| 一、單項選擇題 |
| 1.機電安裝工程總承包項目經理部應在工程( ),向分承包方和內部各層面管理人員、技術人員作施工任務劃分的交底。 |
| 正確答案:C |
| 二、多項選擇題 |
| 2.滾動軸承與滑動軸承相比,其優點是( )。 |
| 正確答案:BCD |
| 三、案例分析題 |

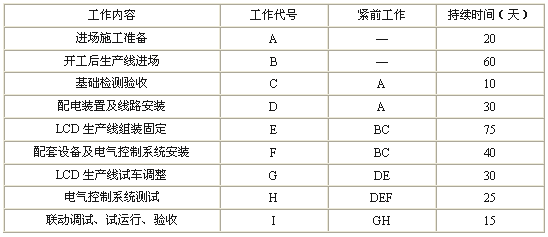

| 3.背景資料 南方電子電氣有限公司(建設單位)新建液晶屏(LCD)生產車間,其生產線由建設單位從國外訂購,A施工單位承包安裝。A施工單位進場時,生產車間的土建工程和機電配套工程(B施工單位承建)已基本完工。A施工單位按合同工期要求,與建設單位、生產線供應商和B施工單位洽談,編制了LCD生產線安裝網絡計劃工作的邏輯關系及工作持續時間表(見下表)。 ![]() LCD生產線安裝網絡計劃工作邏輯關系及持續時間表 A施工單位在設備基礎檢驗時,發現少量基礎與安裝施工圖不符,B施工單位進行了整改,重新澆搗了混凝土基礎,經檢驗合格,但影響了工期,使基礎檢驗持續時間為30天。LCD生產線的安裝正值夏季,由于臺風影響航運,使LCD生產線設備到達安裝現場比計劃晚7天。A施工單位按照建設單位的要求,調整進度計劃,仍按合同規定的工期完成。 問題 1.按LCD生產線安裝網絡計劃工作的邏輯關系及工作持續時間表為A施工單位項目部繪出安裝進度雙代號網絡計劃圖。 2.分析影響工期的關鍵工作是哪幾個?總工期需多少天? 3.基礎檢驗工作增加到30天,是否影響總工期?說明理由。 4.LCD生產線設備晚到7天,是否影響總工期?說明理由。 5.如按合同工期完成,A施工單位如何進行工期調整? |

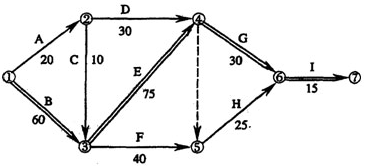

| 正確答案: 1.(本小題4分) LCD生產線安裝進度雙代號網絡計劃(圖)(4分) ![]() 2.(本小題5分) 影響工期的關鍵工作是:生產線進場(1分),生產線組裝固定(1分),生產線試車調整(1分),聯動調試、試運行、驗收(1分),總工期為180天(1分)。 3.(本小題3分) 基礎檢驗工作增加到30天,不會影響總工期(1分),因為基礎檢驗在非關鍵線路上(1分),出現的偏差小于總時差30天(1分)o 4.(本小題3分) LCD生產線設備晚到7天,要影響總工期(2分),因為該工作在關鍵線路上(1分)。 5.(本小題5分) A施工單位采用適當措施壓縮關鍵工作的持續時間(1分),改變施工方案(1分)和調整施工程序(1分),在生產線組裝固定、試車調整、聯動調試、試運行、驗收的關鍵工作上趕工7天(2分),使工期按合同約定完成。 |
