一、單項選擇題 |
1.空調制冷系統管道絕熱施工應在( )進行。 |
正確答案:B 解題思路:本題考核重點為通風與空調工程一般施工程序中的風管、部件及空調設備絕熱施工。即風管、部件及空調設備絕熱工程施工應在風管系統嚴密性試驗合格后進行。 |
二、多項選擇題 |
2.墊鐵把設備的重量傳遞給基礎,同時通過調整厚度將設備找平,因此墊鐵的放置方法有( )。 |
正確答案:ABD 解題思路:題考核的主要內容為墊鐵的放置方法。即墊鐵的放置方法有標準墊法、 |
三、案例分析題 |
3.A公司應邀參加氮制造廠合成壓縮工段技改工程投標,招標書說明,以工期安排最短、最合理為中標主要條件。A公司技術部門依據招標書指出的工程內容編制了網絡計劃(圖2-3)。![]() 附加說明:1.配管包括機泵本體配管25d,塔器本體配管20d,塔機間連接配管15d;2.試運行包含空負荷單機和聯動試運轉,考慮不可預見因素較多,計劃安排15d的試運行時間。 A公司總工程師審核認為網絡圖不符合最短工期要約,退回重編,要求附加說明。 經修改重編網絡圖,A公司最后中標。 施工中無損檢測發現甲供的高壓管件焊縫存在缺陷,退貨重供,延誤施工10d,A公司為保證總工期不變,加大投入,實施加班作業,最終如期完工。為此,A公司向業主發出索賠意向書。 問題 1.A公司技術部門第一次提交的網絡計劃工期為多少天?以節點符號表示出關鍵線路。 2.以不壓縮各工序的工作時間為前提條件,畫出重編的網絡計劃圖。工期可縮短多少天?以節點符號表示出關鍵線路。并以重編的網絡計劃為前提,附加說明如何再進一步縮短工期? 3.高壓管件焊縫常用哪幾種無損檢測方法檢測(以優先順序排序)? 4.發現高壓管件不合格,A公司應如何處理?A公司索賠成立的條件是什么? |

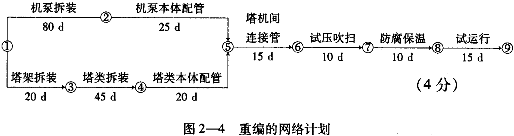

正確答案: 1.(本小題2分) 工期175d,關鍵線路為①→③→④→⑤→⑥→⑦。 2.(本小題10分) 重編的網絡計劃見圖2-4: ![]() 縮短工期20d(2分),關鍵線路為①→②→⑤→⑥→⑦→⑧→⑨(2分)。 附加說明:管道試壓吹掃與管道、設備防腐保溫兩工作之間有搭接作業的可能(1分);考慮試運行不可預見因素多,試運行15d時間有壓縮余地,這三項工作存在縮短工期的潛力(1分)。 3.(本小題3分) 施工現場對高壓管件焊縫的無損檢測方法是: ①先外觀檢驗;②磁粉(MT);③滲透(PT);④超聲(UT);⑤射線(RT)。 4.(本小題5分) 將不合格的高壓管件作不合格品的處理,明顯標識,單獨存放,及時退貨(2分)。A公司索賠成立的條件:①高壓管件為甲供不合格品,不屬于承包人責任(1分);②已造成承包人的額外損失(1分);③A公司及時發出了索賠意向書(1分)。 |
