一、單項選擇題 |
1.采用滿粘法施工工程的外墻飾面磚,高度不應超過( )m。 |
正確答案:C 解題思路:飾面磚粘貼工程一般適用于內墻飾面磚粘貼工程和高度不大于100m、抗震設防烈度不大于8度、采用滿粘法施工的外墻飾面磚粘貼工程。 |
|
二、多項選擇題 |
2.下列給排水管道和燃氣管道安裝要求中,符合規范規定的有( )。 |
正確答案:ACE 解題思路:燃氣引入管不得敷設于臥室、浴室、廁所、地下室、易燃易爆品倉庫、配電室、變電室、電纜溝、暖氣溝、煙風道、有腐蝕介質的房間,可在底層穿越樓梯間。燃氣引入管應盡量直接引入廚房;燃氣管應嚴禁穿過易燃易爆品倉庫、配電室、變電室、電纜溝、煙道和進風道等。穿過門廳、走道的管段不裝閥門和活接頭。穿閣樓和壁柜時加鋼套管。燃氣立管不得敷設在臥室、浴室、廁所中;室內燃氣管道應明裝,特殊情況下也可設在易于檢修,有自然通風或機械通風的管道間內;地下燃氣管道不得從建筑物和大型構筑物的下面穿過。 |
|
三、案例分析題 |

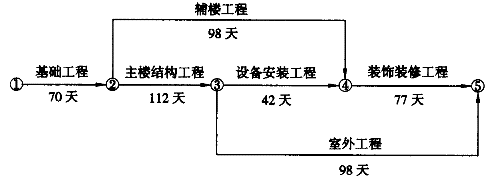

3.背量資料 某辦公樓由主樓和輔助樓組成,建設單位(甲方)與施工單位(乙方)簽訂了施工合同,經甲方批準的施工網絡進度計劃如下圖所示: ![]() 施工過程中發生如下事件: 事件1:在基坑開挖后,發現局部有軟土層,重新調整了地基處理方案,經批準后組織實施,乙方為此增加費用5萬元,基礎施工工期延長3天。 事件2:輔樓施工時,甲方提出修改設計,乙方按設計變更要求拆除了部分已完工程重新施工。造成乙方多支付人工費1萬元,材料和機械費用2萬元,輔樓工期因此拖延7天。 事件3:在主樓施工中,因施工機械故障造成停工,主樓工期拖延7天,費用增加6萬元。 問題 1.原施工網絡計劃中,關鍵工作是哪些?計劃工期是多少? 2.針對上述每一件事,乙方如提出工期和費用索賠,索賠是否成立?請簡述理由。 3.乙方共可得到的索賠工期是多少天?費用為多少元? |
正確答案: 1.原施工網絡計劃中,關鍵工作是:基礎工程,主樓主體工程,設備安裝工程,裝飾裝修工程。計劃工期是301天。 2.事件1:索賠成立,因施工地質條件變化,引起的地基處理方案的調查,不屬于承包商承擔的責任或風險。 事件2:索賠成立,因為這是由設計變更引起的,應由業主承擔責任。 事件3:索賠不成立,因為施工機械故障造成停工屬于承包商的自身責任。 3.事件1:可索賠工期3天。 事件2:不可索賠工期,共計索賠工期為3天。 事件1:可索賠費用5萬元。 事件2:可索賠費用3萬元。共計可索賠總額為8萬元。 |
