2006年一級建造師《管理與實務(水利水電)》考試真題

發布時間:2012-07-25 共1頁

2006年一級建造師《管理與實務(水利水電)》考試真題
一、單項選擇題
1.除合同另有約定外,解釋順序優先于投標報價書的是(    )。

正確答案:D
二、多項選擇題
2.根據《水利工程建設項目管理規定》,水利工程建設項目按其功能和作用可分為(    )等類型。

正確答案:BCE
三、案例分析題
3.背景資料

某水利工程經監理工程師批準的施工網絡進度計劃如下圖(單位:天)。

合同約定:如工程工期提前,獎勵標準為10000元/天;如工程工規延誤,支付違約金標準為10000元/天。
當工程施工按計劃進行到第110天末時,因承包人的施工設備故障造成E工作中斷施工。為保證工程順利完成,有關人員提出以下施工調整方案:
方案一:修復設備。設備修復后E工作繼續進行,修復時間是20天;
方案二:調劑設備。B工作所用的設備能滿足E工作的需要,故使用B工作的設備完成E工作未完成工作量,其它工作均按計劃進行;
方案三:租賃設備。租賃設備的運輸安裝調試時間為10天。設備正式使用期間支付租賃費用,其標準為350元/天。
問題
1.計算施工網絡進度計劃的工期以及E工作的總時差,并指出施工網絡進度計劃的關鍵線路。
2.若各項工作均按最早開始時間施工,簡要分析采用哪個施工調整方案較合理。

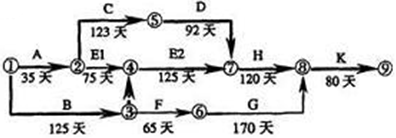

3.根據分析比較后采用的施工調整方案,繪制調整后的施工網絡進度計劃并用雙箭線標注關鍵線路(網絡進度計劃中應將E工作分解為E1和E2,其中E1表示已完成工作,E2表示未完成工作)。

正確答案:
1.(6分)
計劃工期為450天(2分),E工作的總時差為15天(2分),關鍵線路為A→C→D→H→K(或①→③→④→⑥→⑦→⑧)(2分)。
2.(8分)
分析:方案一,設備修復時聞20天,E工作的總時差為15天,影響工期5天,且增加費用(1×5)=5萬元。(2分)
方案二,B工作第125天末結束,E工作將推遲15天完成,但不超過E工作的總時差(或計劃工期仍為450天,不影響工期),不增加費用(2分)。
方案三,租賃設備安裝調試10天,不超過E的總時差(或不影響工期),但增加費143750元(350元/天×125天=43750元)。(2分)
三個方案綜合比較,方案二合理(2分)。

評分標準:②→④→⑦,③→④箭線、節點編號正確(2分),
E1、E2名稱、工作時間正確(2分)
關鍵線路之-①→③→④→⑦→⑧→⑨(或B→E2→H→K)(1分)
關鍵線路之二①→②→⑤→⑦→⑧→⑨(或A→C→D→H→K)(1分)
