一、單項選擇題 |
1.功率因數、效率和噪聲是( )的指標。 |
正確答案:D |
|
二、多項選擇題 |
2.移動通信網絡測試中的撥打測試選點原則有( )。 |
正確答案:ADE |
|
三、案例分析題 |

3.背景資料:某光纜線路工程采用直埋敷設方式,途中需穿越生態環境脆弱的國家級生態保護區,部分路段沿電氣化鐵路敷設。 施工單位對施工方案進行了策劃,編制了詳細的施工組織設計,工程順利開工。 施工過程中發生部分路由變更,使得工程停工10天,窩工損失5萬元;增挖光纜溝用25天,增加費用5萬元;建設單位要求在50km路段內同溝增設一條24芯光纜,增加費用7萬元;頂管機故障延誤工期5天,損失2萬元。 測試中發現部分光纜對地絕緣不合格,且光纖接續衰減過大,不合格接續點的統計數據如下: ![]() 技術負責人組織人員分析原因后,采取了相應的糾正措施,光纖接續衰減達到了指標要求。 問題: 1.本工程的組織設計中除了保證工程質量、進度、成本的措施外還應包括哪些措施? 2.本工程應該采取哪些防強電措施以保證線路和人身安全? 3.如何預防光纜對地絕緣指標不合格和光纜打背扣現象? 4.做出接續不合格原因的排列表和排列圖,并指出主要原因和解決方法。 5.計算施工單位可索賠的工期和費用。 |

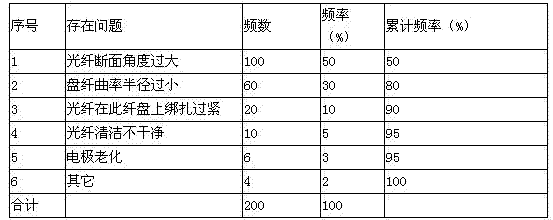

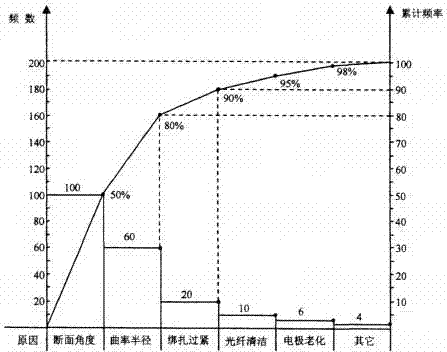

正確答案: 1.(本小題4分) (1)安全控制措施(2)環保措施(各2分) 2.(本小題4分) (1)光纜的金屬護套、金屬加強芯在接頭處不作電氣連通(2分)。 (2)接近電氣化鐵路地段,光纜的金屬護套與加強芯做臨時接地(2分),以保證人身安全。 3.(本小題8分) 預防絕緣不合格: (1)光纜敷設和回填時避免光纜外皮損傷(2分)。 (2)接頭盒封裝嚴密。 預防打背扣: 按規范操作(2分)配備足夠敷設人員(1分)保證光纜在施工人員的視線范圍內(1分) 4.(本小題10分) 光纜接續不合格點順序排列表(3分) ![]() 光纖接續不合格點排列圖:(3分) ![]() 累計頻率0-80%為主要原因,即光纖斷面角度過大(1分)和盤纖曲率半徑過小(1分),解決方法為更換光纖切割刀(或刀片)(1分),加強培訓按要求盤纖以保證光纖的曲率半徑(1分)。 5.(本小題4分) 索賠工期:10天(停工)+5天(挖溝)=15天(2分) 索賠費用:停工5萬元,挖溝5萬元,同溝敷設光纜增加費用7萬元。 合計:5+5+7=17萬元(2分) |
