2007年一級建造師《房屋建筑工程》考試試卷及答案
一、單選題

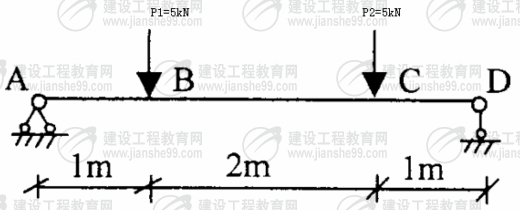

1、簡支梁受力如圖,則支座A的反力為( )KN。
A.2.5
B.5.0
C.7.5
D.10
2.生石灰的主要成分是( )。
A.硫酸鈣
B.氧化鈣
C.氫氧化鈣
D.碳酸鈣
3.既能明顯改善混凝土拌合物的流變性能,又能明顯改善混凝土保溫性能的外加劑是( )。
A.減水劑
B.膨脹劑
C.引氣劑
D.早強劑
4.建筑工程經常使用的優質碳素結構鋼,其含碳量不大于( )%。
A.0.3
B.0.5
C.0.8
D.1.0
5.在土方填筑時,常以土的( )控制土的夯實標準。
A.密實度
B.干密度
C.含水量
D.孔隙率
6.土方施工機械中,具有前進向上,強制切土挖土特點的是( )挖土機。
A.正鏟
B.反鏟
C.拉鏟
D.抓鏟
7.現有一根抗震設防地區框架結構梁,其設計的縱向受拉鋼筋為5根直徑為22mm的HRB335級鋼筋,如要代換鋼筋,則下列代換方案最合理的是( )。
A.4根直徑25mm的HRB400級鋼筋
B.5根直徑22mm的HRB400級鋼筋
C.6根直徑20mm的HRB335級鋼筋
D.5根直徑25mm的HRB335級鋼筋
8、在澆筑混凝土時,為避免發生離析現象,當混凝土自高處傾落的自由高度超過( )m時,宜采用串簡或溜槽。
A.2
B.4
C.6
D.8
9.大體積混凝士澆筑時,應控制混凝士內外溫差,當設計無要求時,應控制在( )℃以內。
A.32
B.30
C.28
D.25
10.抗震沒防地區建筑物基礎墻的防潮層,如設計無具體要求,宜用( )鋪設。
A.1:1.6的水泥粘土砂漿加適量防水劑
B.1:2.5的水泥砂漿加適量防水劑
C.1:3.9的混合砂漿加適量防水劑
D.油氈
11.非抗震設防地區磚墻留直槎時,拉結筋設置正確的是( )。
A.240mm厚墻設置1Φ6拉結筋
B.拉結筋間距沿墻高600mm設置
C.拉結筋末端應有135°彎鉤
D.拉結筋埋入長度從墻的留槎處算起,每邊均不應小于500mm,末端應有90°彎鉤
12.鋼結構安裝時,普通螺栓的緊固次序應( )進行。
A.從兩邊開始對稱向中間
B.從中間開始對稱向兩邊
C.從一端開始向另一端
D.從中間開始向四周擴散
13.厚度4mm的高聚物改性瀝青防水卷材,目前最常用的施工方法是( )。
A.自粘法
B.冷粘法
C.熱熔法
D.膠粘法
14.屋面涂膜防水施工中,當屋面坡度大于15%時,胎體增強材料的鋪設應( )。
A.平行屋脊,并由屋面最低處向上操作
B.垂直屋脊,并由屋面最低處向上操作
C.平行屋脊,并由屋面最高處向下操作
D.垂直屋脊,并由屋面最高處向下操作
15.無粘結預應力筋在張拉過程中,滑脫或斷裂的數量不應超過結構同一截面無粘結預應力筋總量的( )。
A.5%
B.4%
C.3%
D.2%
16.DJ0。型號的經緯儀,數字下標表示該儀器~測回方向觀測中誤差為( )。
A.0.7″
B.7″
C.0.77′
D.7′
17.施工項目管理實施規劃應由( )主持編寫。
A.企業管理層
B.項目經理
C.項目總工程師
D.項目生產經理
1B.關于雙代號網絡計劃關鍵線路,下列說法中正確的是( )。
A.在實施過程中是不能改變的線路
B.關鍵線路至少有一條
C.由總時差為零的工作組成的線路
D.沒有機動時間的線路
19.城市規劃區內集體所有的土地,經( )后,其使用權方可有償出讓。
A.招標、拍賣方式獲得使用權
B.依法征用轉為國有土地
C.協議轉讓并交納轉讓費用
D.劃撥方式獲取使用權
20.甲公司1995年6月1日通過出讓方式取得一塊商業用地使用權,建了一棟商業大樓,土地使用年限為法定最高年限。2005年6月1日,甲公司將該大樓轉讓給了乙公司,則該大樓土地使用權的剩余年限為( )年。
A.30
B.40
C.50
D.70
二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
21.混凝土拌合物的和易性包括( )。
A.保水性
B.黏聚性
C.均勻性
D.吸濕性
E.流動性
22.下列建筑絕熱材料中,屬于無機絕熱材料的是( )。
A.泡沫塑料
B.玻璃棉
C.木絲板
D.礦棉
E.泡沫玻璃
23.屋面的保溫材料必須具有( )的性質。
A.空隙多
B.表觀密度小
C.導熱系數小
D.強度高
E.防水性好
24.下列深基坑支護結構中,屬于止水擋土結構的是( )。
A.雙排灌注樁
B.地下連續墻
C.土釘墻
D.連續式水泥攪拌樁
E.咬合密排混凝土灌注樁
25.下列墻體或部位,不得留設腳手眼的是( )。
A.120mm磚墻
B.磚過梁凈跨度1/2高度范圍內
C.磚砌體門窗洞口兩側300mm處
D.寬度小于1m的窗間墻
E.梁下及其左右各500mm范圍內
26.鋼結構施工時,焊接殘余變形量的影響因素包括( )。
A.焊縫截面積
B.焊接層數
C.焊接方法
D.焊接接頭形式
E.焊件數量
27.地下防水混凝土留設施工縫時,應注意( )。
A.墻體水平施工縫宜留在底板表面
B.垂直施工縫不宜與變形縫相結合
C.墻體水平施工縫不應留在剪力和彎矩最大處
D.頂板、底板不宜留施工縫
E.墻體有孔洞時,施工縫距孔洞邊緣不宜小于300mm
2B.測設的基本工作包括( )的測設。
A.建筑物裂縫
B.水平距離
C.建筑物變形
D.高程
E.水平角
29.申請領取施工許可證的條件包括( )。
A.已經辦理該建筑工程用地批準手續
B.在城市規劃區的建筑工程,已經取得建設工程規劃許可證
C.已經確定了施工企業
D.施工場地已具備了施工條件
E.已取得了預售許可證
30.工程建設標準按發布部門不同分為( )。
A.國家標準
B.地方(僅限省、自治區、直轄市)標準
C.推薦標準
D.行業標準
E.企業標準
三、案例分析題(共5題,(一)、(二)、(三)題各20分,(四)、(五)題各30分)
(一)
背景資料
某12層建筑工程,現澆鋼筋混凝土框架結構,采用商品混凝士。合同采用《建設工程施工合同(示范文本)》(GF-1999-2010),施工承包合同中約定,現場停水停電超過8小時工作時公司,建設單位可給予工期順延1天。第11層樓面梁板施工完成后,第12層柱子、屋面梁板施工的計劃如下:第12層柱綁扎鋼筋3天,同時預埋鐵件、預留管線1天,柱支模板3天,隱蔽工程驗收0.5天,澆筑柱混凝土2天:屋面梁板支模5天,綁扎鋼筋4天,屋面預埋鐵件、預留孔洞、預留管線1天,隱蔽工程驗收0.5天,澆筑屋面混凝土1天。施工網絡計劃如示意圖所示。
澆筑屋面梁板混凝土時,連續3天遇強臺風暴雨,造成工期延長4天,施工機械設備閑置費2萬元,周轉材料閑置費用0.5萬元,用于工程的材料損失費2萬元,窩工費1萬元,模板損失費用1萬元。

第12層施工網絡計劃示意圖
問題 1.指出施工網絡計劃圖繪制的錯誤之處,并指明關鍵線路。
2.第12層柱子、屋面梁板施工的計劃工期是多少天?
3.屋面隱蔽工程驗收時,發現鋼筋施工質量有多處缺陷,須整改1天。此時,第12層實際工期應為多少天?為什么?
4.綁扎屋面梁板鋼筋的后期,供電網停電1天。對此,施工單位是否可獲得工期索賠?為什么?
5.對于因強臺風暴雨造成的工期延長,施工單位是否可獲得索賠?說明理由;
由此造成的費用損失,施工單位不能獲得索賠的有哪些?
(二)
背景資料
某教學培訓樓工程,地下1層,地上6層,建筑面積25000m2,鋼筋混凝土框架構。使用井字架(物料提升機)卷揚機起吊混凝土。主體結構施工到第3層時,起過程中,當卷揚機吊籠升至接近井字架頂部時,井字架突然向操作人員所在方向整倒下,砸倒在場的5名工人,其中3人死亡,2人重傷。
事后調查發現施工中存在下列問題:
(1)卷揚機從安裝之后沒有進行定期的安全檢查,卷揚機限位器失靈。
(2)當天操作作業時,由于卷揚機操作司機有事請假,班長指定一名鋼筋工負卷揚機的操作。
(3)專職安全員在事故發生時不在施工現場。
(4)混凝土攪拌人員、運料人員都集中在井字架下面,而且都沒有戴安全帽。
(5)項目部沒有認真進行安全技術交底,現場安全技術防護措施不到位。
問題 1.根據《企業傷亡事故分類標準》,按照事故發生的原因,本起事故屬于哪種類型職業傷害事故?在該施工現場,還常見哪些類型的職業傷害事故(列舉四種)?
2.卷揚機操作人員違反了什么工地安全生產紀律?
3.指出造成本起事故的直接原因。
4.對本起事故,專職安全員有哪些過錯?
5.項目經理、項目技術負責人在本起事故中是否應承擔責任?為什么?
(三)
背景資料
某辦公大樓采用現澆框架剪力墻結構,地上35層,t~3層層高4.2m,4層及4層以上為標準層,層高3.6m。該工程于2006年春節完成±0.00以下工程的施工。業主要求主體結構9月底封頂,并約定工期每拖延一天罰款1萬元,提前一天獎勵1萬元。項目部計劃主體結構工程施工每月完成5層。按進度要求,春節后需鋼筋工450人,但春節后實際到場鋼筋工只有300人。地上主體結構工程于3月15日開工,因鋼筋工人數不夠,嚴重影響進度,項目部從勞務市場招募了150人,于3月16日上午進場后立即投入鋼筋綁扎。綁扎鋼筋用的腳手架由鋼筋綁扎人員自行搭設。
施工方案要求柱、梁、板、剪力墻混凝土一次澆筑。在首層柱鋼筋綁扎后,KZ6柱上框架邊梁帶彎鉤的主筋無法插入柱頭,經檢查主要是綁扎原因造成。在混凝土澆筑前進行鋼筋隱蔽驗收時,發現首層3根1.8m高梁箍筋彎曲變形,經復核,箍筋和構造筋設計數量不夠。
在首層鋼筋隱蔽工程驗收時,發現剪力墻縱向鋼筋位移嚴重。
為設備吊裝孔設計的4塊6m長×1.5m寬×0.3m厚的預制板,現場預制吊環采用冷拉HPB235級鋼筋制作。
問題 1.項目部在組織首層鋼筋分項工程施工中,有哪些管工作不到位和違規的地方?
2.指出造成首層KZ6柱上框架邊梁帶彎鉤的主筋無法插入柱內的主要綁扎原因,并指出技術處理方法。
3.對于首層1.8m高梁箍筋設計數量不夠問題,施工單位應按什么程序處理?施工單位可索賠的內容有哪些?
4.指出造成首層剪力墻縱向鋼筋位移的主要原因,并指出防治措施。
5.6m×1.5m×0.3m預制板的吊環制作能用冷拉HPB235級鋼筋嗎?說明理由。
(四)
背景資料
某市擬建一辦公大樓,主體結構采用框架--剪力墻結構,地下2層,地上24層。業主采用公開招標選擇施工總承包單位。2006年4月3日發布了施工招標公告,規定外省市投標單位必須增加一倍的投標保證金。施工招標文件于2006年5月8日8點開始發售,2006年5月11日17點停止發售,2006年6月5日17點為投標截止時間,2006年6月7日星期三上午9點由市招標管理辦公室主持開標會。但本次招標由于招標人的原因導致招標失敗。
業主重新招標后于2006年8月12日發出了中標通知書,在隨后的合同談判中,承發包雙方發生了下面的一些分歧,2006年8月30日才簽訂了施工總承包合同。分歧1:招標工期520天,中標施工單位的投標工期480天,而計算的定額工期560天,因此,施工單位要求業主在原中標價的基礎上給予80天的經濟補償;業主建議合同工期調整為520天,但不給予任何經濟補償。
分歧2:施工單位提出在因非施工方原因引起的設計變更、工程量變化等因素造成合同價款增加時,有權獲得經濟補償,雙方應簽訂可調總價合同:但業主認為應以中標價為合同價,無論發生何種情況,合同價不變,雙方應簽訂固定總價合同。查閱招標文件,規定合同采用《建設工程施工合同(示范文本)》(GF-1999-2010),合同價格采用總價計價方式,但對于具體的分歧問題沒有涉及。
分歧3:在談到承包方工作時,業主提出施工單位負責協調施工場地周圍地下管線的保護和按規定辦理施工場地交通等相關手續,并由施工單位承擔相關費用。施工單位對此提出了異議。
施工過程中,施工單位質檢人員在地下室防水混凝土施工檢查時發現存在以下不符合施工要求的情況:
情況1:防水混凝土拌合物由于運輸出現離析,坍落度不符合要求,直接加水后澆筑。
情況2:為節約用電,混凝土澆筑后,現場作業人員采用人工振搗密實。
情況3:水平施工縫澆筑混凝土前,施工單位清除表面浮漿和雜物后便澆筑混凝土。
情況4:選用7天膨脹率大于最終膨脹率70%的遇水膨脹止水條。主體結構施工前,施工單位向租賃公司租賃了一臺大型起重塔吊,并委托符合資質要求的安裝單位進行塔吊安裝。安裝完成后,施工單位和安裝單位對塔吊共同進行了驗收,合格后即投入了使用。
問題 1.指出該工程首次招標過程中的不妥之處,并針對不妥之處逐條說明理由。
2.分歧1中,施工單位的要求是否合理?業主的建議是否妥當?分別說明理由。
3.分歧2中,哪方的意見合理?說明理由。
4.分歧3中,業主的要求是否合理?說明理由。
5.分別指出情況1~情況4中的不妥之處,并說明正確做法。
6.施工單位對該塔吊投入使用的前提條件是什么?
(五)
背景資料
某施工單位承接了某項工程的總包施工任務,該工程由A、B、C、D四項工作組成,施工場地狹小。為了進行成本控制,項目經理部對各項工作進行了分析,其結果見下表:
工作 |
功能評分 |
預算成本(萬元) |
A |
15 |
650 |
B |
35 |
1200 |
C |
30 |
1030 |
D |
20 |
720 |
合計 |
100 |
3600 |
工程進展到第25周5層結構時,公司各職能部門聯合對該項目進行突擊綜合大檢查。
檢查成本時發現:
C工作,實際完成預算費用960萬元,計劃完成預算費用為910萬元;實際成本855萬元,計劃成本801萬元。
檢查現場時發現:
(1)塔吊與臨時生活設施共用一個配電箱;無配電箱檢查記錄。
(2)塔吊由木工班長指揮。
(3)現場單行消防通道上亂堆材料,僅剩1m寬左右通道,端頭20m×20m場地堆滿大模板。
(4)腳手架和樓板模板拆除后亂堆亂放,無交底記錄。
工程進展到第28周4層結構拆模后,勞務分包方作業人員直接從窗口向外亂拋垃圾造成施工揚塵,工程周圍居民因受揚塵影響,有的找到項目經理要求停止施工,有的向有關部門投訴。
問題 1.計算下表中A、B、C、D四項工作的評價系數、成本系數和價值系數(將此表復制到答題卡上,計算結果保留小數點后兩位)。
工作 |
功能評分 |
預算成本(萬元) |
評價(功能)系數 |
成本系數 |
價值系數 |
A |
15 |
650 |
- |
- |
- |
B |
35 |
1200 |
- |
- |
- |
C |
30 |
1030 |
- |
- |
- |
D |
20 |
720 |
- |
- |
- |
合計 |
100 |
3600 |
- |
- |
- |
2.在A、B、C、D四項工作中,施工單位應首選哪項工作作為降低成本的對象?說明理由。
3.計算并分析C工作的費用偏差和進度偏差情況?
4.根據公司檢查現場發現的問題,項目經理部應如何進行整改?
5.針對本次揚塵事件,項目經理應如何協調和管理?
