發布時間:2011-07-11 共2頁
試卷名稱
試題數
總分
預覽
在線考試
2007年一級建造師《管理與實務(建筑工程)》考試試卷及答案
52題
160.0分
預覽
在線考試
2007年一級建造師《管理與實務(機電工程)》考試試卷及答案
51題
160.0分
預覽
在線考試
2007年一級建造師《管理與實務(公路工程)》考試試卷及答案
53題
160.0分
預覽
在線考試
2007年一級建造師《管理與實務(港口與航道工程)》考試試卷及答案
54題
160.0分
預覽
在線考試
2007年一級建造師《房屋建筑工程》考試試卷及答案
56題
160.0分
預覽
在線考試
2007年一級建造師《管理與實務(機電工程)》考試試卷及答案
一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)
1.不適用于距離較遠的兩軸之間傳動的傳動方式為( )。
A.齒輪傳動
B.帶傳動
C.鏈傳動
D.輪系
2.實際流體沿管線流動過程中,有關流體機械能的正確說法是(?。?。
A.流體壓力能一定下降
B.流體動能保持不變
C.總位能保持不變
D.總機械能下降
3.碳質量分?jǐn)?shù)小于且接近2%的鋼材是(?。?/span>
A.低碳鋼
B.中碳鋼
C.高碳鋼
D.純鐵
4.結構簡單、堅固耐用、運行可靠、維護方便、啟動容易、成本低,但調速困難、功率因數偏低的電動機應是( )。
A.同步電動機
B.直流電動機
C.單相電動機
D.異步電動機
5.精密、大型設備安裝基礎需要考慮減小基礎振幅、減弱基礎振動或控制基礎沉降等,最適合采用的基礎是( )。
A.?dāng)U展基礎
B.聯合基礎
C.樁基礎
D.沉井基礎
6.機電設備安裝中,(?。┦蔷C合檢驗設備制造和設備安裝質量的重要環節。
A.工程驗收
B.中間交接
C.精度檢測與調整
D.調整與試運轉
7.輸配電架空線路施工工序為:勘測定位、基礎施工、(?。┑取?/span>
A.放線施工、電桿組裝、立桿、拉線施工
B.拉線施工、放線施工、電桿組裝、立桿
C.立桿、拉線施工、放線施工、電桿組裝
D.電桿組裝、立桿、拉線施工、放線施工
8.熱力管道安裝時設置的坡度應與介質流向相同,以避免(?。?。
A.發生噪聲
B.氣液混合
C.被堵塞
D.鋪設困難
9.自動化儀表設備的取源部件在砌體和混凝土澆注體上安裝時,最好的做法是(?。?/span>
A.在砌筑或澆注前定位好取源部件
B.在砌筑或澆注中預留安裝孔
c.在砌筑或澆注同時埋入取源部件
D.在砌筑或澆注后鉆孔安裝取源部部件
10.空調制冷系統管道絕熱施工應在(?。┻M(jìn)行。
A.管道系統強度試驗前
B.管道系統嚴密性檢驗后
c.防腐處理前
D.制冷系統調試后
11.公安消防機構與其他單位共同核查工程實體是否符合經審核批準的消防設計的消防驗收屬于(?。?。
A.結論評定
B.現場驗收
c.現場檢查
D.驗收受理
12.在建筑智能工程各系統中,能實現能源管理自動化,達到優化使用能源的系統是(?。?。
A.建筑設備自動化系統
B.辦公自動化系統
C.綜合布線系統
D.智能住宅小區
13.只是在由多臺起重機共同抬吊某一設備時,才考慮( )。
A.慣性載荷
B.不均衡載荷
c.風載荷
D.動載荷
14.有關焊接工藝評定和焊接工藝評定報告的作用,正確的說法是( )。
A.焊接工藝評定報告可直接指導生產
B.焊接工藝評定報告是焊接工藝細則卡的說明
C.焊接工藝評定報告只能作為一份焊接工藝卡的依據
D.焊接工藝評定用于驗證焊接工藝方案的正確性
15.施工企業使用強制檢定的計量器具,應向指定的計量檢定機構申請(?。?/span>
A.后續檢定
B.使用檢定
C.周期檢定
D.仲裁檢定
16.特種設備安裝、改造、維修竣工后,施工單位應在驗收后30日內將有關技術資料移交(?。?/span>
A.使用單位
B.生產單位
C.監理單位
D.檢測單位
17.設備安裝中采用的各種計量和檢測設備.應符合國家現行計量法規,精度等級不應低于(?。┑木鹊燃?。
A.標準規定
B.最佳等級
C.使用等級
D.被檢對象
18.可以不用逐個進行殼體壓力試驗希j密封性試驗的蒯門是輸送(?。┑墓艿篱y門。
A.劇毒流體
B.可燃流體
C.設計壓力大于1MPa
D.設計壓力等于1MPa熱水
19.負責焊接工藝評定,編制焊接作業指導書和焊接技術措施的焊接人員是(?。?。
A.焊接熱處理人員
B.焊接技術人員
C.焊接評估人員
D.焊接無損探傷人員
20.油斷路器和六氟化硫斷路器組裝要求相同的是( )。
A.滅弧室在現場解體檢查
B.同相各支持瓷套的法蘭面宜在同一水平面上
C.?dāng)嗦菲鲀?nèi)充變壓器油
D.?dāng)嗦菲鲀?nèi)充SF6
二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
21.工程平面控制網的測量方法有(?。?/span>
A.三角測量法
B.導線測量法
C.水準測量法
D.三邊測量法
E.電磁波測距
22.墊鐵把設備的重量傳遞給基礎,同時通過調整厚度將設備找平,因此墊鐵的放置方法有(?。?/span>
A.標準墊法
B.十字墊法
C.直線墊法
D.輔助墊法
E.交互墊法
23.在變壓器安裝現場,采用電橋法和電壓降法可以測量(?。?。
A。變壓器變比
B,變壓器繞組作星形連接時的吾相繞組的直流電阻
C,變壓器繞組作三角形連接時的備相繞組的直流電阻
D.變壓器繞組連同套管一起的絕緣電阻
E.變壓器絕緣油的擊穿電壓
24,按《壓力管道設計單位資格認證與管理辦法》t將管道分類為(?。?/span>
A.低壓管道
B.長輸管道
C.公用管道
D.高壓管道
E.工業管道
25.焊縫表面不得有咬邊的容器包括(?。?。
A.材質為不銹鋼的容器
B.材質為鉻-鉬低合金鋼的容器
C.焊接接頭系數為1的容器
D.高合金鋼制造的容器
E,材質抗拉強度下限值小于540MPa的容器
26.吊裝過程經常受風的影響,風載荷的計算要考慮的因素有( )。
A.迎風面積
B.標準風壓
C.起重機重量
D.待吊物體重量
E.風載體型系數
27.以焊接工藝評定報告為依據,結合焊接施工經驗和實際焊接條件,可以編制(?。?。
A.焊接工藝規程
B.焊接質量手冊
C.焊接工藝卡
D.焊工作業指導書
E.焊接評定規范
28.需要對特種設備制造過程進行監督檢驗的特種設備有( )等。
A.壓力容器
B.電梯
C.起重機械
D.鍋爐
E.大型游樂設施
29.《機械設備安裝工程施工及驗收通片j規范》對試運轉規定,施1單位必須帶負荷試運轉的設備有(?。┑仍O(shè)備。
A.球磨機
B.鍋爐
C.風機
D.泵
E.壓縮機
30.焊接質檢人員的職責包括(?。?/span>
A.對現場焊接作業全面檢查
B.編制焊接作業指導書
C.參與焊接質量管理
D.確定焊縫檢測部位
E.評定焊接質量
三、案例分析題(共5題,(一)、(二)、(三)題各20分,(四,、(五)題各30分)
(一)
背景資料:某機電總承包公司通過投標承接,一棟超高層辦公樓的機電安裝工程。總承包公司中標后,業主向總承包公司提出超出招標文件中主要合同條款的附加條件,井以此作為簽訂合同的前提。附加條件包括①增加凈化空調系統工程:②將原計劃總工期20個目改為18個月。
總承包公司與業主簽訂合同后,征得業主同意,將其中的幾項分部一程分包給了幾家具有相應資質條件的分包單位。為了防止分包單位延誤工程進度,合同條款有如下內容:
“如果分包單位落后于分包合同規定的工程進度,總承包公司可以指示分包單位采取必要的措施來加快工程進度。對由于分包單位的延誤所產生的誤期損失,總承包公司可以從已完工作所商定的進度款中扣除部分金額作為對分包單位的罰款處理”。建 設工程 教 育網編 輯整 理
消防工程完工后,總承包公司向建設單位和公安消防機構提出申請,要求對竣工工程進行消防驗收,征得公安消防機構同意后,建設單位組織監理、總承包公司和分包單位共同參加現場檢查和現場驗收。
電梯安裝中接受了當?shù)匕踩O(jiān)察機構的指導和監控,安裝結束經自檢后,由總承包公司調試,最后由建設單位將檢驗和調試的結果告知國務院特種設備安全監督管理部門核準的檢驗檢測機構,要求監督檢查。
問題:
1.業主與總承包公司簽訂合同時哪些做法違反法律規定?法律依據是什么?
2.總承包公司與分包單位訂立的合同中有哪些不利于總承包公司的條款?指出并說明。
3.指出消防系統工程驗收中不正確之處,正確的消防系統工程驗收應如何進行?
4.指出電梯安裝工程監督檢驗過程中不正確之處,并予以糾正。
(二)

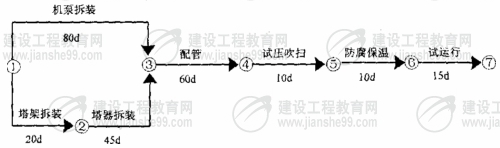

背景資料:A公司應邀參加氮制造廠合成壓縮工段技改工程投標,招標書說明,以工期安排最短、最合理為中標主要條件。A公司技術部門依據招標書指出的工程內容編制了網絡計劃(見下圖)。
附加說明:1.配管包括機泵本體配管25d,塔器本體配管20d,塔機間連接配管15d;2.試運行包含空負荷單機和聯動試運轉,考慮不可預見因素較多,計劃安排15d的試運行時間。
A公司總工程師審核認為網絡圖不符合最短工期要約,退回重編,要求附加說明。
經修改重編網絡圖,A公司最后中標。建設工 程教育 網
施工中無損檢測發現甲供的高壓管件焊縫存在缺陷,退貨重供,延誤施工10天,A公司為保證總工期不變,加大投入,實施加班作業,最終如期完工。為此,A公司向業主發出索賠意向書。
問題: 1.A公司技術部門第一次提交的網絡計劃工期為多少天?以節點符號表示出關鍵線路。
2.以不壓縮各工序的工作時間為前提條件,畫出重編的網絡計劃圖。工期可縮短多少天?以節點符號表示出關鍵線路。并以重編的網絡計劃為前提,附加說明如何再進一步縮短工期?
3.高壓管件焊縫常用哪幾種無損檢測方法檢測(以優先順序排序)?
4.發現高壓管件不合格,A公司應如何處理?A公司索賠成立的條件是什么?
(三)
背景資料:某公司承擔一機電改建工程,工程量主要為新建4臺5000m3原油罐及部分管線,更換2臺重356t、高45m的反應器,反應器施工方法為分段吊裝組焊。
針對作業活動,項目部風險管理小組對風險進行了識別和評價,確定了火災、觸電、機械傷害、窒息或中毒、焊接、應急響應等為重大風險。建 設工 程 教育網
在儲罐防腐施工中,因油漆工缺員,臨時從敷設電纜的外雇工中抽出兩人進行油漆調和作業,其中一人違反規定,自帶火種,在調和油漆時,引發一桶稀釋劑著火將其本人燒傷,項目部立即啟動應急預案,對他進行救護,并送往醫院住院治療。
項目部和該工人訂立的勞務合同規定,因本人違反操作規程或安全規定而發生事故的責任自負,因此,事發當日,項目部將該名工人除名,并讓其自行支付所有醫藥費用。項目部認為該名工人不屬于本企業正式員工,故對該事件不作為事故進行調查和處理。
罐區主體工程完成后,消防系統的工程除了消防泵未安裝外,其余報警裝置已調試完,消防管線試壓合格,業主決定投用4臺原油罐,為了保證安全,購買一批干粉消防器材放在罐區作為火災應急使用。
問題: 1.指出項目部的風險評價結果有哪些不妥之處。
2.在焊接反應器時,電焊作業存在哪些風險?
3.依據《安全生產法》及其它安全法規,項目部在這次著火事故前后有哪些違規的地方?
4.在背景材料給定的條件下,可否讓4臺原油罐投入使用?說明理由。
(四)
背景資料:某施工單位承擔一臺大型壓縮機和一臺配套的燃?xì)廨啓C(jī)的吊裝任務,壓縮機單重為82t,燃?xì)廨啓C(jī)單重為37.41t,整體到貨。在施工現場可提供200t、170t的大型汽車吊各一臺。200t、170t汽車吊吊索具重量均為2t。由于現場條件限制,兩臺吊車的最佳使用工況如下:
汽車吊車 |
吊車臂長 |
作業半徑 |
額定負荷 |
200t |
24.4 |
9 |
71 |
170t |
22.7 |
1 |
755 |
注:如米用抬吊時,不均衡荷載系數取11。
項目技術負責人組織編制了吊裝方案并經項目經理審核、批準。
問題: 1.選擇現場合適的汽車吊車完成壓縮機的吊裝任務,并作荷載核算。
2.選擇現場合適的汽車吊車完成燃?xì)廨啓C(jī)的吊裝任務,并作荷栽核算。
3.吊裝方案的編制依據是什么?
4.吊裝方案除項目經理審批外,還需報什么人審批?在吊裝方案實施前還應征求什么人的意見?
5.簡述吊裝方法的選用原則。
(五)
背景資料:某企業(業主)一套加氫裝置擴建安裝工程由某施工單位承擔。工程包括:動設備安裝23臺,靜設備安裝15臺,非標設備現場制做240噸,管道安裝23000m。合同工期6個月。其中動、靜設備安裝,非標設備制做統稱為設備安裝工程,其直接工程費約300萬元。合同規定:設備安裝費按照《建筑安裝工程費用項目組成》(建標206號文件)中的綜合單價法計價和結算。設備安裝各項費用的取值如下:措施費為直接工程費的5%:間接費為直接費的10%;利潤為直接費和間接費的8%,稅率為3.4%。合同其他條款如下:建 設工 程教育 網
1.管道安裝費按0.016萬元/米計算,管道安裝實際工程量超過估算工程量10%時進行調整,調價系數0.9。
2.開工前業主向施工單位支付估算合同總價20%的工程預付款:工程預付款在最后兩個月扣除,每月扣50%。
3.業主每月從施工單位的工程款中按3%的比例扣留工程質量保修金。
施工單位前3個月進行設備安裝,從第3個月開始進行管道安裝。其中管道安裝工程每月實際完成并經監理工程師簽證確認的工程量如下表:
時間 |
第3月 |
第4月 |
第5月 |
第6月 |
管道安裝工程量 |
5000 |
8000 |
9000 |
6000 |
工程保修期間,一臺現場制做的設備被損壞,業主多次催促施工單位修理,施工單位一再拖延,最后業主請其他施工單位修理,修理費1.5萬元。
問題:
1.計算設備安裝預算造價(結果保留2住小數),要求列出各項費用計算步驟。
2.計算全部安裝工程預付款總額。
3.計算第6月管道安裝工程量價款。監理工程師應簽證的管道安裝工程款是多少?實際簽發的付款憑證金額是多少?
4.被損壞設備的修理靜用應出自何處?
