21.某建設工程項目施工單位在施工中發生如下人工費:完成業主要求的合同外工作花費3萬元;由于業主原因導致工效降低,使人工費增加2萬元;施工機械故障造成人員窩工損失1萬元。則施工單位可向業主索賠的人工費為( )萬元。 |
正確答案:B 解題思路:本題考核點是費用索賠的計算。對于索賠費用中的人工費部分而言,人工費是指完成合同之外的額外工作所花費的人工費用;由于非承包商責任的工效降低所增加的人工費用;超過法定工作時間加班勞動;法定人工費增長以及非承包商責任工程延期導致的人員窩工費和工資上漲費等。施工機械故障造成人員窩工損失屬于承包人自身的原因,不能提出索賠。所以本題施工單位可向業主索賠的人工費為5萬元。 |
|
22.某項目進行成本偏差分析,結果為:已完工程實際施工成本一已完工程計劃施工成本>0;擬完工程計劃施工成本-已完工程計劃施工成本<0。則說明( )。 |
正確答案:A |
|
23.建設工程項目質量控制系統是面向工程項目建立的質量控制系統,該系統( )。 |
正確答案:A 解題思路:本題考核點是建設工程項目質量控制系統的構成。建設工程項目質量控制系統既不是建設單位的質量管理體系或質量保證體系,也不是工程承包企業的質量管理體系或質量保證體系,而是建設工程項目目標控制的一個工作系統,具有下列性質:(1)建設工程項目質量控制系統是以工程項目為對象,由工程項目實施的總組織者負責建立的面向對象開展質量控制的工作體系;(2)建設工程項目質量控制系統是建設工程項目管理組織的一個目標控制體系,它與項目投資控制、進度控制、職業健康安全與環境管理等目標控制體系,共同依托于同一項目管理的組織機構;(3)建設工程項目質量控制系統根據工程項目管理的實際需要而建立,隨著建設工程項目的完成和項目管理組織的解體而消失,因此,是一個一次性的質量控制工作體系,不同于企業的質量管理體系。 |
|
24.作為建設工程項目進度控制的依據,建設工程項目進度計劃系統應( )。 |
正確答案:C 解題思路:項目進度計劃系統的建立和完善有一個過程,它是逐步形成的。 |
|
25.建設工程項目施工成本計劃可分別按施工成本組成、子項目組成和工程進度編制,在工程實踐中,經常( )。 |
正確答案:D 解題思路:本題考核的是施工成本計劃。建設工程項目施工成本計劃可分別按施工成本組成、子項目組成和工程進度編制,以上三種編制施工成本計劃的方式并不是相互獨立的。在實踐中,往往是將三種方式結合起來使用,從而可以取得揚長避短的效果。 |
|
26.建設工程項目信息管理的最終目的是( )。 |
正確答案:B 解題思路:項目的信息管理的目的旨在通過有效的項目信息傳輸的組織和控制為項目建設的增值服務。 |
|
27.職業傷害事故按其后果嚴重程度分類,屬于重大傷亡事故的是在一次事故中死亡( )的事故 |
正確答案:B |
|
28.建設工程項目結構圖描述的是( )。 |
正確答案:B |
|
29.當發生索賠事件時,按照索賠的程序,承包人首先應( )。 |
正確答案:C |
|
30.在人口稠密地區進行強噪聲作業時,一般停止作業的時間為( )。 |
正確答案:D 解題思路:凡在人口稠密區進行強噪聲作業時,須嚴格控制作業時間,一般晚10點到次日早6點之間停止強噪聲作業。 |
|
31.對按總投資構成內容分解的各項目費用都要進行控制,這體現了建設工程投資控制的( )。 |
正確答案:D |
|
32.職業傷害事故按其后果嚴重程度分類,屬于重大傷亡事故的是指一次事故中死亡( )的事故。 |
正確答案:B 解題思路:該知識點是歷年??嫉闹R點,關鍵是記住數字。 |
|
33.在職業健康安全管理體系的一級要素"實施和運行"中,屬于核心要素的是運行控制與( )。 |
正確答案:D 解題思路:職業健康安全管理體系的一級要素對應哪些二級要素,17個二級要素中哪些屬于核心要素.哪些屬于輔助要素是歷年常考的內容。 |
|
34.大型建設工程項目總進度綱要的內容之一是( )。 |
正確答案:A 解題思路:建設工程項目的總進度目標指的是整個工程項目的進度目標,它是在項目決策階段項目定義時確定的。建設工程項目總進度目標的控制是業主方項目管理的任務(若采用建設項目工程總承包的模式,協助業主進行項目總進度目標的控制也是建設項目工程總承包方項目管理的任務)。總進度目標論證并不是單純的總進度規劃的編制工作,它涉及許多工程實施的條件分析和工程實施策劃方面的問題。大型建設工程項目總進度目標論證的核心工作是通過編制總進度綱要論證總進度目標實現的可能性??傔M度綱要的主要內容包括:(1)項目實施的總體部署;(2)總進度規劃;(3)各子系統進度規劃;(4)確定里程碑事件的計劃進度目標;(5)總進度目標實現的條件和應采取的措施等。 |
|
35.采用因果分析圖法分析工程質量特性或問題,通常以( )的方式進行。 |
正確答案:B 解題思路:本題考核點是因果分析圖法。因果分析圖法應用時的注意事項:(1)一個質量特性或一個質量問題使用一張圖分析;(2)通常采用QC小組活動的方式進行,集思廣益,共同分析;(3)必要時可以邀請小組以外的有關人員參與,廣泛聽取意見;(4)分析時要充分發表意見,層層深入,排出所有可能的原因;(5)在充分分析的基礎上,由各參與人員采用投票或其他方式,從中選擇1至5項多數人達成共識的最主要原因。 |
|
36.獲得ISO9000質量管理體系認證的企業,若管理體系存在嚴重不符合項,并在規定時間內未予整改的,認證機構可以做出( )決定。 |
正確答案:C 解題思路:本題考核點是企業質量管理體系的認證與監督。當獲證企業發生質量管理體系存在嚴重不符合規定,或在認證暫停的規定期限未予整改的,或發生其他構成撤銷體系認證資格情況時,認證機構可以做出撤銷認證的決定。企業不服可提出申訴。撤銷認證的企業一年后可重新提出認證申請。 |
|
37.根據《建設工程施工勞務分包合同(示范文本)》,工程承包人應在確認勞務分包人遞交的結算資料后( )天內向勞務分包人支付勞務報酬尾款。 |
正確答案:B 解題思路:本題考核點是施工承包合同的內容。根據《建設工程施工勞務分包合同(示范文本)》,勞務分包人全部工作完成,經承包人認可后14天內,勞務分包人向承包人遞交完整的結算資料,雙方按照本合同約定的計價方式,進行勞務報酬的最終支付。承包人收到勞務分包人遞交的結算資料后14天內進行核實,給予確認或者提出修改意見。承包人確認結算資料后14天內向勞務分包人支付勞務報酬尾款。 |
|

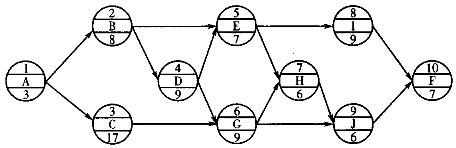

38.某分部工程單代號網絡計劃如下圖所示,節點中下方數字為該工作的持續時間(單位:天),其關鍵線路有( )條。![]() |
正確答案:B 解題思路:關鍵路線是持續時間最長的線路,因此,先列舉網絡的線路,再計算各線路的時間,時間最長的就是關鍵路線。本題的線路包括:ABEIF,ABEHJF,ABDEIF,ABDEHJF,ABDGHJF,ABDGJF,ACGHJF,ACGJF,它們的持續時間分別為:34,37,43,46,48,42,48,42。當然,本題也可以按教材的解法對整個網絡進行計算,但這樣太麻煩,而且沒有必要。 |
|
39.工程建設監理的方法體系不包括( )。 |
正確答案:D |
|
40.建設工程施工合同交底是指( )進行交底。 |
正確答案:C 解題思路:本題考核點是建設工程施工合同交底的目的和任務。合同分析后,應向各層次管理者作"合同交底",即由合同管理人員在對合同的主要內容進行分析、解釋和說明的基礎上,通過組織項目管理人員和各個工程小組學習合同條文和合同總體分析結果,使大家熟悉合同中的主要內容、規定、管理程序,了解合同雙方的合同責任和工作范圍,各種行為的法律后果等。 |
|
