2012年設備監理工程師考試設備工程進度管理模擬習題:網絡計劃技術

發布時間:2012-07-25 共1頁

網絡計劃技術
一、單項選擇題
1.某項工作有兩項緊前工作A、B,其持續時間是A=3,B=4,其最早開始時間是A=5,B=6,則本工作的最早開始時間是(    )。

正確答案:D 解題思路:該工作的最早開始時間ES=max)[ES[]h-i.gif+D=max[(4+6),(3+5)]=10。

2.某分部工程雙代號網絡計劃如圖所示,其關鍵線路有(    )條。

正確答案:B 解題思路:解答本題最好的方法是標號法,這樣計算量較小。

3.雙代號網絡圖中,"總時差"是(    )。

正確答案:A 解題思路:解答本題時,要注意區分總時差與自由時差的概念。

4.關于自由時差和總時差,下列說法錯誤的是(    )。

正確答案:A 解題思路:自由時差只對其緊后工作有影響,而對整個計劃的總工期而言,起作用的是總時差,自由時差為零,只能說明該工作相對于其緊后工作而言無機動時間,并不能說明對某條線路來說無機動時間。

5.工作自由時差是(    )。

正確答案:A 解題思路:考生要注意與工作總時差概念的區分。

二、多項選擇題
6.某分部工程雙代號網絡圖如圖所示,其作圖錯誤表現為(    )。

正確答案:AE 解題思路:本圖中的起點節點為①和②;⑦→⑧的虛工作是多余的。

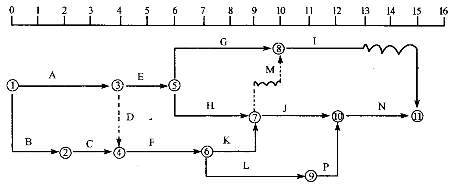

7.某工程雙代號時標網絡計劃如圖,下列選項正確的是(    )。

正確答案:ABE 解題思路:因為本圖中的關鍵工作是A、B、C、E、F、H、K、L、J、P、N,所以工作C和L的總時差和自由時差均為零,則備選項D是錯的,備選項E是正確的,工作K的EF為9d,工作J的LS為9d,工作G不是關鍵工作,因其緊后工作有兩天自由時差,所以工作G有兩天總時差。

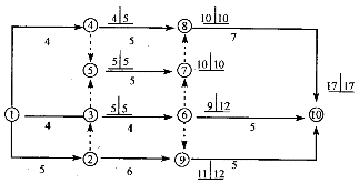

8.某分部工程雙代號網絡計劃如圖所示。圖中已標出每個節點的最早時間和最遲時間,該計劃表明(    )。

正確答案:BE 解題思路:因為工作①-②為關鍵工作,所以工作①-③不是關鍵工作;因為工作①-④的最早開始時間為4,最晚開始時間為5,所以總時差為1;工作③-⑥的自由時差等于其緊后工作最早開始時間的最小值減去工作③一⑥的最早結束時間為零;工作④-⑧的自由時差FF=10-4-5=1;工作③-⑥的總時差TF=12-9-3。

9.資源優化是通過改變工作的(    ),使資源按時間的分布符合優化目標。

正確答案:CE

10.工程網絡計劃工期優化的目的是為了(   )。

正確答案:AE
