一、多項選擇題 |
1.下列各項中,屬于項目建議書的內容的是( )。 |
正確答案:ABC 解題思路:項目建議書一般應包括以下幾方面內容: (1)項目提出的必要性和依據。 (2)產品方案、擬建規模和建設地點的初步設想。 (3)資源情況、建設條件、協作關系和設備技術引進國別、廠商的初步分析。 (4)投資估算、資金籌措及還貸方案設想。 (5)項目進度安排。 (6)經濟效益和社會效益的初步估計。 (7)環境影響的初步評價。 |
|
2.建設工程設計與施工采用總分包模式的特點有( )。 |
正確答案:ACD 解題思路:采用總分包模式的特點: (1)有利于項目的組織管理。由于業主只與總承包商簽訂合同,合同結構簡單。同時,由于合同數量少,使得業主的組織管理和協調工作量小,可發揮總承包商多層次協調的積極性。 (2)有利于控制工程造價。由于總包合同價格可以較早確定,業主可以承擔較少風險。 (3)有利于控制工程質量。由于總承包商與分包商之間通過分包合同建立了責、權、利關系,在承包商內部,工程質量既有分包商的自控,又有總承包商的監督管理,從而增加了工程質量監控環節。 (4)有利于縮短建設工期。在工程設計與施工總承包的情況下,由于設計與施工由一個單位統籌安排,使兩個階段能夠有機地融合,一般均能做到設計階段與施工階段的相互搭接。 (5)對業主而言,選擇總承包商的范圍小,一般合同金額較高。 (6)對總承包商而言,責任重、風險大,需要具有較高的管理水平和豐富的實踐經驗。當然,獲得高額利潤的潛力也比較大。 |
|
3.對業主而言,建設工程采用平行承包模式的特點有( )。 |
正確答案:ADE 解題思路:采用平行承包模式的特點: (1)有利于業主擇優選擇承包商。由于合同內容比較單一、合同價值小、風險小,對不具備總承包管理能力的中小承包商較為有利,一使他們有可能參與競爭。業主可以在更大范圍內選擇承包商。 (2)有利于控制工程質量。整個工程經過分解分別發包給各承包商,合同約束與相互制約使每一部分能夠較好地實現質量要求。如主體工程與裝修工程分別由兩個施工單位承包,當主體工程不合格時,裝修單位不會同意在不合格的主體工程上進行裝修,這相當于有了他人控制,比自己控制更有約束力。 (3)有利于縮短建設工期。由于設計和施工任務經過分解分別發包,設計與施工階段有可能形成搭接關系,從而縮短整個項目的建設工期。 (4)組織管理和協調工作量大。由于合同數量多,使項目系統內結合部位數量增加,要求業主及其委托的監理單位具有較強的組織協調能力。 (5)工程造價控制難度大。一是由于總合同價不易短期確定,從而影響工程造價控制的實施;二是由于工程招標任務量大,需控制多項合同價格,從而增加了工程造價控制的難度。 (6)相對于總承包模式而言,平行承包模式不利于發揮那些技術水平高、綜合管理能力強的承包商的綜合優勢。 |
|
4.下列方法中,能夠進行質量控制的靜態方法是( )。 |
正確答案:BD 解題思路:進度控制方法包括網絡計劃技術、香蕉曲線圖、S形曲線圖;質量控制方法包括排列圖、因果分析圖、直方圖和控制圖;工程造價控制方法包括香蕉曲線圖和S形曲線圖。質量控制方法中,教材中明確說明靜態方法是直方圖和排列圖,控制圖是動態方法。 |
|
5.某工程網絡計劃圖中,D工作的緊后工作為E和F,其持續時間分別為6天、3天、2天,D工作第8天開始,E和F工作均于第18天必須最遲完成,則以下參數正確的是( )。 |

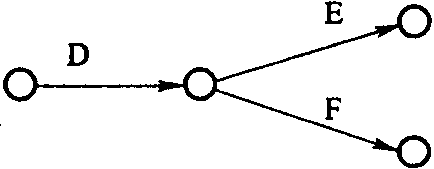

正確答案:BE 解題思路:該題網絡圖如下圖所示:![]() 已知: ![]() 由EF=ES+T,LS=LF-T 可以得到: ![]() ![]() 根據總時差 ![]() 自由時差 ![]() 可以得到 ![]() 由以上計算可知,選項BE正確。選項A的D工作自由時差應為0天,選項C中E工作的總時差應為1天,選項D中最遲開始時間應為第9天。 |
