1.某建設項目業主與甲施工單位簽訂了FIDIC施工合同,合同中保函手續費為20萬元,合同丁期為200天。合同履行過程中,因不可抗力事件發生致使開工日期推遲30天,因異常惡劣氣候停工10天,因季節性大雨停工5天,因設計分包單位延期交圖停工7天,上述事件均未發生在同一時間,則甲施工總包單位可索賠的保函手續費為( )萬元。 |
正確答案:B 解題思路:首先應該判斷哪些事件引起的工程延誤是可以索賠的:不可抗力事件、設計分包單位延期交圖。共計37天,原工期200天保函手續費為20萬元,因此延長37天工期增加的保函手續費為3.7萬元。 |
|
2.某工程網絡計劃有三條獨立的路線A-D-B-E-C-F,其中B-E為關鍵線路,TF![]() ![]() ![]() ![]() |
正確答案:C 解題思路:首先應做出判斷:只有業主原因和不可抗力引起的延誤才可以提出工期索賠。經過各個工序的延誤后可以發現,關鍵路線依然是B-E,一共延誤了14天,所以工期索賠總天數為14天。 |
|
3.已知某工程承包合同價款總額為6000萬元,其主要材料及構件所占比重為60%,預付款總金額為工程價款總額的20%,則預付款起扣點是( )萬元。 |
正確答案:D 解題思路:預付款=6000×20%=1200萬元 預付款起扣點=6000-1200/60%=4000萬元 |
|
4.根據《標準施工招標文件》,下列事件中,既可索賠工期又可索賠費用的是( )。 |
正確答案:C 解題思路:通常情況下發包人承擔責任的事件既可索賠工期,又可索賠費用,但A、B選項雖然屬于發包人責任,但其事件對工期都沒有影響,因此事件C既可索賠工期,又可索賠費用。 |
|
5.某分部分項工程5月份擬完工程量100m,實際工程量160m,計劃單價60元/m,實際單價48元/m。其進度相對偏差是( )。 |
正確答案:A 解題思路:進度絕對偏差=擬完工程計劃投資-已完工程計劃投資=(100-160)×60=-3600元進度相對偏差-進度絕對偏差/擬完工程計劃投資=-3600/(100×60)=-0.60 |
|
二、多項選擇題 |
6.下列糾偏措施中,屬于經濟措施的有( )。 |
正確答案:BCE 解題思路:通常糾偏措施可以分為組織措施、經濟措施、技術措施、合同措施四個方面。經濟措施最易為人們接受,主要包括檢查投資目標分解的合理性,資金使用計劃的保障性,施工進度計劃的協調性。另外,通過偏差分析和未完工程預測還可以發現潛在的問題,及時采取預防措施,從而取得造價控制的主動權。 |
|
7.資金使用計劃的表示方法通常有( )。 |
正確答案:ABCE 解題思路:資金使用計劃通常可以采用S型曲線與香蕉圖的形式,或者也可以用橫道圖和時標網絡圖表示。 |
|
8.NEC合同關于預付款的規定,應由業主決定的是( )。 |

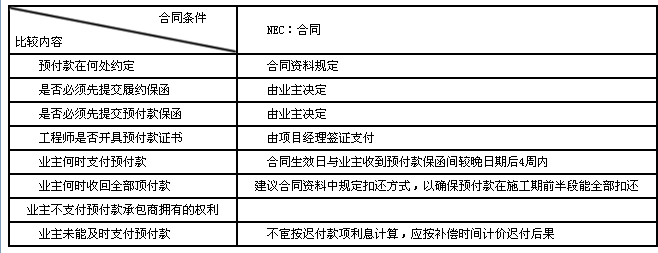

正確答案:BC 解題思路:此題考核NEC合同關于工程預付款的規定。詳細見下表: NEC合同關于工程預付款的規定 ![]() |
|
9.在工程進度款支付時,對于總價包干子目的支付分解表形成說法正確的是( )。 |
正確答案:ACE 解題思路:根據工程量清單計價規范形成的合同價中包含綜合單價和總價包干兩種不同形式,應采取不同的計量方法。答案B、D均為綜合單價子目的計量方法。 |
|
10.根據《建設項目工程結算編審規程》的規定,工程價款結算的方式包括( )。 |
