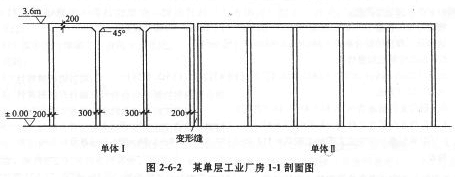

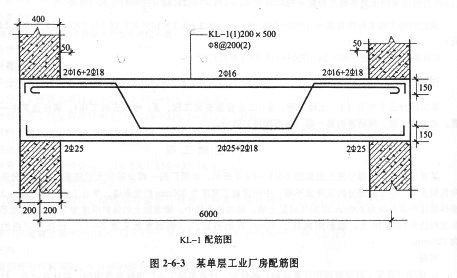

一、案例分析題 |

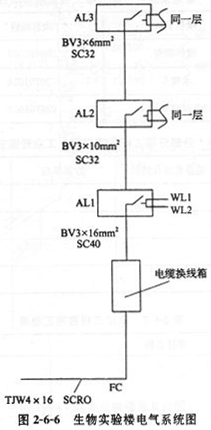

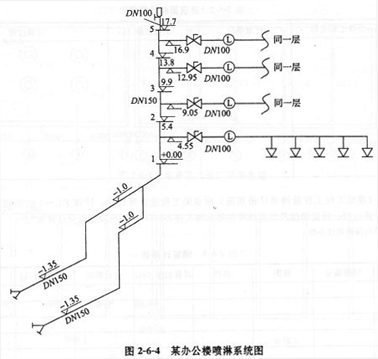

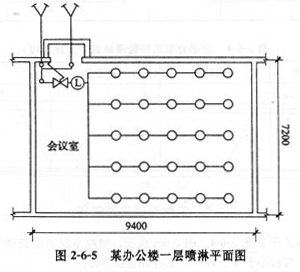

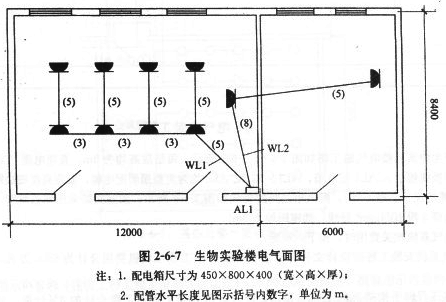

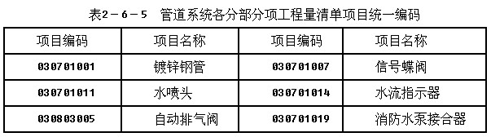

1.I.土建工程 某單層工業廠房部分施工圖如圖2-6-1~2-6-3所示。單層廠房一部分采用無梁樓蓋,另一部分采用縱向框架承重,由于兩部分的沉降量不同,中間設置了寬度為300mm的變形縫。單層工業廠房層高為3.6m,墻體除注明者外均為200mm厚加氣混凝土墻,軸線位于柱中。梁混凝土的保護厚度為25mm。梁箍筋彎鉤長度每邊長均為10天。箍筋距離柱子50mm開始布置。(鋼筋重量見表2-6-1)。現澆樓蓋板的厚度為200mm。 問題: 1.依據《建筑工程建筑面積計算規則》的規定,計算單層工業廠房的建筑面積,將計算過程、計量單位及計算結果填入表2-6-2"建筑面積量計算表"。 ![]() ![]() ![]() ![]() ![]() 2.依據《建設工程工程量清單計價規范》附錄的工程量計算規則,計算KL-1的鋼筋工程量(表2-6-3),將計算過程、計量單位及計算結果按要求填入表2-6-4"分部分項工程量計算表"。 (計算結果均保留兩位小數) ![]() ![]() Ⅱ.工業管道安裝工程 某辦公樓部分噴淋施工圖如圖2-6-4、圖2-6-5所示。噴淋系統給水管道采用鍍鋅鋼管,管徑大于DN100的采用溝槽連接,管徑小于等于DN100的采用絲扣連接。 計算管道相關費用時,按下列規定: 1.該管道安裝工程按設計文件計算出各分部分項工程工料機費用合計為9400萬元,其中人工費占10%。 2.安裝工程腳手架搭拆的工料機費用,按各分部分項工程人工費合計的8%計取,其中人工費占25%;臨時設施費按85萬元計;其他措施費項目清單費用按165萬元計。 3.其他項目清單費用為110萬元。 4.施工管理費、利潤分別按人工費的60%、40%計。 5.規費按75萬元計,稅金按稅率3.5%計。 ![]() ![]() 問題: 1.依據圖示內容和《建設工程工程量清單計價規范》GB505000的規定,編制圖示內容的分部分項工程量清單(管道部分只計算DN150垂直鍍鋅鋼管),并將計算過程及結果填入表2-6-6"分部分項工程量清單"。管道系統各分部分項工程量清單項目的統一編碼見表2-6-5。 2.依據《建設工程工程量清單計價規范》和建標[2003]206號文件《建筑安裝工程費用項目組成》的規定,編制"單位工程費用匯總表"。將有關數據和相關內容填入表2-6-7"單位工程費用匯總表"。 (計算結果均保留兩位小數) ![]() ![]() ![]() Ⅲ.電氣安裝工程 某三層生物實驗樓電氣施工圖如圖2-6-6、2-6-7所示,每層層高均為3m,直埋電纜(YJV4×16)經過落地電纜換線箱引入AL1配電箱,AL1、AL2、AL3均為定型照明配電箱,安裝高度底邊距地面600mm(電纜換線箱的尺寸忽略不計),配電箱之間的管線如圖2-6-6所示;插座回路采用聚乙烯管DN32沿地面暗配,管內穿3根BV4mm ![]() 計算電氣系統相關費用時,按下列規定: 1.電氣系統安裝工程按設計文件計算出各分部分項工程工料機費用合計為6500萬元,其中人工費占10%。 2.安裝工程腳手架搭拆的工料機費用,按各分部分項工程人工費合計的8%計取,其中人工費占25%;夜間施工費按63萬元計;其他措施費項目清單費用按148萬元計。 3.其他項目清單費用為75萬元。 4.施工管理費、利潤分別按人工費的65%、35%計。 5.規費按85萬元計;稅金按稅率3.5%計。 ![]() ![]() 問題: 1.根據圖示內容和《建設工程工程量清單計價規范》的規定,編制電氣系統的配電箱、配管、配線和插座的分部分項工程量清單,并將計算過程及結果填入表2-6-9"分部分項工程量清單表"。電氣系統各分部分項工程量清單項目的統一編碼見表2-6-8。 2.依據《建設工程工程量清單計價規范》和建標(2003]206號文件《建筑安裝工程費用項目組成》的規定。編制"單位工程費用匯總表"。將有關數據和相關內容填入表2-6-10"單位工程費用匯總表"。 (計算結果均保留兩位小數) ![]() ![]() ![]() |

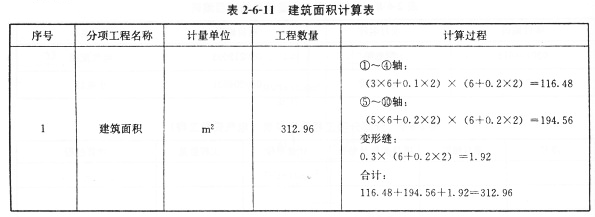

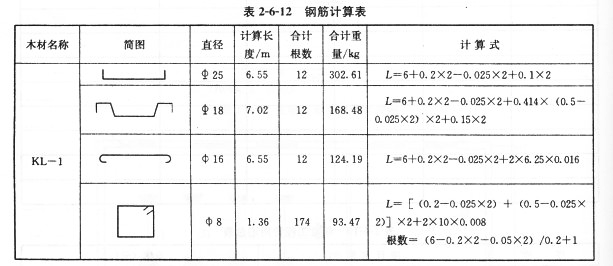

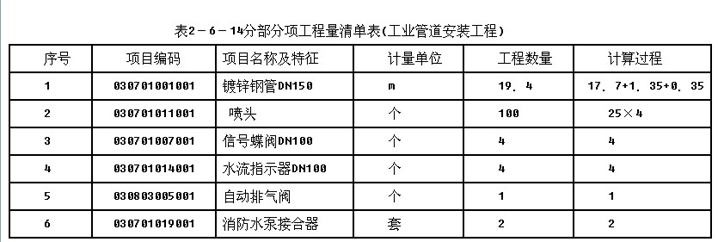

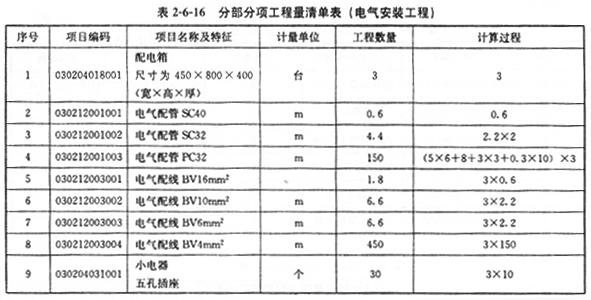

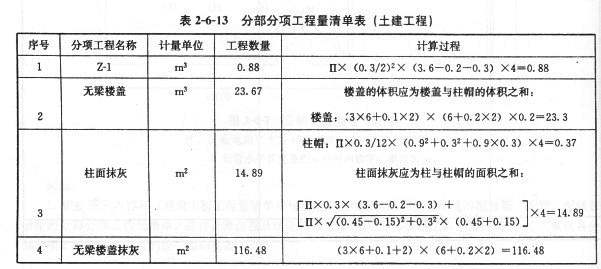

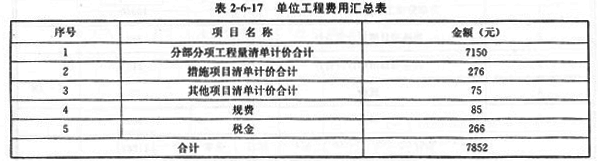

正確答案: I.土建工程 問題1: ![]() 問題2: ![]() ![]() Ⅱ.工業管道安裝工程 問題1: ![]() 問題2: ![]() 各項費用的計算如下: (1)分部分項工程量清單費用合計: 9400+9400×10%×(60%+40%)=10340(萬元) (2)措施項目清單費用合計: 腳手架搭拆費=9400×10%×8%+9400×10%×8%×25%×(60%+4Q%)=94(萬元) 臨時設施費=85(萬元) 其他措施費項目清單費=165(萬元) 措施項目清單費用合計=94+85+165=344(萬元) (3)其他項目清單費用合計,110萬元 (4)規費:75萬元 (5)稅金:(10340+344+110+75)×3.5%=380(萬元) Ⅲ.電氣安裝工程 問題1: ![]() 問題2: ![]() 各項費用的計算式如下: (1)分部分項工程量清單費用合計: 6500+6500×10%×(65%+35%)=7150(萬元) (2)措施項目清單費用合計: 腳手架搭拆費=6500×10%×8%+6500×10%×8%×25%×(65%+35%)=65(萬元) 夜間施工費=63(萬元) 其他措施費項目清單費=148(萬元) 措施項目清單費用合計=65+63+148=276(萬元) (3)其他項目清單費用合計:75萬元。 (4)規費:85萬元。 (5)稅金:(7150+276+75+85)×3.5%=266(萬元) |
