精品理论电影在线_日韩视频一区二区_一本色道精品久久一区二区三区_香蕉综合视频

2012年造價工程師考試工程造價案例分析考前沖刺(一)

發布時間:2014-02-25 共1頁

考前沖刺(一)
一、案例分析題

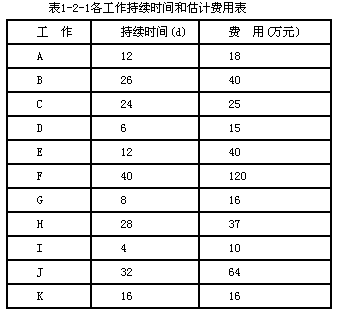

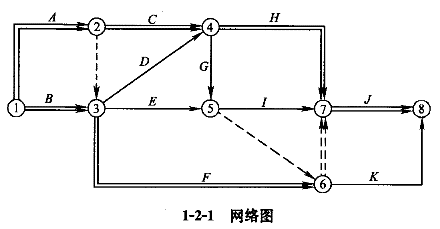

1.某施工單位編制的某工程網絡圖,如圖1-2-1所示,網絡進度計劃原始方案各工作的持續時間和估計費用,如表1-2-1所示。


問題:
1.在答題紙圖1-2-2上,計算網絡進度計劃原始方案各工作的時間參數,確定網絡進度計劃原始方案的關鍵路線和計算工期。
2.若施工合同規定:工程工期93d,工期每提前一天獎勵施工單位3萬元,每延期一天對施工單位罰款5萬元。計算按網絡進度計劃原始方案實施時的綜合費用。

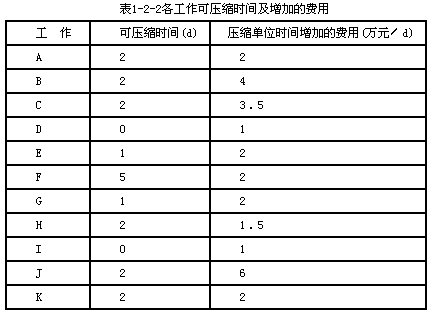

3.若該網絡進度計劃各工作的可壓縮時間及壓縮單位時間增加的費用,如表1-2-2所示。確定該網絡進度計劃的最低綜合費用和相應的關鍵路線,并計算調整優化后的總工期(要求寫出調整優化過程)。

正確答案:

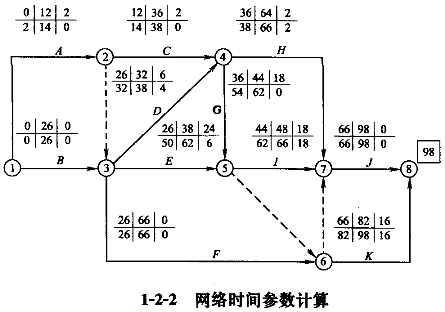

問題1:


注:若參數標注按下圖排列,也為正確。

關鍵路線:①-③-⑥-⑦-⑧
(或關鍵工作為B、F、F,J;或在圖中直接標出。)
工期:98d(或在圖中標出)
問題2:
計算綜合費用:
原始方案估計費用:18+40+25+15+40+120+16+37+10+64+16=401(萬元)
延期罰款:5×(98-93)=25(萬元)
綜合費用為:401+25=426(萬元)
注:以上三項合并計算合并給分。
問題3:
第一次調整優化:在關鍵線路上取壓縮單位時間增加費用最低的F工作為對象壓縮2d。
增加費用:2d×2萬元/d=4萬元
第二次調整優化:A、C、H、J與B、F、J同時成為關鍵工作,選擇H工作和F工作作為調整對象,各壓縮2d。
增加費用:2d×(1.5萬元/d+2萬元/d)=7(萬元)
第三次調整優化:A、C、H、J與B、F、J仍為關鍵工作,選擇A工作和F工作作為調整對象,各壓縮1d。
增加費用:1d×(2萬元/d+2萬元/d)=4(萬元)
注:若以上步驟合并優化,合并給分。
優化后的關鍵線路為:
①-③-⑥-⑦-⑧(或關鍵工作為A、C、H、J)
和①-②-④-⑦-⑧(或關鍵工作為B、F、J)
工期:98-2-2-1=93(d)
最低綜合費用:401+4+7+4=416(萬元)

百分百考試網 考試寶典

立即免費試用
