2012年造價工程師考試工程造價案例分析考前沖刺(三)

發布時間:2014-02-25 共1頁

考前沖刺(三)
一、案例分析題

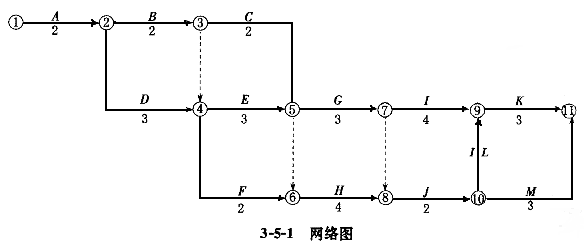

1.某業主與W工程公司依據FIDIC條款格式,訂立了某工程的施工合同。合同規定:采用單價合同,因設計變更而發生的工程量變化,按實調整;同時視具體的變動情況,業主與承包商商談變更后的單價。合同工期為18d,工期每提前1d獎勵2000元,每拖后1d罰款4000元。W工程在開工以前及時提交了施工網絡進度計劃如圖3-5-1所示,并得到業主的批準。

工程施工過程中發生如下幾項事件:
事件1:因工程師提供的數據有誤,導致在基坑土方開挖時,將地下電纜挖斷,造成施工現場停電。使B工作和C工作的工效降低,作業時間分別拖延1d和2d;多用人工18個和11個工日(假設人工工日單價為25元/工日,應由甲方補償的人工窩工和降效費為12元/工日);B工作自有施工機械每天折舊費為615元,C工作自有施工機械每天折舊費為310元。
事件2:K工作中,原施工組織設計采用50t輪胎式起重機(自有機械,設備折舊費為796元/d),但開工前該設備恰好出現故障需要大修,且考慮到現場的實際情況,W公司外租一臺120t履帶式起重機,租賃費為10000元/d,工期縮短1d。
事件3:因施工中意外發現一條地下管線,且在業主提供的施工圖紙中沒有標明。經業主同意,H工作的工程量增加了20m,該工作維持綜合單價為65元/m不變;G工作原有工程量為200m,現工程量減少20m,單價由78元/m,調整為88元/m。相應的工期沒有變化。
事件4:(工作)、I工作為鋼筋混凝土項目,因在冬季施工,按照有關規范的規定,在混凝土澆筑的過程中,采取了冬季施工措施,使這兩項工作的作業時間均延長了2d,使用防凍劑等措施費分別為2000元、850元。
其余各項工作的實際作業時間和費用均與原計劃相符。
問題:
1.上述哪些事件承包商可以提出工期和費用補償要求?哪些事件承包商不可以提出工期和費用補償要求?簡述其理由。
2.每項事件和工期補償是多少天?總工期補償是多少天?指出關鍵線路。
3.該工程的實際工期是多少天?工期獎罰款為多少元?
4.假設管理費和利潤不予補償。試計算業主應給予承包商的追加工程款為多少?

正確答案:
問題1:
事件1中,可以提出工期和費用的要求,因為承包商依據工程師提供的數據施工而導致供電出現故障。
事件2中,不可以提出工期和費用的要求,因為施工中因為具體機械使用改變而產生的費用應由承包商自行承擔。
事件3中,可以提出工期和費用的補償要求,因為設計變更是甲方的責任。
事件4中,不可以提出工期和費用的要求,因為冬季施工是一名成熟的承包商所能預見的問題,應當在投標報價時即做充分的考慮。
問題2:
(1)確定原施工組織計劃網絡圖的關鍵線路:
關鍵線路:
A→D→E→G→I→K:
①→②→④→⑤→⑥→⑧→⑩→⑨→⑩
事件1:B、C不在關鍵線路上,拖延時間沒有超過總時差,故不能影響工期。
事件2:K在關鍵線路上,節省一天,故工期不需要補償。
事件3:工期補償為0天。
事件4:I、J在關鍵線路上,但由承包商自身原因造成的工期延長,不予以補償。
綜上所述,總工期不予以補償。
問題3:

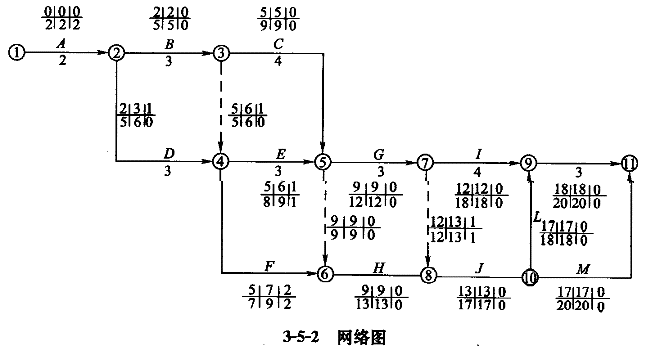

根據各項目調整后的工期,網絡圖調整如圖3-5-2:

實際工期20d,拖后2d,罰款8000元。
問題4:
事件1:人工費補償:(18+11)×12=348(元)
機械費補償:1×615+2×310=1235(元)
事件2:不予以補償。
事件3:H工作:20×95=1900(元)
G工作:(200-20)×88-200×78=240(元)
事件4:I、J,在關鍵線路上,但由承包商原因造成的工期延長不予以補償。
工程款變更合計:
348+1235+1900+240-8000=-4277(元)
