工程項目費用管理
一、單選題
1.當CV為負值時,表示項目(      )。




正確答案:A 解題思路:這道題考查的是贏得值法的四個評價指標的內容。具體考的是費用偏差(CV)內容,當CV為負值時,表示項目運行超支,即實際費用超出預算費用;當CV為正值時,表項目運行節支,實際費用沒有超出預算費用。所以本題答案為A項。關于贏得值法的四個評價指標內容,非常重要,在以前的每年考題中都有涉及,進度偏差(SV):當SV為負值時,表示進度延誤,即實際進度落后于計劃進度;當SV為正值時,表示進度提前,即實際進度快于計劃進度。費用績效指數(CPI):當CPI<1時,表示超支,即實際費用高于預算費用;當CPI>1時,表示節支,即實際費用低于預算費用。

2.預算單價法編制施工圖預算的基本步驟包括:①準備資料,熟悉施工圖紙;②套預算單價,計算直接工程費;③編制工料分析表;④計算工程量;⑤復核;⑥按計價程序計取其他費用;⑦填寫封面、編制說明。正確的順序是(      )。




正確答案:B 解題思路:本題考查采用預算單價法編制施工圖預算的步驟。準備資料,熟悉施工圖紙-計算工程量-套預算單價,計算直接工程費-編制工料分析表-按計價程序計取其他內容-復核-填寫封面、編制說明。對照一下可以得出正確答案為B項。也可以換一種解題方法,比如看第二個套預算單價,計算直接工程費是需要在計算工程量之后才能開始的工作,所以可以排除選項中AC內容,而只有在所有計費工作都完成后才能進行復核,所以按計價程序計取其他費用排在復核之前,D選項不正確,由此也可以得出B項。對于這一節內容,考察步驟的問題比較多,相對于這個題來說很多步驟有需要劃分為幾項小的步驟來完成,需要熟練的掌握。

3.下列關于編制費用計劃的各方法的表述,錯誤的是(      )。




正確答案:B 解題思路:本題考查編制費用計劃的過程中費用目標分解的方法。費用目標的分解可以分為按費用構成、按項目、按時間分解三種類型。A項內容在教材中是總結性的內容,正確。選項B是錯誤的。按費用的構成來分解的方法比較適合于有大量經驗數據的方法。C項和D項也是屬于教材中總結性的內容在教材中可以找到。對于這些內容的了解建議考生不僅知道這三個方面之間的聯系,也要清楚它們各自的內容和特點。

4.進行工程項目費用管理時,如果項目費用估算不合理,則需重新進行(      )。




正確答案:B 解題思路:本題考查工程項目費用管理的一般程序。關于教材中的這個圖希望考生能夠熟練掌握。選項A確定項目費用目標是在項目費用估算判斷合理后的工作,所以不正確。B項項目資源消耗計劃編制,可以從圖中看出是在項目費用估算不合理后的工作內容,同時需要了解這項工作也屬于工程項目費用管理程序中第一步的工作。C項分解費用目標比較復雜,它既是項目分解后的工作內容,也是確定費用目標后的內容,同時如果費用目標需要調整,工作程序也需要回到這一步。D項編制項目費用計劃則屬于分解費用目標后的內容,同時如果費用目標計劃不合理,也需要重新回到這一個步驟。此題問得是項目費用估算不合理,所以答案為B項。其中關于D項內容比較容易和正確答案相混淆。

5.下列關于工程項目資源消耗計劃的表述,錯誤的是(      )。




正確答案:D 解題思路:本題是一道綜合性的考題,考查工程項目資源消耗計劃的重要性和工程項目各階段資源消耗計劃的特點(見教材P261-262)。ABC三項內容我們在這一節的開始部分和工程項目個階段資源消耗計劃的特點中都能直接找到。選項D是錯誤的,決策階段的資源投入大約占工程項目總的資源投入量的1%~3%,主要是對人力資源的計劃,而實施階段所需資源主要包括勞動力、建筑材料和設備、周轉材料、項目施工所需的施工設備和臨時設施以及后勤供應等,它們的費用占工程總費用的80%以上。同時,關于各個階段的主要工作內容也需要特別注意,比如說施工階段的主要任務是施工等。

二、多選題
6.下列概算內容,屬于單項工程綜合概算的是(      )。





正確答案:ACE 解題思路:本題考查設計概算中單項工程綜合概算的組成內容。單項工程綜合概算包括三個方面的內容,建筑單位工程概算,設備及安裝單位工程概算,工程建設其他費用概算。A項屬于建筑單位工程概算的一部分,所以正確,B項則屬于和單項工程綜合概算并列的內容,它屬于建設工程項目總概算。C項E項也屬于建筑單位工程概算,D項也屬于和單項工程綜合概算并列的內容,屬于建設工程項目總概算,所以本題答案為ACE。

7.根據資源的優先級對資源消耗計劃進行資源優化及平衡的方法有(      )。





正確答案:AC 解題思路:本題考查編制資源消耗計劃的方法中資源消耗計劃的優化的方法(見教材P265)。做這道題的時候呢,可以先用排除法,首先,回憶一下教材中的內容,教材中關于根據資源的優先級對資源消耗計劃進行優化及平衡的方法,都是通過對非關鍵線路的調整來完成的,所以可以排除BDE三項內容。可以看到AC兩項恰好就是所采用的方法,所以本題答案為AC。

8.綜合分解費用計劃表的優點包括(      )。





正確答案:ACDE 解題思路:本題考查綜合分解費用計劃表的優點。關于綜合分解費用計劃的優點,教材中給出了兩個方面的內容,一方面有助于檢查各單項工程和單位工程的費用構成是否合理,又無缺項或者重復計算;另一方面也可以檢查各項具體的費用支出的對象是否明確和落實,并可校核分解的結果是否正確。可以看到,本題在選項中把這兩部分的內容分解成了四個選項。做題的時候我們要特別注意,對比得出ACDE是正確的,B項教材中沒有涉及。

9.計算建筑安裝工程費中的利潤時,計算基數可采用(      )。





正確答案:BCE 解題思路:本題考查的是建筑安裝工程費用的計算(見教材P257)。對于建筑安裝工程費用的計算教材中明確給出了計算基數可采用三種方式,以直接費和間接費合計為計算基礎,以人工費和機械費合計為計算基礎,以人工費為計算基礎。所以答案是BCE。A以直接費為計算基礎,D以人工費和間接非為計算基礎,都屬于企業管理費費率的計算基礎,在這里要注意區分。

10.下列選項中,屬于導致費用偏差的、業主原因的是(      )。

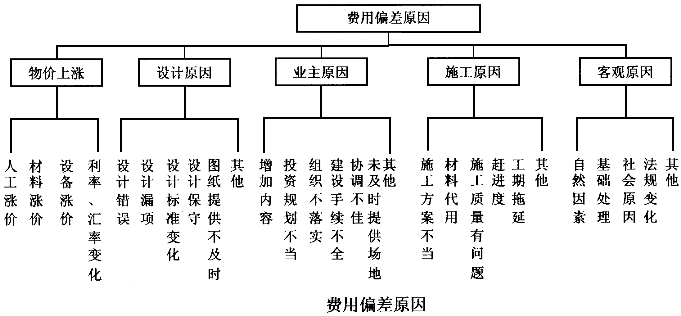

正確答案:ACD 解題思路:本題考查產生費用偏差的原因(圖)。

費用偏差的產生原因有物價、設計、業主、施工和客觀原因。由圖可以看到,業主方面有增加內容,投資規劃不當,組織不落實,建設手續不全,協調不佳,未及時提供場地和其他原因。掌握了以上內容之后,考生可以排除干擾項B、E。選項B屬于設計原因;選項E屬于客觀原因。這種類型的知識點,很容易出多選題,考生要注意與其他原因的區別,在理解的基礎上記憶。
