2012年咨詢工程師考試現代咨詢方法與實務模擬試題:涉及《工程項目組織與管理》的內容

發布時間:2012-07-25 共1頁

涉及《工程項目組織與管理》的內容
一、案例分析題

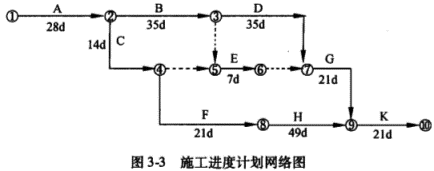

1.某建筑工程施工進度計劃網絡圖如圖3-3所示。

施工中發生了以下事件:
事件1:A工作因設計變更停工10d。
事件2:B工作因施工質量問題返工,延長工期7d。

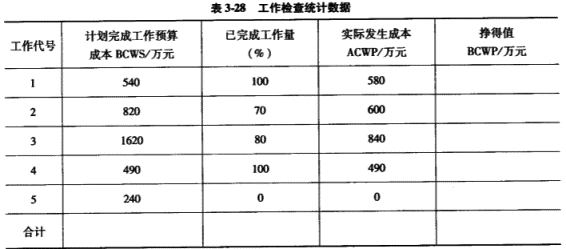

事件3:E工作因建設單位供料延期,推遲3d施工。在施工進展到第120d后,施工項目部對第110d前的部分工作進行了統計檢查。統計數據見表3-28。

問題
1.本工程計劃總工期和實際總工期各為多少天?
2.施工總承包單位可否就事件1~3獲得工期索賠?分別說明理由。
3.計算截止到第110d的合計BCWP值。
4.計算第110d的成本偏差CV值,并做CV值結論分析。
5.計算第110d的進度偏差SV值,并做SV值結論分析。


正確答案:
1.本工程計劃總工期=(28+35+35+21+21)d=140d,實際總工期=(140+10+7)d=157d。
2.施工總承包單位可否就事件1~3獲得工期索賠的判定及其理由:
事件1可以獲得工期索賠。
理由:A工作是因設計變更而停工,應由建設單位承擔責任,且A工作屬于關鍵工作。
事件2不可以獲得工期索賠。
理由:B工作是因施工質量問題返工,應由施工總承包單位承擔責任。
事件3不可以獲得工期索賠。
理由:E工作雖然是因建設單位供料延期而推遲施工,但E工作不是關鍵工作,且推遲3d未超過其總時差。

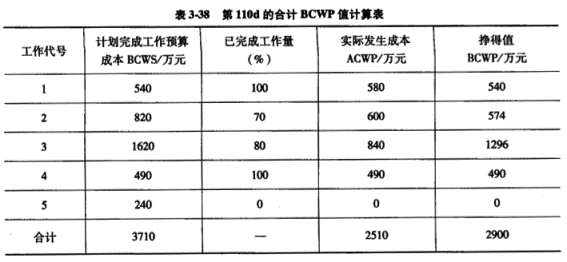

1.    計算截止到第110d的合計BCWP值,見表3-38:

截止到第110d的合計BCWP值為2900萬元。
4.第110d的成本偏差CV=BCWP-ACWP=(2900-2510)萬元=390萬元。
CV值結論分析:由于成本偏差為正,說明成本節約390萬元。
5.第110d的進度偏差SV=BCWP-BCWS=(2900-3710)萬元=-810萬元。
SV值結論分析:由于進度偏差為負,說明進度延誤了810萬元。
