2006年一級建造師考試試題及答案(建設工程項目管理)

發布時間:2012-07-25 共6頁

41.在建設工程項目中,工程采購項目的履約擔保金額一般為合同價的(  )。



正確答案:D 解題思路:本題考核點是履約擔保。本題的內容在新教材中沒有體現。但可以將考題劃分在履約擔保之中。

42.對于建設工程項目的業主方而言,項目管理的進度目標是指項目(  )的事件目標。



正確答案:C 解題思路:本題的B項是特別易錯的干擾項,請考生注意。

43.在國際上,民用建筑工程項目總承包的招標,對工程項目多數采用(  )描述的方式。



正確答案:C 解題思路:在國際上,民用建筑項目工程總承包的招標多數采用項目功能描述的方式,而不采用項目構造描述的方式。

44.我國實行的建設工程監理,屬于(  )項目管理的范疇。



正確答案:B 解題思路:我國的建設工程監理屬于國際上業主方項目管理的范疇。本題沒有難度,簡單記憶。

45.根據我國有關法規規定,下列關于招標文件出售的說法中,正確的是(   )。



正確答案:D

46.論證建設工程項目總進度目標時,需要進行:
①編制總進度計劃;
②項目結構分析;
③項目進度計劃系統的結構分析等多項工作。
僅就上述三項工作而言,其順序應為(   )。



正確答案:D

47.某建設工程項目在施工過程中出現混凝土強度不足的質量問題,采用逐層深入排查的方法,分析確定其最主要原因。這種方法是(  )。



正確答案:D 解題思路:本題考核點是因果分析圖法。例如:混凝土強度不合格的原因分析,其中,把混凝土施工的生產要素,即人、機械、材料、施工方法和施工環境作為第一層面的因素進行分析;然后對第一層面的各個因素,再進行第二層面的可能原因的深入分析。依此類推,直至把所有可能的原因分層次地一一羅列出來。

48.關于建設工程索賠成立的條件,下列說法中正確的是(  )。



正確答案:D 解題思路:本題考核點是建設工程索賠的依據。索賠的成立,應該同時具備以下三個前提條件:(1)與合同對照,事件已造成了承包人工程項目成本的額外支出,或直接工期損失;(2)造成費用增加或工期損失的原因,按合同約定不屬于承包人的行為責任或風險責任;(3)承包人按合同規定的程序和時間提交索賠意向通知和索賠報告。以上三個條件必須同時具備,缺一不可。

49.某工程由于安裝的生產設備存在質量缺陷,導致其中某分部工程質量不合格,施工單位在更換了該生產設備后,該分部工程應(  )。



正確答案:A 解題思路:本題考核點是施工過程質量驗收。該題目是原教材的內容,新教材刪除了本題目的內容,但從知識點角度,可以將該知識點劃分到施工過程質量驗收之中。

50.在施工成本管理的各類措施中,一般不需增加費用,而且是其他各類措施的前提和保障的是(  )。



正確答案:D 解題思路:本題考核點為施工成本管理的措施。組織措施是從施工成本管理的組織方面采取的措施。組織措施是其他各類措施的前提和保障,而且一般不需要增加什么費用,運用得當可以收到良好的效果。

51.某建設工程項目由于分包單位購買的工程材料不合格,導致其中某分部工程質量不合格。在該事件中,施工質量控制的監控主體是(   )。



正確答案:D

52.應用動態控制原理控制建設工程項目施工成本時,若將工程進度款作為實際值,則可作為計劃值得是(  )。



正確答案:A

53.第二類危險源是指造成約束、限制能量措施失效或破壞的各種不安全因素。下列方法中,(   )是控制第二類危險源的方法。



正確答案:D

54.對直方圖的分布位置與質量控制標準的上下限范圍進行比較時,如質量特性數據分布(  ),說明質量能力偏大,不經濟。



正確答案:C 解題思路:本題考核點是直方圖法。質量特性數據的分布居中且邊界與質量標準的上下界限有較大的距離,說明其質量能力偏大,不經濟。

55.在工程網絡計劃中,關鍵線路是指(  )。



正確答案:A 解題思路:單代號網絡、雙代號網絡中總的持續時間最長的線路就是關鍵線路,但對于單代號搭接網絡來說就不成立,因為搭接網絡存在復雜的搭接關系,總的工作持續時間最長,但由于搭接關系的存在,不一定是關鍵線路,雙代號時標網絡自始至終沒有波形線的線路是關鍵線路。雙代號網絡計劃中由關鍵節點組成的線路并不一定是關鍵線路。

56.在工程網絡計劃中,關鍵線路是指(   )。



正確答案:A

57.按現行規定,建設工程項目允許采用邀請招標方式的情形是(  )。



正確答案:D 解題思路:本題考核點是建設工程施工招標的程序和要求。對于有些特殊項目,采用邀請招標方式確實更加有利。根據我國的有關規定,有下列情形之一的,經批準可以進行邀請招標:(1)項目技術復雜或有特殊要求,只有少量幾家潛在投標人可供選擇的;(2)受自然地域環境限制的;(3)涉及國家安全、國家秘密或者搶險救災,適宜招標但不宜公開招標的;(4)擬公開招標的費用與項目的價值相比,不值得的;(5)法律、法規規定不宜公開招標的。招標人采用邀請招標方式,應當向三個以上具備承擔招標項目的能力、資信良好的特定的法人或者其他組織發出投標邀請書。

58.落實企業質量體系的內部審核程序、開展內部質量審核活動的主要目的是(  )。



正確答案:A 解題思路:本題考核點是企業質量管理體系的建立和運行。落實質量管理體系的內部審核程序,有組織有計劃地開展內部質量審核活動,其主要目的是:(1)評價質量管理程序的執行情況及適用性;(2)揭露過程中存在的問題,為質量改進提供依據;(3)建立質量管理體系運行的信息;(4)向外部審核單位提供體系有效的證據。

59.與工程網絡計劃方法相比,橫道圖進度計劃方法的缺點是不能(   )。



正確答案:D

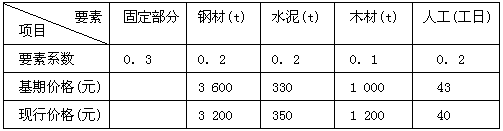

60.某工程施工合同規定用調值公式法對建安工程價款進行動態結算,某分部工程預算進度款為300萬元,相關調整要素和數據如下表所示,則調值后該分部工程結算款為(  )萬元。



正確答案:C 解題思路:本題考核點丸建筑安裝工程費用的動態結算。P=300×(0.3+0.2×3200/3600+0.2×350/330+0.1×1200/1000+0.2×40/43)=298.74萬元
