2014年一級建造師考試水利水電工程(2月17日)
發布時間:2014-02-17 共1頁
單選題
1. 質量監督機構對堤防加固工程進行質量監督的方式應以( )為主。
A.抽查
B.巡視
C.旁站
D.平行檢驗
2. 下列受彎構件的鋼筋接頭方式中,同一截面鋼筋接頭面積占受力鋼筋總面積的百分率不符合規范規定的是
A.閃光對焊,受拉區42%
B.綁扎,受拉區40%
C.綁扎,受壓區45%
D.機械連接,受拉區38%
3. 某堤防工程中第2單元工程因碾壓不足造成質量問題,以下處理方式符合《堤防工程施工質量評定與驗收規程(試行)》(SL239——1999)要求的是( )
A.全部返工重做,但只能評定為合格
B.可進行加固補強,經鑒定能達到設計要求的,可重新進行質量等級評定
C.無論采用何種方式處理,其質量等級只能評定為合格
D.全部返工重做,可熏新評定其質量等級
4. 穿堤閘基礎在人工開挖過程中,臨近設計高程時,保護層暫不開挖的范圍是( )
A.0.2~0.3m
B.0.1~0.3m
C.0.2~0.4m
D.0.3~0.5m
5. 水工建筑物的丁壩按作用應屬于( )
A.泄水建筑物
B.輸水建筑物
C.整治建筑物
D.取水建筑物
案例分析

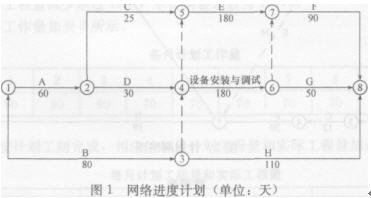

6. 某水電站工程項目,業主通過招標與甲建筑公司簽訂了土建工程施工合同,包括A、B、C、D、E、F、G、H八項工作,合同工期360天。業主與乙安裝公司簽訂了設備安裝施工合同,包括設備安裝與調試工作,合同工期180天。通過相互的協調,編制了如圖1所示的網絡進度計劃:
該工程施工過程中發生了以下事件:
事件1:基礎工程施工時,業主負責供應的鋼筋混凝土預制樁供應不及時,使A工作延誤7天。
事件2:B工作施工后進行檢查驗收時,發現一預埋件埋置位置有誤,經核查,是由于設計圖紙中預埋件位置標注錯誤所致。甲建筑公司進行了返工處理,損失5萬元,且使B工作延誤15天。
事件3:甲建筑公司因人員與機械調配問題造成C工作增加工作時間5天,窩工損失2萬元。
事件4:乙安裝公司設置安裝時,因接線錯誤造成設備損壞,使乙安裝公司安裝調試工作延誤5天,損失12萬元。
發生以上事件后,施工單位均及時向業主提出了索賠要求。
問題
1.施工單位對以上各事件提出索賠要求,分析業主是否應給予甲建筑公司和乙安裝公司工期和費用補償。
2.如果合同中約定,由于業主原因造成延期開工或工期延期,每延期一天補償施工單位6000元,由于施工單位原因造成延期開工或工期延誤,每延誤一天罰款6000元。計算施工單位應得到工期與費用補償各是多少。
3.該項目采用預制鋼筋混凝土樁基礎,共有800根樁,樁長9米。合同規定:樁基分項工程的綜合單價為180元/米;預制樁由業主購買供應,每根樁按950元計。計算甲建筑公司樁基礎施工應得的工程款是多少。
注:計算結果保留一位小數。
