【背景資料】
某客運專線土建工程第三合同段,平面示意圖如下:
除3號特大橋主跨為1-96m提籃拱橋外,其余均為32m預應力鋼筋混凝土簡支箱梁。箱梁設計為雙線整孔箱梁,約重900t。竹嶺隧道中間有開辟隧道斜井的地形條件。該項目總工期為3年,要求開工2年后開始架梁。
問題:
1.該項目由三個施工處參加,請劃分施工工區和施工任務。(三個施工處都具有制架箱粱和隧道施工能力且施工力量均衡)
2.該項目根據新的要求,需要統一制架梁,由新組建的橋梁處承擔箱梁制架任務。其余工程由一個隧道處擔負施工,請重新劃分施工工區和施工任務。
3.如何決定該合同段總工期的控制性分部工程?
4.由于征地拆遷延誤工期半年,業主要求竣工時間不變,應如何調整總體施工方案?
5.若本標段共有32m簡支預應力雙線箱梁420孔。用1套900t架橋機架設箱梁平均進度指標2孔/天,箱梁臺座上從支模到移梁5天/孔,若箱梁終張后不少于30天方可架設,為使制梁進度與架設進度基本均衡,應設置幾個制梁臺座?存梁臺座應設多少個?
8. 【背景資料】

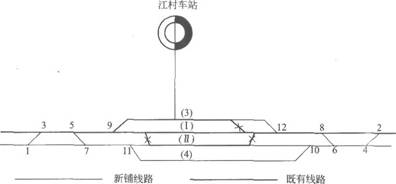

某單線鐵路車站(如下圖所示),在復線施工中需要站臺抬高10cm,原先的兩股到發線有效長度為850m,新增的到發線有效長度為1050m。
問題:
1.簡述車站施工過渡方案。
2.簡述全部單號道岔鋪設方案和作業內容。
3.簡述臨時要點封鎖施工程序。
