單項選擇題
1、拱結構是推力結構,在豎向分布荷載的作用下,結構構件主要( ),屬于小偏心受壓構件。
A.受拉
B.受壓
C.受彎
D.受剪
多項選擇題
2、地下水泥砂漿防水層施工前,基層表面應( ?。?。
A.堅實
B.平整
C.光滑
D.潔凈
E.充分濕潤
3、
多層砌體房屋經常采用的抗震構造措施有( )。
A.設置鋼筋混凝土構件柱
B.設置鋼筋混凝土圈梁
C.加強框架節點的箍筋
D.加強樓梯間的整體性
E.框架梁兩端加密箍筋
簡答題
4、
大洋建筑公司承接了一項科技產業大廈工程的任務,建筑面積129728㎡,地下3層,地上28
層,箱形基礎,主體為框架剪力墻結構。該項目地處城市主要街道交叉路口,是該地區的標志性建筑物。因此,施工單位在施工過程中加強了對工序指令的控制。在第5層樓板鋼筋隱蔽工程驗收
時發現整個樓板受力鋼筋型號不對、位置放置錯誤,施工單位非常重視,及時進行了返工處理。在第10層混凝土部分試塊檢測時發現強度達不到設計要求,但實體經有資質的檢測單住檢測鑒定,
強度達到了要求。由于加強了預防和檢查,沒有再發生類似情況。該樓最終順利完工,達到驗收條件后,建設單位組織了竣工驗收。
問題:
1.工序質量控制的內容有哪些?
2.說出第5層鋼筋隱蔽工程驗收的要點。
3.第l0層的質量問題是否需要處理?請說明理由。
4.如果第l0層實體混凝土強度經檢測達不到要求,施工單位應如何處理?
5.該綜合樓達到什么條件后方可竣工驗收?
5、合肥市某既有綜合樓進行裝修改造,該工程共9層,層高3.6m。施工內容包括原有裝飾裝修工程拆除,新鋪設地面、抹灰、飾面板(磚)、門窗、吊頂、輕質隔墻、涂飾(涂刷乳液型涂料)、裱糊與軟包、細部工程施工等。在加氣混凝土砌塊和混凝土外墻立面上裝飾陶瓷磚。
摘錄部分分部工程施工記錄如下:
一、地面工程
1.衛生間地面防水材料鋪設后,作蓄水試驗:蓄水時間24h,深度18mm;
2.大廳花崗石地面出現不規則花斑;
3.貴賓室實木地板鋪設時,面板與墻之間留有10mm縫隙,實木踢腳線背面抽槽,作防腐處理。
二、吊頂工程
1.對人造飾面板的甲醛含量進行了復驗;
2.安裝飾面板前完成了吊頂內管道和設備的凋試及驗收;
3.吊桿長度1.0m,距主龍骨端部距離為320mm;
4.安裝雙層石膏板時,面層板與基層板的接縫一致,并在同一根龍骨上接縫;
5.5mN8m辦公室吊頂起拱高度為12mm。
三、輕質隔墻工程
1.對人造飾面板及膠粘劑的甲醛含量進行了復驗;
2.安裝一道貫通系列龍骨;
3.玻璃板隔墻采用了公稱直徑為12mm的透明玻璃板。
四、涂飾工程
1.清除舊裝修層后,在墻面涂刷了界面劑;
2.涂飾乳液型涂料時,混凝土基層含水率為12%。
五、細部工程
1.后置埋件、護欄與預埋件的連接點進行了隱蔽工程驗收;
2.一側距地面高度6m的護欄采用了鋼化玻璃。
六、外墻飾面板(磚)工程
1.對下列材料進行了復驗:
(1)粘貼用水泥的凝結時問、安定性和抗壓強度;
(2)陶瓷磚吸水率、表面質量、尺寸、抗凍性。
2.在加氣混凝土砌塊基層上做了樣板件。樣板件的陶瓷飾面磚粘結強度符合《建筑工程飾面磚粘結強度檢驗標準》JGJ 110的規定。
問題:
1.指出在地面工程中哪些做法不正確,并寫出正確的施工方法。
2.指出在吊頂工程中哪些做法不正確,并寫出正確的施工方法。
3.指出在輕質隔墻工程中哪些做法不正確,并寫出正確的施工方法。
4.指出在涂飾工程中哪些做法不正確,并寫出正確的施工方法。
5.指出在細部工程中哪些做法不正確,并寫出正確的施工方法。
6.指出在外墻飾面板(磚)工程中哪些做法不正確,并寫出正確的施工方法。
6、某市第一高樓進入后期的精裝修施工,裝飾裝修由某裝飾裝飾公司分包,由于該工程影響巨大,必須按合同工期完工,該裝飾公司臨時緊急調集一批裝飾普工增援油漆作業。由該項目原油漆班組每人帶一名普工組成一個小組,施工現場一邊操作一邊簡單培訓后開始正式單獨油飾施工。
盡管作業強度大、工作時間長,但所有工人均未出現身體不適。該裝飾公司將原定于身體檢查的費用直接發放給施工人員后,將該批裝飾普工退回原工作班組。
問題:
1.指出本案例中職業衛生與防護管理方面的不妥之處,并簡述正確做法。
2.簡述油漆作業易發哪些職業???
3.簡述勞動者享有哪些職業衛生保護權利?
4.簡述建筑工程施工主要有哪些職業危害種類?
7、某機關新建10層辦公樓從第二層至頂層各層走廊裝飾均采用天然大理石飾面,由于工期比較緊,施工單位按剩余工期情況重新上報一份施工方案,計劃擬按每層作為一個施工段,各段間組織流水施工,流水方向為從上往下進行。采用傳統濕作業法施工,每層進度安排為4d,每一層3.0m高一次安裝到頂,結合層砂漿厚度控制在15±3mm,每層板材安裝后分兩次灌漿。完成一個流水段后立即轉入下一流水段作業,使各流水段間無間斷時間。各層除走廊外的其他部位同時在混凝土或抹灰基層上刮膩子、涂飾涂料。
裝飾板材全部采用600mm×450mm、質量等級一等的優質天然大理石飾面板,板材進場檢驗,各項指標均符合相關規范規定。進場后施工單位立即組織板材安裝,按預計流水作業時間完成了第一流水段的施工。
第一層施工完畢后,發現局部大理石飾面產生不規則的花斑,每層墻面的中下部位板塊空鼓的質量缺陷比較多。相關單位成立事故處理小組,對造成質量問題的原因進行分析,并提出預防治理措施,以防后續工程出現類似質量問題。
問題:
1.試指出施工單位上報施工方案及施工過程中不妥之處?并簡要說明。
2.試分析本案例中石材產生不規則花斑的原因,并提出后續工程預防措施。
3.簡要敘述質量通病的防治方法有哪些。
8、B辦公樓項目于2000年l2月開工建設,主體結構工程于2001年8月完成,之后進入建筑裝飾裝修階段施工,依據施工圖紙的要求,墻面為水泥砂漿抹灰,抹灰工程施工時間為2個月。抹灰施工完成后,在進行仿瓷涂料施工前,發現部分房間墻面水泥砂漿抹灰層開裂。
問題:
(1)運用因果分析圖法進行水泥砂漿抹灰層開裂的原因分析。
(2)為避免類似工程質量問題的出現,試制訂水泥砂漿抹灰層開裂質量問題的對策控制計劃。
答案與解析
9、根據以下資料,回答題。

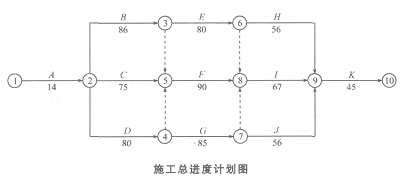

某實施施工監理的工程,建設單位按照《建設工程施工合同(示范文本)》與甲施工單位簽訂了施工總承包合同。合同約定開工日期為2006年3月1日,工期為302d,建設單位負責施工現場外道路開通及設備采購;設備安裝工程可以分包;甲施工單位通過篩選與乙施工單位簽訂了安裝分包合同。經總監理工程師批準的施工總進度計劃如下圖所示。(時間單位:d)
在施工過程中發生了如下事件。
事件1:由于道路沒有及時開通,使開工日期推遲到2006年3月4日,并造成施工方經濟損失3萬元,為此,施工單位于2006年3月10日向監理單位提出延長工期的索賠。
事件2:在基礎工程施工中,由于遭遇特大暴雨,土方工程發生滑坡,造成人員、機械損失共計5萬元,導致C工作持續時間延長12d,為此提出經濟補償與工期的延期。
事件3:在主體施工過程中,甲施工單位為保證工程質量,改進了混凝土泵澆注的施工工藝,延誤F工作時間10d,為此甲施工單位向建設單位提出延期10d的申請。
事件4:設備安裝工程完工后進行驗收,第一次試車驗收結果不合格,經檢查分析,是由于設備本身質量有問題造成的,為此乙施工單位提出將已安裝的設備拆除,重新安裝,并重新組織試車驗收。為此造成_,工作持續時間延長24d,費用增加6萬元,甲施工單位就此提出工期和費用索賠。
事件1中,監理單位應如何答復?說明理由。
