| 一、單項選擇題 |
| 1.某工程由A、B、C三個施工過程組成,劃分為四個施工段,流水節拍分別為3d、3d、6d,組織異節奏流水施工,該項目工期為( )d |
| 正確答案:A 解題思路:流水節拍tA=3d,tB=3d,tC=6d;流水步距K=3d專業工作隊數目:bA=tA/K=3/3=1個;bB=tB/K=3/3=1個;bc=tA/K=6/3=2個;n′=1+1+2=4個工期:T=(m+n′-*1)×K=(4+4-1)×3=21d |
| 2.某建筑物有四層,每層四個單元,每兩個單元為一施工段,每個單元層的砌磚量為76m3,砌磚工程的產量定額為1m3/d,組織一個30人的工作隊,則流水節拍應為( )d |
| 正確答案:B 解題思路:工程量Q=76×2=152m3,施工作業隊人數R=30,產量定額S=1m3/d。流水節拍t=Q/RS=152/30×1=5.07d,取整數5d |
| 3.流水施工的橫道計劃能夠正確地表達 |
| 正確答案:D |
| 4.組織等節奏流水施工的前提是 |
| 正確答案:D |
| 5.不屬于無節奏流水施工的特點是 |
| 正確答案:C |
| 二、多項選擇題 |
| 6.組織流水施工的時間參數有 |
| 正確答案:ABE |
| 7.下列關于等節奏流水施工的說法,正確的是 |
| 正確答案:AD |
| 三、案例分析題 |
| 8.某工程項目包括三幢結構相同的磚混住宅樓,承包商組織單位工程進行流水施工,以每幢住宅樓為一個施工段。已知: (1)地面±0.000m下部分按土方開挖、基礎施工、底層預制板安裝、回填土四個施工過程組織固定節拍流水施工,流水節拍為2周。 (2)上部分按主體結構、裝修、室外工程組織加快的成倍節拍流水施工,各由專業工作隊完成,流水節拍分別為4周、4周、2周。如果要求地上部分與地下部分最大限度地搭接,均不考慮間歇時間。 【問題】 1.組織施工的方式有哪些?繪制施工進度計劃圖的方式主要有哪些? 2.簡述等節奏流水施工的特點。 3.簡述加快的成倍節拍流水施工的特點。 4.試繪制該工程流水施工進度計劃圖。 |

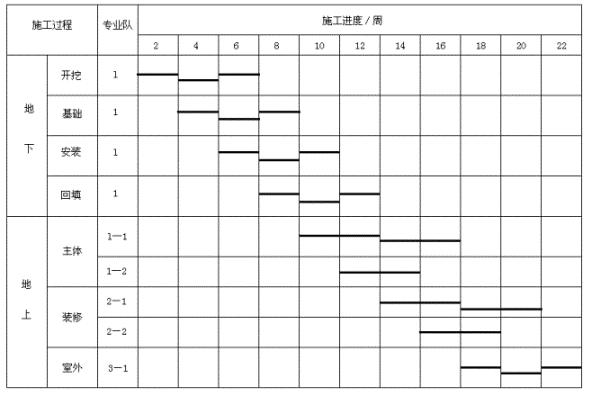

| 正確答案: 1.(1)組織施工的方式有平行施工、依次施工和流水施工。 (2)繪制施工進度計劃圖的方式主要有橫道圖和網絡圖。 2.等節奏流水施工的特點如下: (1)所有施工過程在各個施工段上的流水節拍均相等。 (2)相鄰施工過程的流水步距相等,且等于流水節拍。 (3)專業工作隊數等于施工過程數,即每一個施工過程成立一個專業工作隊,由該隊完成相應施工過程所有施工段上的任務。 (4)各個專業工作隊在各施工段上能夠連續作業,施工段之間沒有空閑時間。 3.加快的成倍節拍流水施工的特點如下: (1)同一施工過程在其各個施工段上的流水節拍均相等;不同施工過程的流水節拍不等,但其比值為倍數關系。 (2)相鄰施工過程的流水步距相等,且等于流水節拍的最大公約數(K)。 (3)專業工作隊數大于施工過程數,即有的施工過程只成立一個專業工作隊,而對于流水節拍大的施工過程,可按其倍數增加相應專業工作隊數目。 (4)各個專業工作隊在施工段上能夠連續作業,施工段之間沒有空閑時間。 4.分別求出地下與地上工程的流水施工工期,再組織最大限度的搭接施工。 (1)地面±0.000m以下工程組織固定節拍流水施工 施工過程:n=4;施工段:m=3;流水節拍:K=t=2周 工期T =(m+n-1)t-(4+3-1)×2周=12周(2)地面以上組織加快的成倍流水施工 施工過程:,n=3;施工段:m=3 求流水步距:K=min(4,4,2)=2 求專業隊數:b =4/2=2b =4/2=2b =2/2-1 總隊數n′=5求增加專業隊后的工期:T =(m+n′-1)K=(3+5-1)×2周=14周(3)確定總工期 當?shù)谝淮弊≌瑯堑叵鹿こ掏瓿珊蠹纯蛇M行地上工程,則總工期: T=(T -搭接時間)+T =[(12-2×2)+14]周=22周(4)繪制施工進度計劃: ![]() |
