一、單項選擇題 |
1.工作D有三項緊前工作A、B、C,其持續時間分別為:A=3、B=7、C=5,其最早開始時間分別為:A=4、B=5、C=6,則工作C的自由時差為 |
正確答案:C 解題思路:分析:A工作的最早完成時間=3+4=7;B工作的最早完成時間=7+5=12;C工作的最早完成時間=5+6=11;D工作的最早開始時間=max{緊前工作最早完成時間};C工作的自由時差=緊后工作的最早開始時間-該工作的最最完成時間=12-11=1 |
2.工作A有四項緊后工作B、C、D、E,其持續時間分別為:B=3、C=4、D=8、E=8,LFB=10、LFC=12、LFD=13、LFE=15,則LFA為 |
正確答案:D 解題思路:B工作的最遲開始時間=10-3=7;C工作的最遲開始時問=12-4=8;D工作的最遲開始時間=13-8=5;E工作的最遲開始時間=15-8=7;A工作的最遲完成時間=min{緊后工作的最遲開始時間}=5 |
3.在繪制網絡圖進行項目分解時,應遵循( )的指導原則 |
正確答案:A |
4.工作總時差是指 |
正確答案:A |
5.按最早時間繪制的雙代號時標網絡計劃中的波形線是 |
正確答案:A |
二、多項選擇題 |
6.在工程網絡計劃中,關鍵工作 |
正確答案:AB |
7.某分部工程雙代號網絡計劃如下圖所示,其作圖錯誤包括( )![]() |
正確答案:ADE |
8.網絡計劃的邏輯關系分為 |
正確答案:BD |
9.在網絡計劃的應用程序中的準備階段,包括( )步驟 |
正確答案:BDE |
10.網絡圖的排列方式可以 |
正確答案:ABCE |

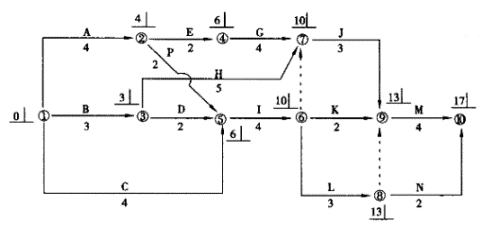

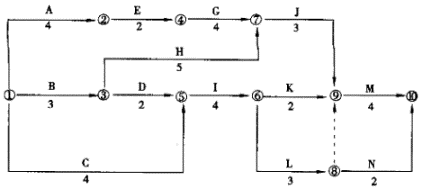

三、案例分析題 |

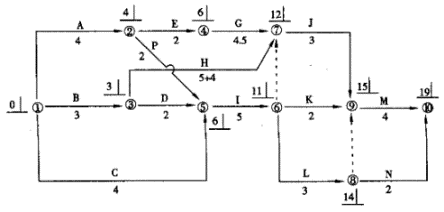

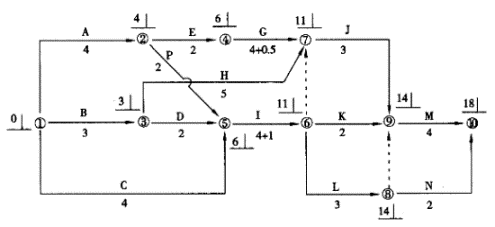

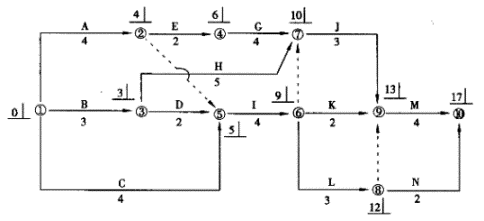

11.某建設工程合同工期為17個月,承包商編制的初始雙代號網絡計劃如圖所示。![]() 【問題】 1.由于工作A、I、J均為土方工程而必須使用同一臺挖土機順序施工,則該施工計劃應如何調整? 2.調整后的進度計劃能否滿足合同工期的要求?挖土機在現場閑置時間為多少? 3.如果監理工程師批準了調整后的施工進度計劃,承包商按該計劃執行2個月后,業主提出增加一項新的工作P。根據施工工藝要求,工作P必須安排在工作A完成之后開始,并在工作I開始之前完成。經過監理工程師確認,工作P的持續時間為2個月,試繪制相應的雙代號網絡計劃,并確定其計算工期。 4.根據上述問題3所給條件,承包商能否向監理工程師提出工程延期2個月及挖土機閑置補償2個月的索賠申請?為什么? 5.當增加工作P后,承包商按調整后的進度計劃實施時,由于業主原因使工作G拖延 0.5個月,承包商自身原因使工作H拖延4個月,公網停電使工作I拖延1個月,事后承包商在合同規定的有效期內提出工程延期申請,請問承包商能夠獲得工程延期多少時間?為什么? 6.根據上述問題5所給條件,假設后續工作均按計劃進度實施,該工程實際工期為多長?如果工作H所拖延的時間是由于與承包商簽訂了供貨合同的材料供應商未能按時供貨而引起的話(其他條件同上),請問承包商可以向業主索賠工期多長時間?為什么? |
正確答案: 1.調整的計劃如圖所示,挖土機施工順序為A-I-J可滿足要求。 ![]() 2.調整后的進度計劃,計算工期為17個月,滿足合同工期的要求。 挖土機在現場閑置時間為: A-I ES ![]() ![]() I-J ES ![]() ![]() 合計閑置時間為2天。 3.增加工作P后,雙代號網絡計劃如圖所示。 ![]() 增加工作P后,計算工期仍為17個月。 4.如果承包商提出工程延期2個月的索賠申請,監理工程師應不予批準,因增加P工,作并未導致計算工期的延長,故承包商仍應按原計劃工期完成。 如果承包商提出因增加工作P增加挖土機閑置2個月補償費的索賠申請,監理工程師應不予批準,因未增加工作P的原計劃中挖土機械閑置時間為2個月,增加工作P后,機械閑置時間仍為2個月。即 A-I ES ![]() ![]() I-J ES ![]() ![]() 故機械閑置時間并未增加。 5.由于業主原因和不可抗力使工作時間拖延導致總工期延長的,監理工程師應批準工期延期,由于承包商原因使工作時間拖延導致總工期延長的,監理工程師不批準延期。根據以上原則,監理工程師應批準的工程延期計算如圖所示。 ![]() 批準工程延期:(18-17)月=1月 6.根據問題5所給條件,該工程實際工期為19個月,如圖所示。 ![]() 如果工作H所拖延的時間是由于與承包商簽訂供貨合同的材料供應商未按要求供貨而引起的,監理工程師應批準的工程延期仍為1個月,因監理工程師處理索賠事宜不應以承包商與材料供應商的供貨合同為依據,承包商的損失應向供貨單位進行索賠。 |
