2012年一級建造師考試建筑工程習題集建筑工程項目施工進度計劃的編制與控制

發布時間:2012-07-25 共1頁

建筑工程項目施工進度計劃的編制與控制
一、單項選擇題
1.當采用S曲線比較法時,如果實際進度點位于計劃S曲線的右側,則該點與計劃S曲線的垂直距離表明實際進度比計劃進度(   )。




正確答案:D 解題思路:縱坐標表示任務量,實際進度點僅次于計劃S曲線右側,則同一時間刻度上計劃完成工程量比實際完成多,垂直距離表示兩者的差額。

2.當利用S形曲線進行實際進度與計劃進度比較時,如果檢查日期實際進展點落在計劃S形曲線的右側,則該實際進展點與計劃S形曲線的水平距離表示工程項目(   )。




正確答案:C 解題思路:橫坐標表示時間,實際進度點僅次于計劃S曲線右側,則同一任務量刻度上計劃完成時間比實際完成時間短,其水平距離表示進度拖后的時間。

3.在網絡計劃工期優化過程中,當出現多條關鍵線路時,在考慮對質量、安全影響的基礎上,優先選擇的壓縮對象應是各條關鍵線路上(   )。




正確答案:B 解題思路:壓縮直接費用率之和最小的工作組合,則趕工費用最低。如果壓縮后工作可能變為非關鍵工作,則雖然壓縮了該工作的持續時間,但卻不一定能達到調整總工期的目的。

4.如果把進度偏差與投資偏差聯系起來,則進度偏差可表示為(   )與已完工程計劃投資的差異。




正確答案:A

5.應用S曲線比較法時,通過比較實際進度S曲線和計劃進度S曲線,可以(   )。




正確答案:D

二、多項選擇題
6.關于項目施工進度計劃的編制步驟,下列說法中正確的有(   )。





正確答案:BCD 解題思路:項目施工進度計劃針對單位工程或專項工程進行編制,A選項為總進度計劃的編制步驟之一,故不正確;單位工程進度計劃編制時,確定的持續時間應以施工過程、施工段或施工層為單位,故E選項也不正確。

7.橫道圖和網絡圖是建設工程進度計劃的常用表示方法,將雙代號時標網絡計劃與橫道計劃相比較,它們的特點是(   )。





正確答案:CDE

8.施工進度計劃的調整方式主要有(   )。





正確答案:ACDE

9.在進行工期一成本調整時,選擇調整對象的原則有(   )。





正確答案:ABE

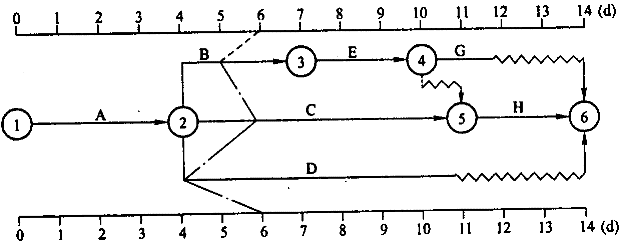

10.某分部工程雙代號時標網絡計劃執行到第6d結束時,檢查其實際進度如下圖前鋒線所示,檢查結果表明(   )。





正確答案:ABE

三、案例分析題
11.【案例2】

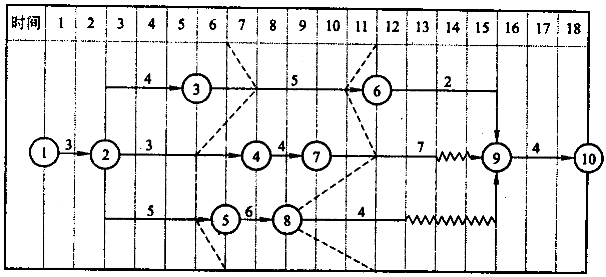

某工程雙代號時標網絡圖如下:

假設各項工作均勻速進展,其中:工作箭線上方的數字為該工作每月完成的投資額(單位:萬元)。
問題:
1.根據時標網絡圖進度前鋒線分析6月、11月底工程的實際進展情況。
2.根據11月底的檢查情況,試繪制從12月開始到工程結束的時標網絡計劃。
3.試從投資角度分析6月、11月底的進度偏差,以及實際進展情況。

正確答案:
【案例2】答:
1.根據時標網絡圖上進度前鋒線,可知:
(1)6月底檢查結果:工作3-6進度超前一個月,工作2-4進度滯后一個月,工作2-5進度滯后一個月。
(2)11月底檢查結果:工作3-6進度滯后一個月,工作7-9進度與原計劃一致,工作8-9進度滯后三個月。

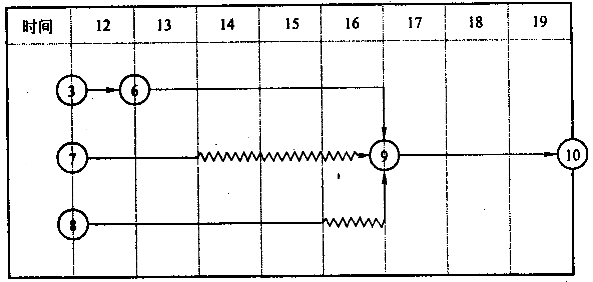

2.從12月開始,3-6工作剩余一個月,8-9工作剛剛開始,其時標網絡計劃如下:

3.從投資角度分析進度偏差,其計算公式為:
進度偏差=擬完工程計劃投資-已完工程計劃投資
(1)6月底擬完工程計劃投資為:3×2+4×3+5×1+3×4+5×4=55萬元;
6月底已完工程計劃投資為:3×2+4×3+5×2+3×3+5×3=52萬元。
則6月底進度偏差=55-52=3萬元,即實際進度拖延3萬元。
(2)11月底擬完工程計劃投資為:3×2+4×3+5×6+3×5+4×2+7×2+5×4+6×2+4×3=129萬元;
11月底已完工程計劃投資為:3×2+4×3+5×5+3×5+4×2+7×2+5×4+6×2=112萬元。
則11月底進度偏差=129-112=17萬元,即實際進度拖延17萬元。
