一、單項選擇題 |
1.對76個房間板材隔墻工程的檢查,其檢驗批至少劃分為( )個 |
正確答案:A |
2.石灰消解過程的特點是 |
正確答案:A |
3.伸出屋面的管道根部四周應增設附加層,寬度和高度均不應小于 |
正確答案:C |
4.某跨度為2m的板,設計混凝土強度等級為C20,則拆模時同條件養護的標準立方體試塊的抗壓強度標準值不低于 |
正確答案:B |
5.水泥的體積安定性是指水泥漿在凝結硬化過程中( )的性質 |
正確答案:B |
二、多項選擇題 |
6.在常用內墻涂料中,乙丙內墻乳膠漆不宜用于 |
正確答案:CDE |
7.下列荷載中屬于恒載的有 |
正確答案:ADE |
8.水泥的強度等級是根據( )確定的 |
正確答案:BC |

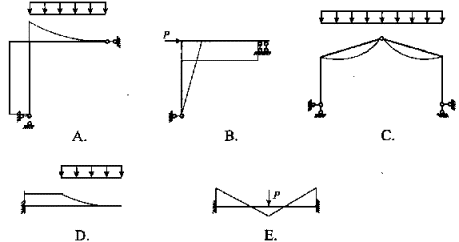

9.下列彎矩圖正確的有 ![]() |
正確答案:BE |
10.下列( )鋼筋具有明顯的流幅 |
正確答案:AB |
|
三、案例分析題 |
11.某全現澆大模板住宅工程,該工程共8層,采用框架結構,建筑面積5285㎡。該工程項目周圍為已建工程,因施工場地狹小,現場道路按3m考慮并兼作消防車道,路基夯實,上鋪150mm厚砂石,并做混凝土面層。攪拌機棚、砂石料只能在與已建工程之間間隙堆放?,F場布置兩個消火栓,間距100m,其中一個距擬建建筑物4m,另一個距臨時道路2.5m。供電設施已按照供電設計和施工總平面圖布置完畢,施工現場臨時用電配置,以"三級配電、末級漏保"配電保護方式。配電箱是從另一項目上調用直接投入使用的,經核實該配電箱漏電保護開關已經停用3個月。該項目在施工過程,發生如下幾項事件: 事件1:在主體結構施工至第四層時,發現部分混凝土試塊強度不合格,因此,施工單位聘請了有法定資質的檢測單位進行現場實體檢測,檢測結果實體強度能夠達到設計要求。 事件2:在外用電梯上升過程中,受7層陽臺伸出的一根防護欄桿影響,架子工班長讓正在腳手架上進行支模的木工王某立即拆除,王某隨即進行拆除作業,結果不慎將鋼管墜落,擊中下方正在清理模板的張某,張某因安全帽被擊穿,頭部嚴重受傷,經搶救無效死亡。 事件3:在工程保修期間發生了由于施工單位原因引起的屋頂漏水、墻面剝落等問題,業主在多次催促施工單位修理,而施工單位一再拖延,業主便另請其他施工單位維修。 問題: (1)該工程消防車道設置是否合理?試說明理由 (2)該工程消火栓設置是否妥當?試說明理由 (3)試說明施工現場供電設計要點有哪些?現場用電量包括哪些內容? (4)該項目現場配電布置有無不妥之處?請指出并說明理由 (5)對事件1混凝土試塊強度不合格的質量問題是否需要處理?并說明理由。如果混凝土強度經測試論證后達不到設計要求,需要進行處理,可采用哪些處理方法? (6)分析說明事件2有哪些違章之處? (7)對事件3所發生的維修費用該如何處理? |
正確答案: (1)該工程消防車道設置不合理。消防車道要求不小于3.5m(本案例中將臨時道路兼作消防車道3m) (2)該工程消火栓設置不妥。消火栓距擬建建筑要求不小于5m(本案例為4m),距臨時道路不大于2m(本案例為2.5m)。 (3)臨時供電設計主要包括用電量計算、電源選擇、電力系統選擇和配置。用電量計算包括電動機用電量、電焊機用電量、室內外照明用電等。 (4)該項目現場配電布置不妥。施工現場臨時用電配置,以"三級配電、二級漏保"配電保護方式,還推薦使用"三級配電、三級漏保"配電保護方式。另外配電箱漏電保護開關已經停用3個月,而且從另一現場轉入,直接投入使用也是不妥當的。根據規定配電箱漏電保護開關有停用3個月以上、轉換現場、大電流短路掉閘情況之一,漏電保護開關應采用漏電保護開關專用檢測儀重新檢測,其技術參數符合相關標準后方可投入使用。 (5)對該混凝土試塊強度不合格的質量問題可不做處理。 原因是該質量問題經法定檢測單位檢測鑒定之后,實體強度能夠達到設計要求,因此該質量問題不需進行處理。如果混凝土強度經測試論證后達不到設計要求,可采取的處理方案有:封閉防護、結構卸荷、加固補強、限制使用、拆除重建等。 (6)事件2中違章之處主要有: ①架子工班長違章指揮工人作業; ②工人混崗作業,木工不能擔任拆除作業; ③木工王某聽從了架子工班長的違章指揮,他有權拒絕; ④拆除工作未經現場負責人同意,擅自拆除; ⑤拆除時未采取防護措施,未設置警戒區,拆除區域下方站人 |
