一、單項選擇題
1.對涉及結構安全和使用功能的重要分部工程應進行( )。
A.剝離檢查
B.全檢
C.見證取樣送檢
D.抽樣檢測
正確答案:D
2.規范規定樓梯梯段凈空高度不應小于( )m,平臺處的凈空高度不應小于( )m。
A.2.0,1.95
B.2.2,1.95
C.2.2,2.0
D.2.0,2.2
正確答案:C
3.設計要求全焊透的一、二級焊縫應采用( )進行內部缺陷的檢驗,不能對缺陷作出判斷時,應采用( )。
A.超聲波探傷,射線探傷
B.超聲波探傷,磁粉探傷
C.磁粉探傷,射線探傷
D.磁粉探傷,超聲波探傷
正確答案:A
4.當荷載效應=結構抗力時,構件處于( )。
A.安全狀態
B.臨界狀態
C.極限狀態
D.可靠狀態
正確答案:C
5.單片鍍膜玻璃的鍍膜面一般應朝向( );陽光控制鍍膜中空玻璃的鍍膜面應朝向( )。
A.室內一側,中空氣體層
B.室內一側,室內一側
C.室外一側,中空氣體層
D.室外一側,室外一側
正確答案:A
二、多項選擇題
6.影響填土壓實質量的主要因素是( )。
A.土的種類
B.壓實功
C.每層鋪土厚度
D.土的顆粒大小
E.土的含水量
正確答案:BCE
7.下列關于天然大理石的說法,正確的有( )。
A.質地較密實,抗壓強度較高,吸水率較低,質地較硬
B.天然大理石采光性好,常被制成拋光板材
C.大理石屬堿性石材
D.大理石品種一般只適用于室內
E.大理石耐酸腐蝕能力較差
正確答案:BCDE
三、案例分析題

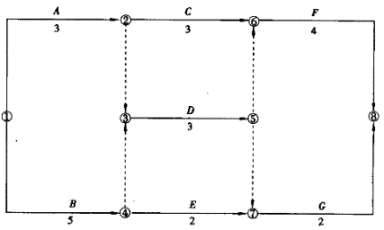

8.已知某雙代號網絡圖如圖所示,合同工期為12個月,當施工單位按照該進度計劃施工到第6個月時,經檢查發現工作A、B已經完成,工作C進行了1個月,工作D沒有進行,工作E進行了1個月。
【問題】(20分)
1.該網絡計劃的計算工期是多少?能否滿足合同工期的要求?
2.為了保證工期,哪些工作應該作為重點控制對象?為什么?
3.試繪制該工程的雙代號時標網絡計劃。
4.繪制第6個月檢查時的實際進度前鋒線。
5.分析第6個月檢查時,各項工作的進度偏差及其對工期的影響。
正確答案:
1.該工程計算工期為12個月,能夠滿足合同工期的要求,如圖所示。
2.工作B、D、F應作為重點控制對象,因為他們是關鍵工作。

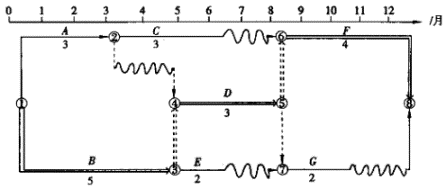

3.該工程的雙代號時標網絡計劃圖,如圖所示。

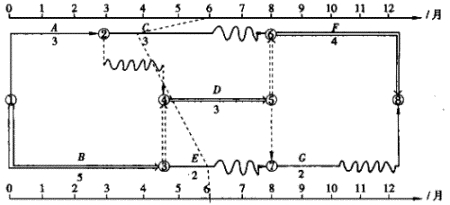

4.第6個月檢查時的實際進度前鋒如圖所示。
5.工作C拖后2個月,因為其時差為2個月,所以對工期沒有影響。工作D拖后1個月,因為其時差為0,所以影響工期1個月。工作E進度正常,所以不影響工期。因此,由于受工作D影響,總工期拖后1個月。
