考前沖刺(九)
一、單項選擇題
1.磚砌外墻的水平防潮層位置應做在墻體內、高于室外地坪、位于室內地層密實材料墊層中部,室內地坪以下( )處。。
A.20mm
B.30mm
C.60mm
D.80mm
正確答案:C
2.對于跨度不小于( )m的現澆鋼筋混凝土梁板,其模板可以按設計要求起拱,設計無具體要求時,起拱高度宜為跨度的( )。
A.3,1/1000~3,1000
B.3,3/1000~5,1000
C.4,1/1000~3,1000
D.4,3/1000~5,1000
正確答案:C
3.已知某鋼筋混凝土單向板中受力鋼筋的直徑D=8mm,外包尺寸為3300mm,鋼筋兩端彎鉤的增長值各為6.25D,鋼筋因彎折引起的量度差總值為36mm,則此鋼筋的下料長度為( )mm。
A.3236
B.3314
C.3364
D.3386
正確答案:C
4.我國現行抗震設計規范適用于抗震設防烈度為( )。
A.6~9度
B.7~9度
C.6~10度
D.7~10度
正確答案:A
5.根據施工開挖難易程度不同,可將土石分為八類,其中后四類土由硬到軟的排列順序為( )。
A.軟石、次堅石、堅石、特堅石
B.特堅石、堅石、軟石、次堅石
C.堅石、次堅石、特堅石、軟石
D.特堅石、堅石、次堅石、軟石
正確答案:D
二、多項選擇題
6.下列關于地基質量驗收要求敘述正確的是( )。
A.對高壓噴射注漿樁復合地基,其承載力檢驗,數量為總數的0.5%~1%,但不應少于1處
B.對水泥土攪拌樁復合地基,其承載力檢驗,數量為總數的0.5%~1%,但不應少于3處
C.對灰土擠密樁復合地基,有單樁強度檢驗要求時,數量為總數的0.5%~1%,但不應少于3根
D.對灰土地基,其竣工后的結果必須達到設計要求的標準。檢驗數量,每單位工程不應少于3點
E.對砂石地基,其竣工后的結果必須達到設計要求的標準。檢驗數量,每單位工程不應少于2點
正確答案:BCD
7.防止大體積混凝土裂縫的措施有( )。
A.優先選用低水化熱的礦渣水泥拌制混凝土
B.在保證混凝土設計強度等級前提下,適當降低水灰比,減少水泥用量
C.及時對混凝土覆蓋保溫、保濕材料,并進行養護
D.設置后澆縫
E.提高混凝土的入模溫度,控制混凝土內外的溫差
正確答案:ABCD
8.根據《民用建筑工程室內環境污染控制規范》中規定控制的室內環境污染物有氡(R11-22)、( )及總揮發性有機化合物(TVOC)。
A.甲醛
B.氨
C.釷
D.鉀
E.苯
正確答案:ABE
9.關于房屋拆遷的補償辦法,下列敘述正確的是( )。
A.拆遷補償方式有貨幣補償、房屋產權調換兩種
B.拆遷非公益事業房屋的附屬物,不作產權調換,由拆遷人給予貨幣補償
C.拆遷非公益事業房屋的附屬物,拆遷人應當對被搬遷人實行產權調換
D.被拆遷人與房屋承租人對解除租賃關系達不成協議的,拆遷人應當對被拆遷人實行房屋產權調換。產權調換的房屋由原房屋承租人承租,被拆遷人應當與原房屋承租人重新訂閱房屋租賃合同
E.被拆遷人與房屋承租人對解除租賃關系達不成協議的,由拆遷人給予貨幣補償
正確答案:ABD
10.混凝土的自然養護應符合下列規定( )。
A.摻有緩凝型外加劑的混凝土,不得少于21天
B.在混凝土澆筑完畢后,應在12小時以內加以覆蓋和澆水
C.硅酸鹽水泥拌制的混凝土,不得少于7天
D.礦渣硅酸鹽水泥拌制的混凝土,不得少于7天
E.有抗滲性要求的混凝土,不得少于14天
正確答案:BCDE
三、案例分析題
11.背景:

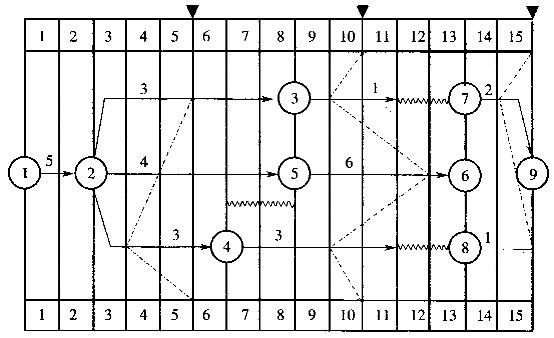

某工程的時標網絡計劃如圖1所示。工程進展到第5、第10和第15個月底時,分別檢查了工程進度,相應地繪制了三條實際進度前鋒線,如圖1中的點劃線所示。問題:
1.計算第5和第10個月底的已完工作預算成本(累計值)各為多少?
2.分析第5和第10個月底的成本偏差。
3.試分析第5和第10個月底的進度偏差及進度績效。
4.根據第5和第10個月底實際進度前鋒線分析工程進度情況。
5.第15個月底檢查時,工作⑦~⑨因為特殊惡劣天氣造成工期拖延1個月,施工單位損失3萬元。因此,施工單位提出要求工期延長1個月和費用索賠3萬元。問:造價工程師應批準工期、費用索賠多少?為什么?
正確答案:

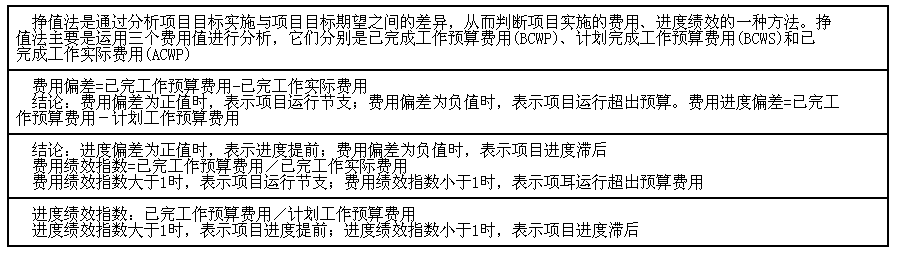

本案例重點考核的是掙值法在時標網絡計劃中的應用。其相關知識點詳見下表:
1.第5個月底,已完工作預算成本為:20+6+4=30萬元;
第10個月底,已完工作預算成本為:80+6×3=98萬元。
2.第5個月底的成本偏差=已完工作預算成本-已完工作實際成本=30-45=-15萬元,即成本增加15萬元。
第10個月底,成本偏差=98-85=13萬元,即成本節約13萬元。
3.分析進度偏差為:進度偏差=已完工作預算成本-計劃工作預算成本。
第5個月底,進度偏差=30-40=-10萬元,即進度拖延10萬元;
進度績效=30/40=0.75,進度只完成了75%。
第10個月底,進度偏差=98-90=8萬元,即進度提前8萬元;進度績效=98/90=1.09,進度提前了9%。
4.第5個月底,工程進度情況為:
②→③工作進度正常;
②→⑤工作拖延1個月,將影響工期1個月,因為是關鍵工作;
②→④工作拖延2個月,不影響工期,因為有2個月總時差;第10個月底,工程進度情況為:
③→⑦工作拖延1個月,因為有2個月總時差,不影響工期;
⑤→⑥工作提前2個月,有可能縮短工期2個月,因為是關鍵工作;
④→⑧工作拖延1個月,但不影響工程進度,因它有2個月的機動時間。
5.造價工程師應批準延長工期1個月;費用索賠不應批準。因為,特殊惡劣的氣候條件應按不可抗力處理,造成的工期拖延可以要求順延;但不能要求賠償經濟損失。
