一、單項選擇題 |
1.某商務樓,采用現澆鋼筋混凝土框架結構,其建筑做法如下: (1)墻身做法:墻體為普通機制磚填充墻,M5水泥砂漿砌筑。內粉刷為混合砂漿底,紙筋灰面,"803"內墻涂料;外粉刷1:3水泥砂漿底,馬賽克貼面。 (2)樓面做法:頂層為厚20mm的水泥砂漿找平,5mm厚1:2水泥砂漿加"108"膠水著色粉面層,底層為紙筋面石灰抹底。 水泥砂漿防水層作用的水泥品種按設計要求選用,其強度等級不應低于( )級。 |
正確答案:C |
|
2.某商務樓,采用現澆鋼筋混凝土框架結構,其建筑做法如下: (1)墻身做法:墻體為普通機制磚填充墻,M5水泥砂漿砌筑。內粉刷為混合砂漿底,紙筋灰面,"803"內墻涂料;外粉刷1:3水泥砂漿底,馬賽克貼面。 (2)樓面做法:頂層為厚20mm的水泥砂漿找平,5mm厚1:2水泥砂漿加"108"膠水著色粉面層,底層為紙筋面石灰抹底。 在鋼筋混凝土梁上使用箍筋,其主要目的是( )。 |
正確答案:D |
|
3.某商務樓,采用現澆鋼筋混凝土框架結構,其建筑做法如下: (1)墻身做法:墻體為普通機制磚填充墻,M5水泥砂漿砌筑。內粉刷為混合砂漿底,紙筋灰面,"803"內墻涂料;外粉刷1:3水泥砂漿底,馬賽克貼面。 (2)樓面做法:頂層為厚20mm的水泥砂漿找平,5mm厚1:2水泥砂漿加"108"膠水著色粉面層,底層為紙筋面石灰抹底。 當所設計的無洞墻體高厚比不滿足要求時,可采取( )的措施。 |
正確答案:A |
|
4.某商務樓,采用現澆鋼筋混凝土框架結構,其建筑做法如下: (1)墻身做法:墻體為普通機制磚填充墻,M5水泥砂漿砌筑。內粉刷為混合砂漿底,紙筋灰面,"803"內墻涂料;外粉刷1:3水泥砂漿底,馬賽克貼面。 (2)樓面做法:頂層為厚20mm的水泥砂漿找平,5mm厚1:2水泥砂漿加"108"膠水著色粉面層,底層為紙筋面石灰抹底。 下列不屬于影響硅酸鹽水泥技術性質的是( )。 |
正確答案:B |
|
5.某商務樓,采用現澆鋼筋混凝土框架結構,其建筑做法如下: (1)墻身做法:墻體為普通機制磚填充墻,M5水泥砂漿砌筑。內粉刷為混合砂漿底,紙筋灰面,"803"內墻涂料;外粉刷1:3水泥砂漿底,馬賽克貼面。 (2)樓面做法:頂層為厚20mm的水泥砂漿找平,5mm厚1:2水泥砂漿加"108"膠水著色粉面層,底層為紙筋面石灰抹底。 石灰不宜單獨使用,是因為( )。 |
正確答案:D |
|
二、多項選擇題 |
6.八家嘉苑回遷住宅樓,總建筑面積為21282m2,其中地上16層,地下2層,建筑高度為45米。采用全現澆鋼筋砼剪力墻結構,剪力墻抗震等級三級。樓地面采用水泥樓面,衛生間為防滑地磚。內墻面為水性耐擦洗涂料墻面,屋頂采用細石混凝土平頂屋面,屋頂的雨水排水口處保護層減薄,坡度加大。平屋頂內排水的雨水口處保護層減薄,坡度加大,其作用是( )。 |
正確答案:ABC |
|
7.八家嘉苑回遷住宅樓,總建筑面積為21282m2,其中地上16層,地下2層,建筑高度為45米。采用全現澆鋼筋砼剪力墻結構,剪力墻抗震等級三級。樓地面采用水泥樓面,衛生間為防滑地磚。內墻面為水性耐擦洗涂料墻面,屋頂采用細石混凝土平頂屋面,屋頂的雨水排水口處保護層減薄,坡度加大。關于石灰,下列說法正確的是( )。 |
正確答案:ABD |
|
8.八家嘉苑回遷住宅樓,總建筑面積為21282m2,其中地上16層,地下2層,建筑高度為45米。采用全現澆鋼筋砼剪力墻結構,剪力墻抗震等級三級。樓地面采用水泥樓面,衛生間為防滑地磚。內墻面為水性耐擦洗涂料墻面,屋頂采用細石混凝土平頂屋面,屋頂的雨水排水口處保護層減薄,坡度加大。混凝土結構的優點包括( )。 |
正確答案:ABE |
|
9.八家嘉苑回遷住宅樓,總建筑面積為21282m2,其中地上16層,地下2層,建筑高度為45米。采用全現澆鋼筋砼剪力墻結構,剪力墻抗震等級三級。樓地面采用水泥樓面,衛生間為防滑地磚。內墻面為水性耐擦洗涂料墻面,屋頂采用細石混凝土平頂屋面,屋頂的雨水排水口處保護層減薄,坡度加大。我國用于墻體材料的主要品種有( )。 |
正確答案:ABD |
|

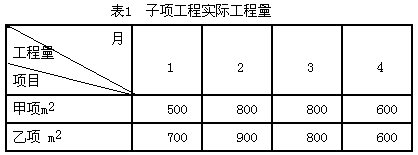

10.某新建大型會展館工程,總占地面積21968m![]() ![]() |
正確答案:ABCD |
|
三、案例分析題 |
11.某工程項目業主與承包商簽訂了工程施工合同,合同中含兩個子項工程,估算工程量甲項為2300m![]() ![]() ![]() ![]() 1.開工前業主應向承包商支付合同價20%的預付款; 2.業主自第一個月起,從承包商的工程款中,按5%的比例扣留滯留金; 3.當子項工程實際累計工程量超過估算工程量的10%時,可進行調價,調價系數為0.9; 4.根據市場情況規定價格調整系數平均按1.2計算; 5.工程師簽發月度付款最低金額為25萬元; 6.預付款在最后兩個月扣除,每月扣50%。 ![]() 第一個月工程價款為500×180+700×160=20.2(萬元); 應簽證的工程款為20.2×1.2×(100%-5%)-23.028(萬元)。 由于合同規定工程師簽發的最低金額為25萬元,故本月工程師不予簽發付款憑證。 【問題】 1.預付工程款是多少? 2.從第二個月至第四個月每月的工程量價款是多少?工程師應簽發的工程款是多少?實際簽發的付款憑證金額是多少? |
正確答案: 1.預付款金額=(2300×180+3200×160)×20%=18.52(萬元) 2.第二個月: 工程價款=800×180+900×160=28.8(萬元) 應簽證的工程款=28.8×1.2×(100%-5%)=32.832(萬元) 本月工程師實際簽發的付款憑證金額=23.028+32.832=55.86(萬元) 第三個月: 工程價款=800×180+800×160=27.2(萬元) 應簽證的工程款=27.2×1.2×(100%-5%)=31.008(萬元) 應扣預付款=18.52×50%=9.26(萬元) 應付款=31.008-9.26=21.748(萬元) 因為工程師簽發月度付款最低金額為25萬元,所以第三個月工程師不予簽發付款憑證。 第四個月: 甲項工程累計完成工程量為2700m ![]() ![]() ![]() 超過估算工程量10%的工程量為2700-2300×(100%+10%)=170(m ![]() ![]() 甲項工程工程量價款為(600-170)×180+170×162=10.494(萬元)。 乙項工程累計完成工程量為3000m ![]() ![]() 乙項工程工程量價款為600×160-9.6(萬元)。 本月完成甲、乙兩項工程量價款合計為10.494+9.6=20.094(萬元)。 應簽證的工程款為20.094×1.2×(100%-5%)=22.907(萬元)。 本月工程師實際簽發的付款憑證金額為21.748+22.907-18.52×50%=35.395(萬元)。 |
