一級建造師港口與航道工程綜合測試題一

發布時間:2012-07-25 共1頁

綜合測試題一
一、單項選擇題
1.在碼頭工程中應用土工織物,主要是利用其(   )。




正確答案:D
2.如下圖所示,波浪的波高為(   )。




正確答案:B

3.港航工程施工總承包資質劃分為(   )。




正確答案:B

4.疏浚工程質量檢驗和評定應以工程設計圖和竣工水深圖為依據。對局部補挖后補繪的竣工水深圖,其補繪部分不應超過圖幅中測區總面積的(   ),超過時應對該圖幅中測區進行重測,并重新繪圖。




正確答案:C

5.水運工程施工監理機構在施工期工作的主要內容包括(   )等。




正確答案:C

二、多項選擇題
6.《中華人民共和國港口法》第四十五條規定:(   ),由縣級以上地方政府或者港口行政管理部門責令限期改正;逾期不改的,由作出限期改正決定的機關申請人民法院強制拆除違法建設的設施;可處5萬元以下罰款。





正確答案:BC

7.絞吸式挖泥船進入施工區就位時的安全操作,要求是(   )。





正確答案:AD

8.在水運工程投標過程中,投標人遞交資格審查申請文件時,如(   ),資格審查申請文件為無效。





正確答案:ACE

9.當采用浮運拖帶法進行沉箱的海上浮運時,應進行沉箱(   )的驗算。





正確答案:ACD

10.《水運工程質量檢驗標準》規定,在進行分項工程的質量檢驗時,將檢驗項目分為(   )。





正確答案:BDE
三、案例分析題

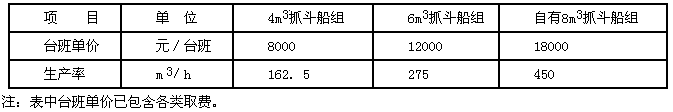

11.某公司承接了一個5000t級泊位碼頭的基槽開挖工程,挖泥工程量為20萬m,公司組織了項目經理部,在編制施工組織設計時,根據泊位施工的節點工期要求,基槽開挖的作業天數為45d。適宜施工的船型為抓斗式挖泥船。該公司閑置8m抓斗式挖泥船1組,但是,調遣至該工地需增加往返調遣費共計36萬元。據調查,當地也有同類型船舶2組可供選擇(有關參數見下表)。

問題:
(1)每日按3個臺班施工,挖泥船組的時間利用率為80%,各船組獨立完成施工任務需多少天?(工期結果不足1天的按1天計),哪幾組船能滿足節點工期要求?
(2)試比較在滿足節點工期要求的船組中,哪個船組成本最低?
(3)假定自有的8m抓斗船組閑置1天的折舊等停置臺班損失為8500元,整個調遣過程需12天,若使用本公司自有8m抓斗船組,可減少停置費多少?
(4)經公司領導與項目經理研究,并通過經濟比較,決定使用本公司自有8m抓斗船組,試從經濟角度分析有哪幾條理由?

正確答案:
(1)用自有8m/h抓斗船完成任務要:
200000/(3×8×450×0.8)=23.15(24d)
租用6m/h抓斗船完成任務要:
200000/(3×8×275×0.8)=37.9(38d)
租用4m/h抓斗船完成任務要:
200000/(3×8×162.5×0.8)=64.1(65d)
自有8m/h抓都船和租用6m/h抓斗船能滿足節點工期要求。
(2)用自有8m/h抓斗船完成任務的成本:
18000×3×24+360000=1656000元
租用6m/h抓斗船完成任務的成本:
12000×3×38=1368000元
租用6m/h抓斗船完成任務的成本較低。
(3)8500×(24+12)=306000元
可節省停置臺班費306000元。
(4)雖然用自有8m/h抓斗船完成任務的成本較租用自有6方抓斗船完成任務的成本多花1656000-1368000=288000元,但公司節省的停置費為306000元,總體上是合算的;另外,公司完成的1656000元工作量可以從中提取相應的利潤;再有,項目部工期僅24d,工期短,消耗少,存在著潛在的經濟效益,早投產還可多創社會效益。
