一級建造師港口與航道工程綜合測試題三

發布時間:2012-07-25 共1頁

綜合測試題三
一、單項選擇題
1.港口水域是指港界范圍內所包含水域的面積。下列水域中,屬于港內水域的是(   )。




正確答案:B

2.某企業具有港口與航道工程施工總承包一級資質,注冊資本金6000萬元,該企業可承擔單項合同額不超過(   )億元的各類港口與航道工程的施工。




正確答案:C

3.在正常航速條件下,實施沉箱海上拖運時,牽引作用點設在沉箱(   )處最為穩定。




正確答案:C

4.土顆粒越細、級配越好,其滲透性(   )。




正確答案:B

5.GPS測量定位中,由于應用了(   )技術,使其精度得到了大幅度的提高。




正確答案:D

二、多項選擇題
6.重力式碼頭基床拋石宜用10~100kg的塊石,塊石的(   )應符合要求。





正確答案:ACDE

7.預制鋼筋混凝土方樁,在吊運、存放過程中,要求(   )。





正確答案:ABE

8.港口工程地質勘察成果中,用于確定淤泥性土分類的指標有(   )。





正確答案:AB

9.海水環境港口與航道工程混凝土的部位可分為(   )。





正確答案:BCDE

10.振沖置換法加固黏性土地基施工中,各段樁體的(   )均應符合設計規定。





正確答案:CDE

三、案例分析題

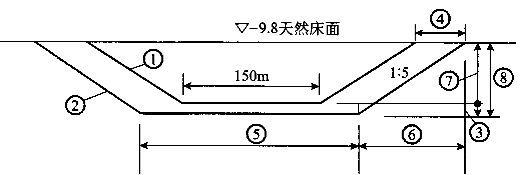

11.某航道局承擔了3萬t級航道疏浚工程,用一艘4500m耙吸船施工。航道設計底標高-12.0m,天然床面標高-9.8m,設計底寬150m,底質為淤泥質土,邊坡1:5,計算超深0.7m,計算超寬9m,疏浚工程量計算斷面如圖所示。設計疏浚工程量為3178157m(施工期回淤很少,不計),開工前,施工單位按浚前測量的水深圖自行計算,并經監理確認的疏浚工程量為3200876m,疏浚土全部拋到外海指定拋泥區,平均運距16.8km。
耙吸船施工參數如下:平均航速8.6節,往返航行時間2.1h,調頭卸泥時間0.35h,挖泥裝船時間1.2h,裝艙量2200m,三班作業,時間利用率75%

問題:
(1)指出疏浚工程量計算斷面示意圖中①、②的含義和③~⑧項的數值。
(2)列出耙吸船在本工程中的施工工藝流程。
(3)本工程用于計量的疏浚土工程量應為多少?說明理由。該工程量由幾部分組成?
(4)計算該耙吸船可完成的日疏浚工程量,和完成工程的預期作業天數。(各題涉及計算的,要求列出算式及步驟)

正確答案:
(1)①開挖航道的設計斷面線;
②設計的計算斷面線;
③0.7m;
④9m;
⑤161m;
⑥14.5m;
⑦2.2m;
⑧2.9m。
(2)
(3)用于計量的工程量應為3178157m。設計的計算工程量3178157m與施工單位浚前測水深、地形后確定的工程量3200876m相差:

所以即以設計的計算工程量為計量的工程量。
(4)運轉周期的時間:1.2+2.1+0.35=3.65h
運轉周期的生產率:2200/3.65=603m/h
每日的工作小時數:24×75%=18h
每日疏浚量:603×18=10854m/d
預計完成任務作業天數:3178157/10854=293d
