一、案例分析題 |

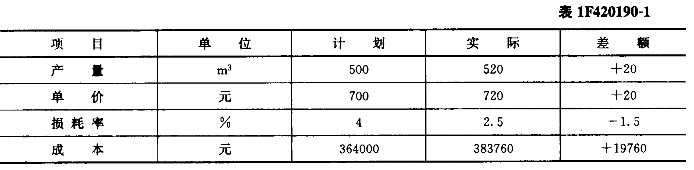

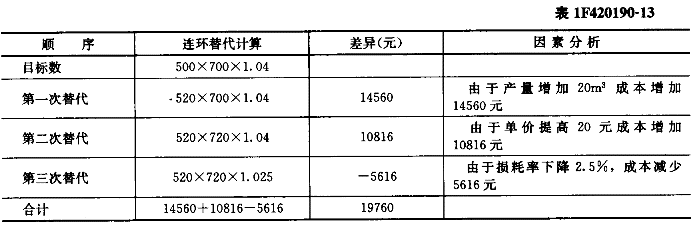

1.某混凝土工程,目標成本為364000元,實際成本為383760元。根據表1F420190-1相關資料進行項目成本分析。![]() 問題: (1)施工成本分析的方法有哪幾種? (2)該工程施工項目成本差異是多少? (3)試用因素分析法分析該工程成本差異的原因。 |
