一、單項選擇題 |
1.《水利水電工程等級劃分及洪水標準》(SL252-2000)規定,水利水電工程根據其工程規模、效益以及在國民經濟中的重要性,劃分為( )等。 |
正確答案:C |
|
2.用以改善河流的水流條件,調整河流水流對河床及河岸的作用以及為防護水庫、湖泊中的波浪和水流對岸坡沖刷的建筑物稱為( )。 |
正確答案:C |
|
3.某水利水電工程的導流建筑物級別為4級,其結構為土石結構,則該導流建筑物的洪水標準為( )。 |
正確答案:B |
|
4.建筑材料中,水泥按功能分類屬于( )。 |
正確答案:C |
|
5.對于高程放樣中誤差要求不大于±10mm的部位,應采用( )。 |
正確答案:B |
|
二、多項選擇題 |
6.水工建筑物中的壩體按構造分類,可分為( )。 |
正確答案:ABC |
|
7.水工建筑物上所承受的主要水力荷載包括( )。 |
正確答案:ABCE |
|
8.均質土壩最常用的土料是( ),要求其應具有一定的抗滲性和強度。 |
正確答案:AE |
|
9.有抗凍要求的混凝土應優先采用( )。 |
正確答案:ABC |
|
10.輕型井點降水適用于( )。 |
正確答案:AC |
|
三、案例分析題 |

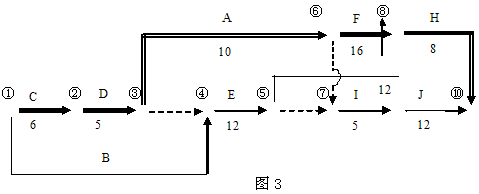

11.背景資料: 某土石壩分部工程的網絡計劃如圖1,計算工期為44天。根據技術方案,確定A、D、I三項工作使用一臺機械順序施工。 ![]() 問題: 1.按A→D→I順序組織施工,則網絡計劃變為圖2所示。 ![]() (1)計算工期是多少天? (2)機械在現場的使用和閑置時間各是多少天? 2.如按D→A→I順序組織施工: (1)畫出該種方案的網絡計劃。 (2)計算工期是多少天? (3)機械在現場的使用和閑置時間各是多少天? 3.比較以上兩個方案,判斷哪個方案更好。 4.若監理機構批準D→A→I順序施工,施工中由于項目法人原因,B項工作時間延長5天,承包商提出要求延長5天工期。 (1)你認為工期延長幾天合理?為什么? (2)承包商可索賠的機械閑置時間為多少天?為什么? |

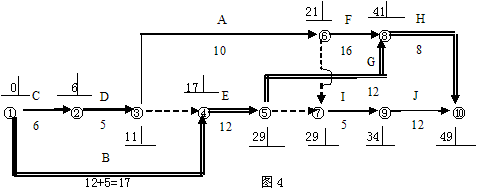

正確答案: 1.(1)計算工期為47天。 (2)機械在現場的使用時間是20天,閑置時間是12天。 2.(1)按D→A→I順序組織施工的網絡圖如下圖所示。 ![]() (2)計算工期為45天。 (3)機械在現場的使用時間是20天,閑置時間是3天。 3.按A→D→I的順序施工,工期較長(47天),機械閑置時間較多(12天); 按D→A→I順序施工,工期較短(45天),機械閑置時間較少(3天); 所以按D→A→I順序施工的方案較優。 4.(1)B項工作時間延長5天后,關鍵路線變為如下圖所示。 ![]() 總工期為49天,工期延長△T=49-45=4天,所以工期延長4天合理。 (2)機械的閑置時間: 工作A的最早完成時間為第21天,工作I的最早開始時間第29天,△T=29-21=8天。 扣除原計劃機械中已有的閑置時間3天,那么承包商可索賠的機械閑置時間為: △Tp=8-3=5天。 |
