考試簡介

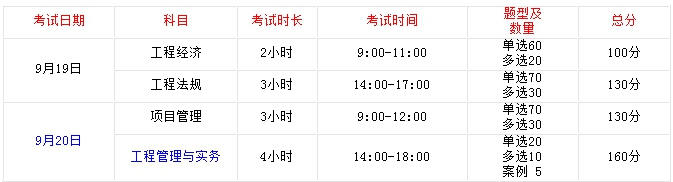

1、考試科目及時間
2、實務考試方式:單選和多選為客觀性試題,填涂機讀卡;案例分析題為主觀題,在答題卡上書寫作答。

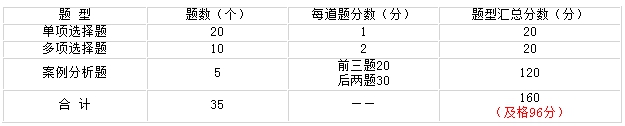

3、實務考試題型、題量、分值

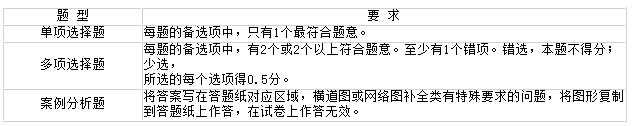

4、考試答題要求
單項選擇題
【例題】下列水泥品種中,其水化熱最大的是( )。
A.普通硅酸鹽水泥 B.硅酸鹽水泥
C.礦渣水泥 D.粉煤灰水泥
【答案】B
【解題思路】根據硅酸鹽系列水泥的特性去考慮:
水化熱最大的水泥是硅酸鹽水泥;其次的是普通硅酸鹽水泥。而渣水泥、礦渣水泥、火山灰水泥及復合水泥的水化熱是很小。
【知識點拓展】考生還應該掌握硅酸鹽系列水泥的其他特性。
多項選擇題
【例題】 建筑結構應具有的功能有( )。
A. 安全性 B. 舒適性
C. 適用性 D. 耐久性
E. 美觀性
【答案】ACD
【解題思路】考點取自于建筑結構可靠度中結構的功能要求,從結構的可靠性去考慮。
【知識點拓展】考生還應了解建筑結構的安全性、適用性、耐久性得到具體要求。
案例題型(綜合題)
一、工程概況
二、施工中發生如下事件:
事件一
事件二
事件三
事件四
三、問題:
問題1
問題2
問題3
問題4
問題5
典型案例
【背景資料】
某新建工業廠區,地處大山腳下,總建筑面積16000㎡,其中包含一幢六層辦公樓工程,摩擦型預應力管樁,鋼筋混凝土框架結構。
在施工過程中,發生了下列事件:
事件一:在預應力管樁錘擊沉樁施工過程中,某一根管樁在樁端標高接近設計標高時難以下沉;此時,貫入度已達到設計要求,施工單位認為該樁承載力已經能夠滿足設計要求,提出終止沉樁。經組織勘察、設計、施工等各方參建人員和專家會商后同意終止沉樁,監理工程師簽字認可。
事件二:連續幾天的大雨引發山體滑坡,導致材料庫房垮塌,造成1人當場死亡,7人重傷。施工單位負責人接到事故報告后,立即組織相關人員召開緊急會議,要求迅速查明事故原因和責任,嚴格按照“四不放過”原則處理;4小時后向相關部門遞交了1人死亡的事故報告。事故發生后第7天和第32天分別有1人在醫院搶救無效死亡,其余5人康復出院。
事件三:辦公樓一樓大廳支模高度為9m,施工單位編制了模架施工專項方案并經審批后,及時進行專項方案專家論證,論證會由總監理工程師組織,在行業協會專家庫中抽出5名專家,其中1名專家是該工程設計單位的總工程師,建設單位沒有參加論證會。
事件四:監理工程師對現場安全文明施工進行檢查時,發現只有公司級、分公司級、項目級三級安全教育記錄,開工前的安全技術交底記錄中交底人為專職安全員,監理工程師要求整改。
【問題】
1.事件一中,監理工程師同意終止沉樁是否正確?預應力管樁的沉樁方法通常有哪幾種?
2.事件二中,施工單位負責人報告事故的做法是否正確?應該補報死亡人數幾人?事故處理的“四不放過”原則是什么?
3.分別指出事件三中的錯誤做法,并說明理由。
4.分別指出事件四中錯的誤做法,并寫出正確做法。
【參考答案】
1.(1)不正確;
當采用錘擊沉管法成孔時,樁管入土深度控制應以高程控制為主,以貫入度控制為輔。
(2)預應力管樁的沉樁方法通常有錘擊沉樁法、靜力壓樁法、振動法等。
2.(1)不正確;
施工單位負責人接到事故報告后,應當在1h內向事故發生單位地縣級以上人民政府建設主管部門和有關部門報告。事故報告后出現新情況,以及事故發生之日起30d內傷亡人數發生變化的,應當及時補報。
(2)應該補報人數為1人。
(3)“四不放過”原則:事故原因不清楚不放過;事故責任者和人員沒有受到教育不放過;事故責任者沒有處理不放過;沒有制定糾正和預防措施不放過。
3.(1)論證會由監理工程師組織錯誤。
理由:超過一定規模的危險性較大的分部分項工程專項方案應當由施工單位組織召開。
(2)五名專家之一為該工程設計單位總工程師錯誤。
理由:本項目參建各方人員不得以專家身份參加專家論證會。
(3)建設單位沒有參加論證會錯誤。
理由:參會人員應有建設單位項目負責人或技術負責人。
4.(1)只有公司級、分公司級、項目級安全教育記錄錯誤。
正確做法:施工企業安全生產教育培訓一般包括對管理人員、特種作業人員和企業員工的安全教育。新員工上崗前要進行三級安全教育,包括公司級、項目級和班組級安全教育。
(2)安全技術交底記錄中交底人為專職安全員錯誤。
正確做法:安全技術交底應由項目經理部的技術負責人交底。安全技術交底應由交底人、被交底人、專職安全員進行簽字確認。
